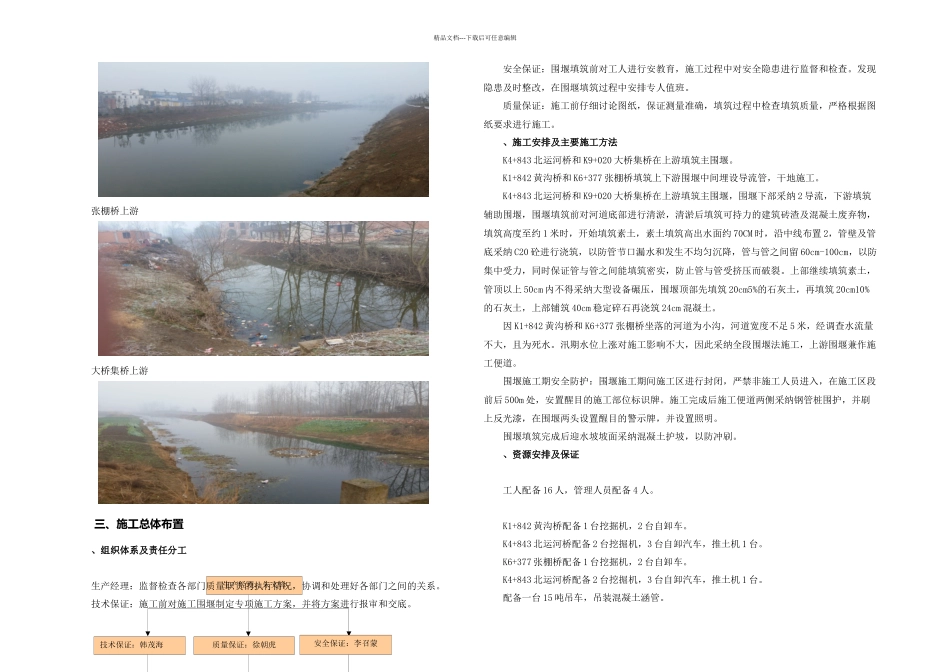

桥梁围堰专项施工方案项目编号:(S305FY-SG01)阜阳王店至阜南长安段改建工程 01 标项目经理部 2024 年 3 月 27 日目录一、编制说明 21.1、编制说明 21.2、编制依据 2二、工程概况 22.1、工程概况、特点、主要工程量 22.2、施工环境、地质、水文、气候 3三、施工总体布置 53.1、组织体系及责任分工 53.2、施工安排及主要施工方法 63.3、资源安排及保证 63.4、施工进度计划 7四、施工技术方案 74.1、有关技术参数 74.2、实施步骤、流程与关键点施工方法 74.3、检查验收方案 7五、安全管理措施 85.1、主要技术、组织、管理要求 85.2、安全控制措施 85.3、安全应急预案 95.4、度汛安全保证措施 10六、其他要求与措施 116.1、环保措施 116.2、特别季节施工措施等 11七、附件 11围堰工程专项施工方案一、编制说明、编制说明通过仔细讨论招投标文件、施工组织设计、施工图纸及技术条款要求,并对施工现场进行详细的勘察,明确了指导思想,据此编制围堰工程施工方案。 以满足建设单位对施工度汛、精品文档---下载后可任意编辑施工工期、工程质量及安全生产、文明施工的要求,并以国家有关环境保护与水土保持的法规为前提。、编制依据① 招投标文件、施工组织设计、305 省道桥梁设计图纸② 国家及行业技术法律规范、规程、标准③ 我公司按 IS09001 系列标准编制的《质量保证手册》、《质量体系程序文件》④ 安徽水利《技术质量管理制度汇编 2024》二、工程概况、工程概况、特点、主要工程量本项目路线起于颍州区阜王路与合肥大道相接处(桩号 K0+000),向西沿原 S305 向南,下穿滁新高速、商杭高铁,经许堂乡、S256、焦陂镇、黄岗镇,终于阜南县长安村与 S328 相接处(桩号 K21+903),全长 21.903 公里。项目采纳一级公路标准建设,设计车速 80km/h,本标段桩号 K0+000-K9+045,包含 4 座桥梁分别为 K1+842 黄沟桥、K4+843 北运河桥、K6+377 张棚桥、K9+020 大桥集桥。K4+843 北运河桥和 K9+020 大桥集桥,上部构造为 3 跨 13m 密肋式 T 梁,K1+842 黄沟桥为 1跨 13 米密肋式 T 梁,桥梁下部构造基础为桩柱式墩、柱式台、桩基。K6+377 张棚桥为 16m 混凝土桥台基础接上部盖梁式。经调查汛期水流量除 K4+843 北运河桥较大以外,其余河道水流量较小,在上游填筑土石围堰兼作施工便道,底部为涵管导流。围堰填筑及施工便道修筑工程量表、施工环境、地质、水文、气候施工环境...
