精品文档---下载后可任意编辑承台施工作业指导书1.适用范围适用于########标段桥梁工程承台施工
2.作业准备2
1 测量准备施工测量严格按测量法律规范要求进行,所有测量仪器都进行校核与检定,保证测量精度
2 场地准备开挖基坑前调查地下管线,保证地下管线安全
3 技术准备施工设计图纸及有关施工资料到位后,组织技术人员进行图纸复核,组织有关人员培训、学习相关技术法律规范及施工细则、设计文件,作好施工前的技术准备工作
4 施工技术交底根据施工图,技术人员要进行技术交底
交底内容包括:施工方法、施工工艺、施工安全、机械使用等
5 物资准备组织钢材、水泥、砂石等材料进场、检验
取得各种原材料及其抽检试验报告、混凝土配合比设计报告等
钢模板打磨平滑待用
设备准备砼运输车、砼泵车、发电机等机械设备性能良好

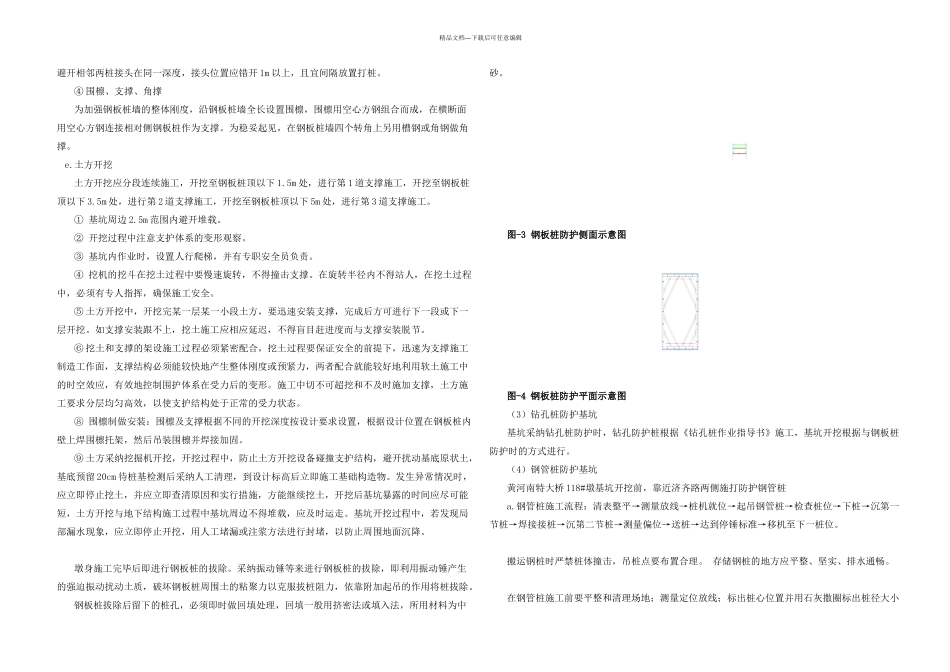

3.技术要求承台施工应符合以下文件的相关要求:《铁路混凝土工程施工质量验收标准》 TB10424-2024 《铁路混凝土工程施工技术指南》 (铁建设〔2024〕241 号)《高速铁路桥涵工程施工质量验收标准》 TB10752-2024《高速铁路桥涵工程施工技术指南》 (铁建设〔2024〕241 号)铁三院关于石济客专济南枢纽工程相关图纸4.施工方法与工艺流程一般基坑采纳放坡开挖基坑、人工绑扎钢筋立模浇筑混凝土的方式施工
当基坑临近既有线、城市交通道路、河、塘及其他构筑物时,基坑开挖前应设置防护桩,防护桩按需要分别设置钻孔防护桩、钢板桩、钢管桩等类型
采纳放坡开挖基坑时的施工流程为:测量放线→放坡开挖→基坑基底检测→基坑基底处理→安装围栏→破除桩头→桩基检测→承台钢筋绑扎→立模→浇筑混凝土→养护
基坑开挖采纳防护桩时的施工流程为:测量放线→施打防护桩→放坡开挖→基坑基底检测→基坑基底处理→安装围栏→破除桩头→桩基检测→承台钢筋绑扎→立模→浇筑混凝土→养护
