精品文档---下载后可任意编辑改造加固施工方案工程名称:立德山庄一期二标工程编制单位:镇江天润工程加固配套有限公司编 制 人: 王振审 核 人: 储开平编制时间: 2024 年 11 月 21 日精品文档---下载后可任意编辑目 录1
工程概况 22
编制依据 23
施工准备 23
技术准备 23
物资准备 23
材料准备 23
机具准备 24
施工工艺 24
混凝土表面凿毛 34
定位放线 34
钢筋绑扎 34
混凝土表面清理 34
模板安装 34
混凝土浇筑 45
质量控制要点 46
安全文明施工 47
设计变更通知单 4精品文档---下载后可任意编辑1

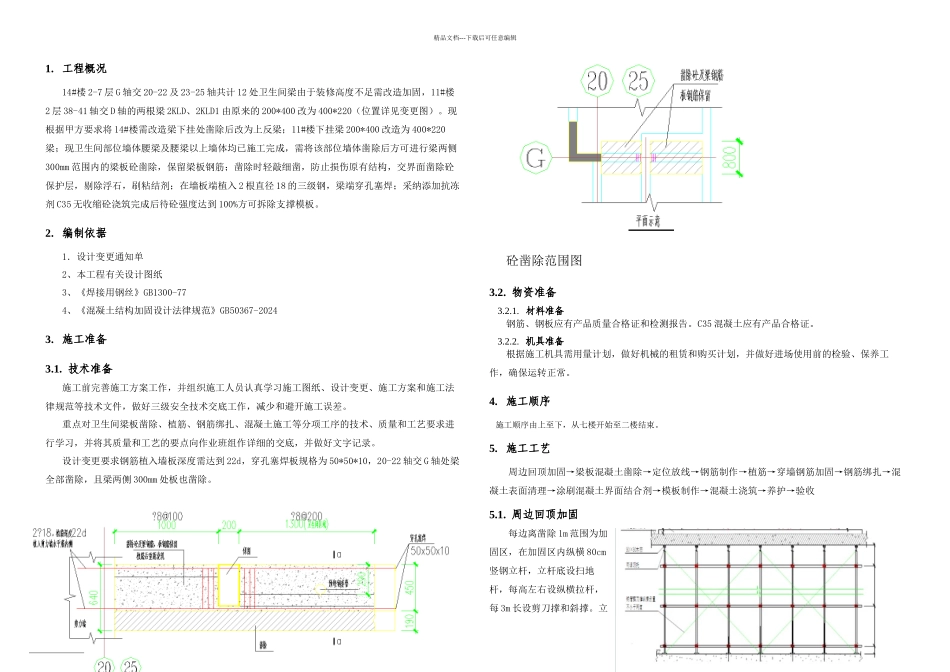

工程概况14#楼 2-7 层 G 轴交 20-22 及 23-25 轴共计 12 处卫生间梁由于装修高度不足需改造加固,11#楼2 层 38-41 轴交 D 轴的两根梁 2KLD、2KLD1 由原来的 200*400 改为 400*220(位置详见变更图)
现根据甲方要求将 14#楼需改造梁下挂处凿除后改为上反梁;11#楼下挂梁 200*400 改造为 400*220梁;现卫生间部位墙体腰梁及腰梁以上墙体均已施工完成,需将该部位墙体凿除后方可进行梁两侧300mm 范围内的梁板砼凿除,保留梁板钢筋;凿除时轻敲细凿,防止损伤原有结构,交界面凿除砼保护层,剔除浮石,刷粘结剂;在墙板端植入 2 根直径 18 的三级钢,梁端穿孔塞焊;采纳添加抗冻剂 C35 无收缩砼浇筑完成后待砼强度达到 100%方可拆除支撑模板
编制依据1.设计变更通知单2、本工程有关设计图纸3、《焊接用钢丝》GB1300-774、《混凝土结构加固设计法律规范》GB50367-20243
技术准备施工前完善施工方案工作,并组织施工人员
