精品文档---下载后可任意编辑编 制 人:审核人:审批人: 日 期:施工单位(章):东莞市塘厦镇建筑工程有限公司目录精品文档---下载后可任意编辑模板工程施工方案以东莞捷时电器制品有限公司厂房、宿舍、办公楼工程由东莞捷时电器制品有限公司兴建
广东建筑艺术设计院有限公司设计,东莞市方圆工程建设监理有限公司监理,东莞市塘厦镇建筑工程有限公司承建
本工程位塘厦镇平山村,厂房 A、B、C 采纳采纳天然与冲孔桩基础,框架/地上二层;建筑长为 90m,宽 50m;宿舍采纳天然基础,框架/地上四层;建筑长为 28m,宽 m;办公楼采纳冲孔算法语言 基础,框架/地上三层;建筑长为 18m,宽 10m;建筑年限 50 年,耐火等级二级,抗震设防 6 度,屋面防水二级

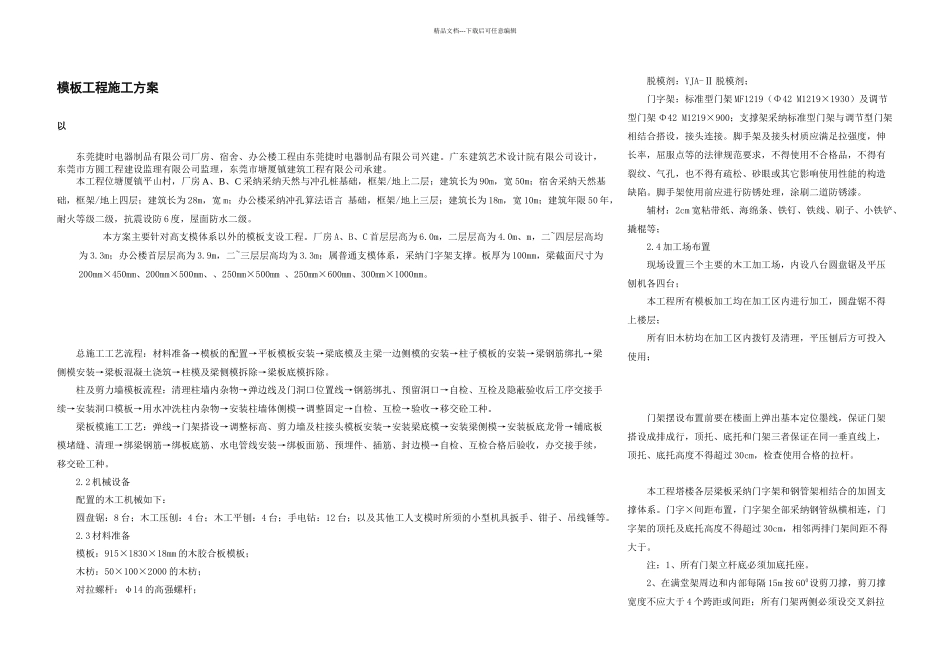

本方案主要针对高支模体系以外的模板支设工程
厂房 A、B、C 首层层高为 6
0m,二层层高为 4
0m、m,二~四层层高均为 3
3m;办公楼首层层高为 3
9m,二~三层层高均为 3
3m;属普通支模体系,采纳门字架支撑
板厚为 100mm,梁截面尺寸为200mm×450mm、200mm×500mm、、250mm×500mm 、250mm×600mm、300mm×1000mm
总施工工艺流程:材料准备→模板的配置→平板模板安装→梁底模及主梁一边侧模的安装→柱子模板的安装→梁钢筋绑扎→梁侧模安装→梁板混凝土浇筑→柱模及梁侧模拆除→梁板底模拆除
柱及剪力墙模板流程:清理柱墙内杂物→弹边线及门洞口位置线→钢筋绑扎、预留洞口→自检、互检及隐蔽验收后工序交接手续→安装洞口模板→用水冲洗柱内杂物→安装柱墙体侧模→调整固定→自检、互检→验收→移交砼工种

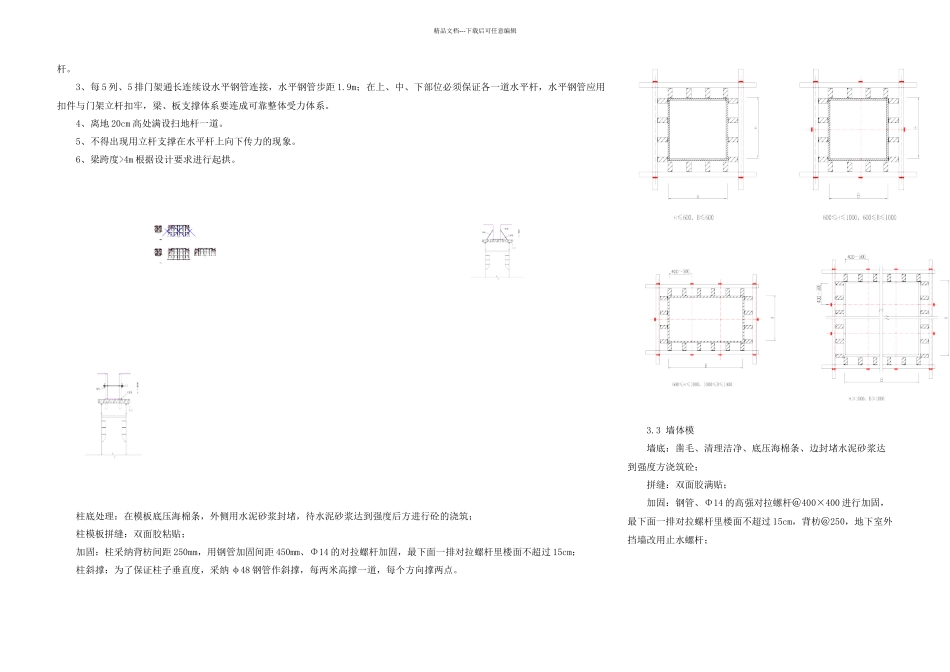

梁板模施工工艺:弹线→门架搭设→调整标高、剪力墙及柱接头模板安装→安装梁底模→安装梁侧模→安装板底龙骨→铺底板模堵缝、清理→绑梁钢筋→绑板底筋、水电管线安装→绑板面筋、预埋件、插筋、封边模
