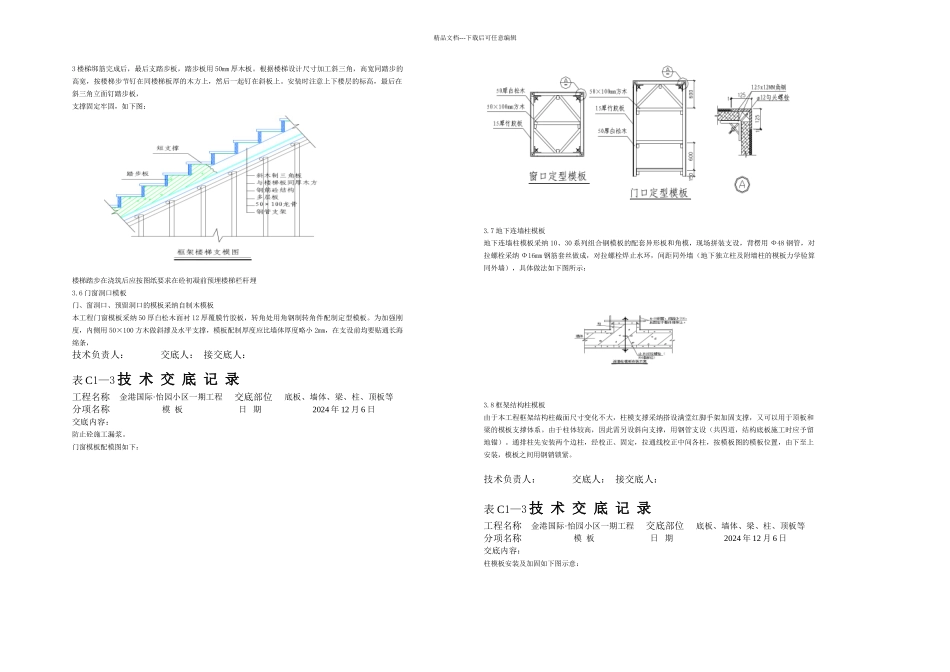

精品文档---下载后可任意编辑工程名称金港国际·怡园小区一期工程交底部位底板、墙体、梁、柱、顶板等分项名称 模 板 日 期2024 年 12 月 6 日交底内容:一、工艺流程及质量要求模板施工工艺流程:设计模板图→试拼装→现场验收→模板正式拼装→刷脱模剂 →弹模板位置控制线→模内杂物清理→墙体复线→找平铺胶条→钢筋、管线、盒、预埋隐检完毕→支外侧模板→安穿墙螺栓→支内侧模板→支钢管斜支撑→调整加固模板→预检模板签认→砼浇筑→养护→检验砼强度→拆模申请→审批申请→拆模→修整模板→刷脱模剂码放模板→进入下一循环模板工程质量目标:金港国际怡园小区工程为合格,模板支搭质量应满足清水砼的要求,分项工程质量评定达到合格标准,保证结构混凝土表面垂直度、平整度在允许偏差之内。项 目允许偏差(mm)检验方法轴线位置5钢尺检查底模上表面标高±5水准仪或拉线、钢尺检查截面内部尺寸基 础±10钢尺检查柱、墙、梁+4,-5钢尺检查层高垂直度不大于 5m6经纬仪或吊线、钢尺检查大于 5m8经纬仪或吊线、钢尺检查相邻两板表面高低差2钢尺检查表面平整度52m 靠尺和塞尺检查模板配置方案1.3.1 车库底板模板:基础梁高 1000㎜,由于本工程开挖后土层较硬实,所以采纳 120mm 厚砌砖挡土墙代替外侧模板。.2 地下室墙模板:内外墙计划采纳组合式中型钢模板,龙骨采纳 Φ48 钢管双根双向做背楞,对拉螺栓加固,外墙采纳止水螺栓。绑扎完墙体钢筋后,支设上返 300㎜墙体模板(采纳木模),龙骨采纳 Φ48 钢管双根双向做背楞,并用钩头螺栓固定好,房间内搭设满堂红脚手架作为四周墙体支撑。.3 地上墙体模板:内外墙采纳木模板或钢制模板。.4 顶板,梁:顶板模板和梁模板均采纳清水模板,支撑系统采纳钢管脚手架,支撑配置四层(见附图)。.5 采纳 12mm 竹胶板,梁底模、侧模一面一块整模板,钢管式脚手架支撑。.6 顶板模板采纳 12mm 竹胶板进行铺设,其板规格为 1.22×,次龙骨 50×100mm 方木,主龙骨 100×100mm 方木,根据房间净空需要配置各种规格。.7 楼梯模板楼梯侧面、踏步侧模采纳 12mm 厚竹胶板模板(背衬方木加固),楼板底模板采纳 12mm 厚竹胶板。.8 顶板支撑系统采纳满堂红钢管式脚手架,配以相应数量的顶托。二、施工准备2.1.技术准备:开工后立即组织有关人员熟悉施工图和模板设计方案。针对模板工程的特点,学习《混凝土结构工程施工及验收法律规范》,及时编制加工定货计划及材料机...
