㈣主要施工内容和步骤主要施工流程:搭设脚手架——喷砂除锈——喷涂第一道底漆——喷涂第二道底漆——喷涂中间漆——喷涂第一道面漆——喷涂第二道面漆
开始时施工面较小,一周之后施工面逐日扩展,按顺序可同时连续施工,为了不使喷砂作业影响喷涂油漆的质量,不允许喷砂作业和喷漆作业同时进行
三.施工注意事项㈠脚手架1、脚手架搭设(1)按照规定的构造方案和尺寸进行搭设,并注意搭设顺序
(2)及时与结构拉接或采用临时支顶,以确保搭设过程的安全
(3)脚手板要铺满,铺平或铺稳,不得有探头板
(4)不得使用变形的杆件和不合格的扣件(有裂纹、尺寸不合适、扣接不紧等)
(5)没有完成的脚手架,在每日收工时,一定要加设临时固定措施,确保架子稳定
搭设完成后应设置各类警示标志
2、脚手架拆除(1)拆除脚手架,周围应设围栏或警戒标志,并设专人看管,禁止人入内,拆除应按顺序由上而下,一步一清,不准上下同时作业
当解开与另1人有关的扣件时须先告知对方,以防坠落
(2)拆除脚手架大横杆、剪刀撑,应先拆中间扣,再拆两头扣,由中间操作人往下顺杆子
(3)拆下的脚手杆、脚手板、钢管、扣件、钢丝绳等材料,应向下传递或用绳吊下,禁止往下投掷
3、遇有六级以上强风、浓雾等恶劣天气应停止作业
暴风雪及台风暴雨后,应对脚手架进行检查,发现有松动、变形、损坏或脱落等现象,应立即修理完善
㈡喷砂油漆1、钢梁喷砂处理表面应达到Sa3级标准,即锈蚀层和氧化皮、旧漆皮全部清除,呈金属灰白色表面,要求喷嘴0
8mm,喷距90-180mm,工作压力为0
喷砂中要保持足够的风压与风量
经常检查薄弱环节及容易磨损的零件,一旦发现要及时更换及时修理
2、钢梁油漆采用第四套涂装体系(H06-4)即①特制环氧富锌底漆2道②环氧云铁中间漆1道③灰铝粉石墨醇酸面漆2道

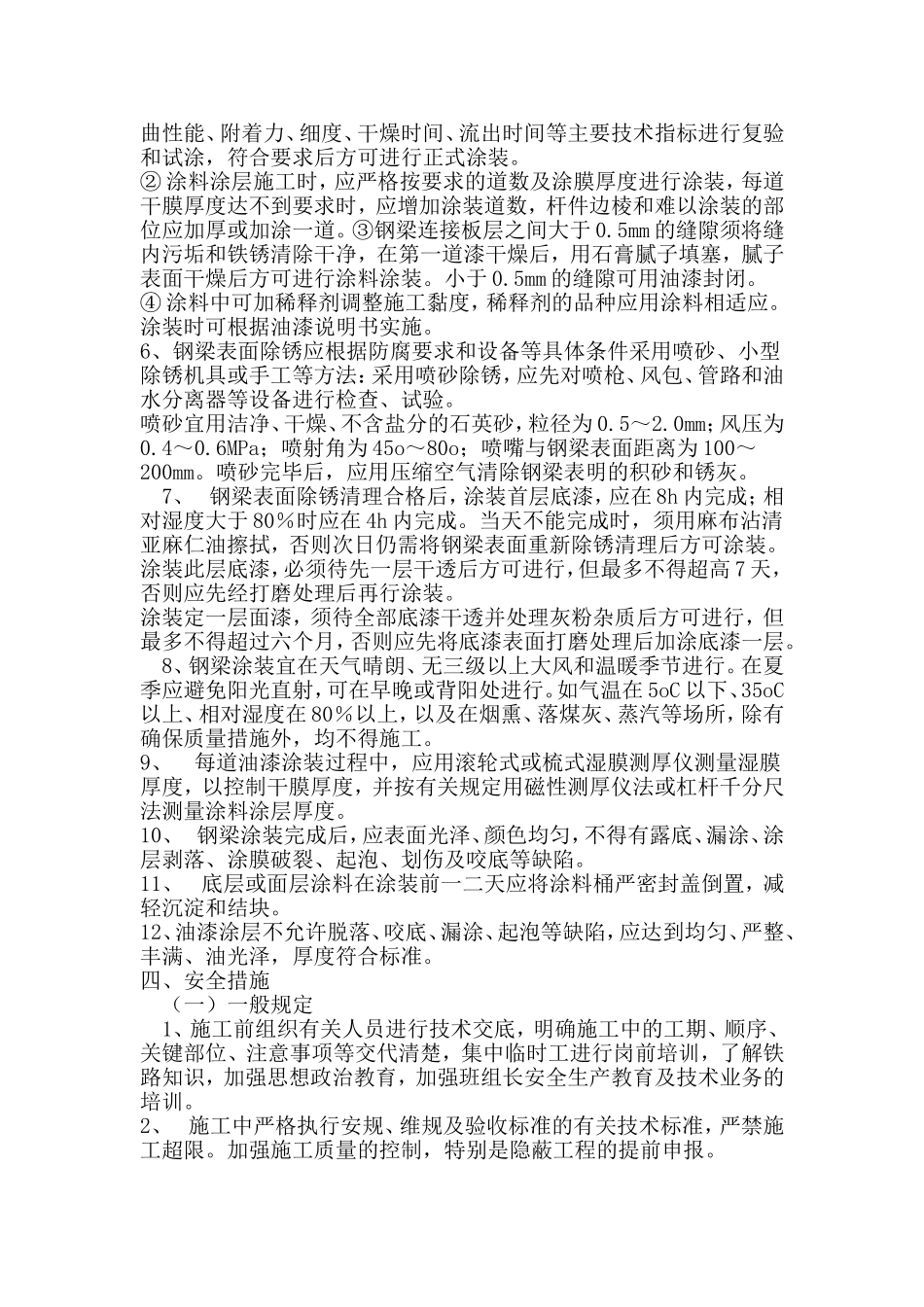

3、油漆应根据气候、环境、钢梁的不同部位并兼顾底、面漆的配套选择品种,禁止将
