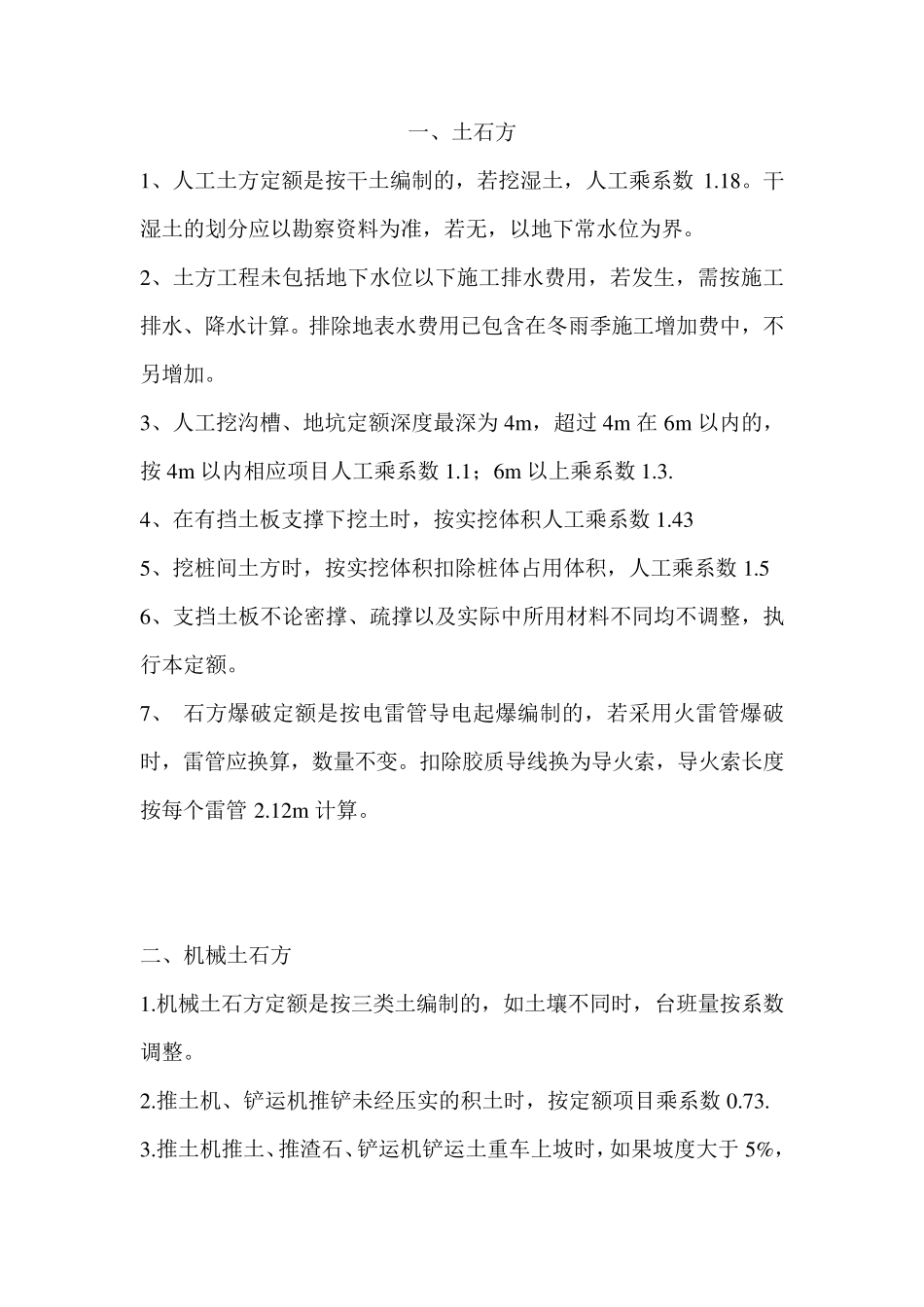

一、土石方 1、人工土方定额是按干土编制的,若挖湿土,人工乘系数 1
干湿土的划分应以勘察资料为准,若无,以地下常水位为界
2、土方工程未包括地下水位以下施工排水费用,若发生,需按施工排水、降水计算
排除地表水费用已包含在冬雨季施工增加费中,不另增加
3、人工挖沟槽、地坑定额深度最深为 4m ,超过 4m 在 6m 以内的,按 4m 以内相应项目人工乘系数 1
1;6m 以上乘系数 1
4、在有挡土板支撑下挖土时,按实挖体积人工乘系数 1
43 5、挖桩间土方时,按实挖体积扣除桩体占用体积,人工乘系数 1
5 6、支挡土板不论密撑、疏撑以及实际中所用材料不同均不调整,执行本定额
7、 石方爆破定额是按电雷管导电起爆编制的,若采用火雷管爆破时,雷管应换算,数量不变
扣除胶质导线换为导火索,导火索长度按每个雷管 2
12m 计算

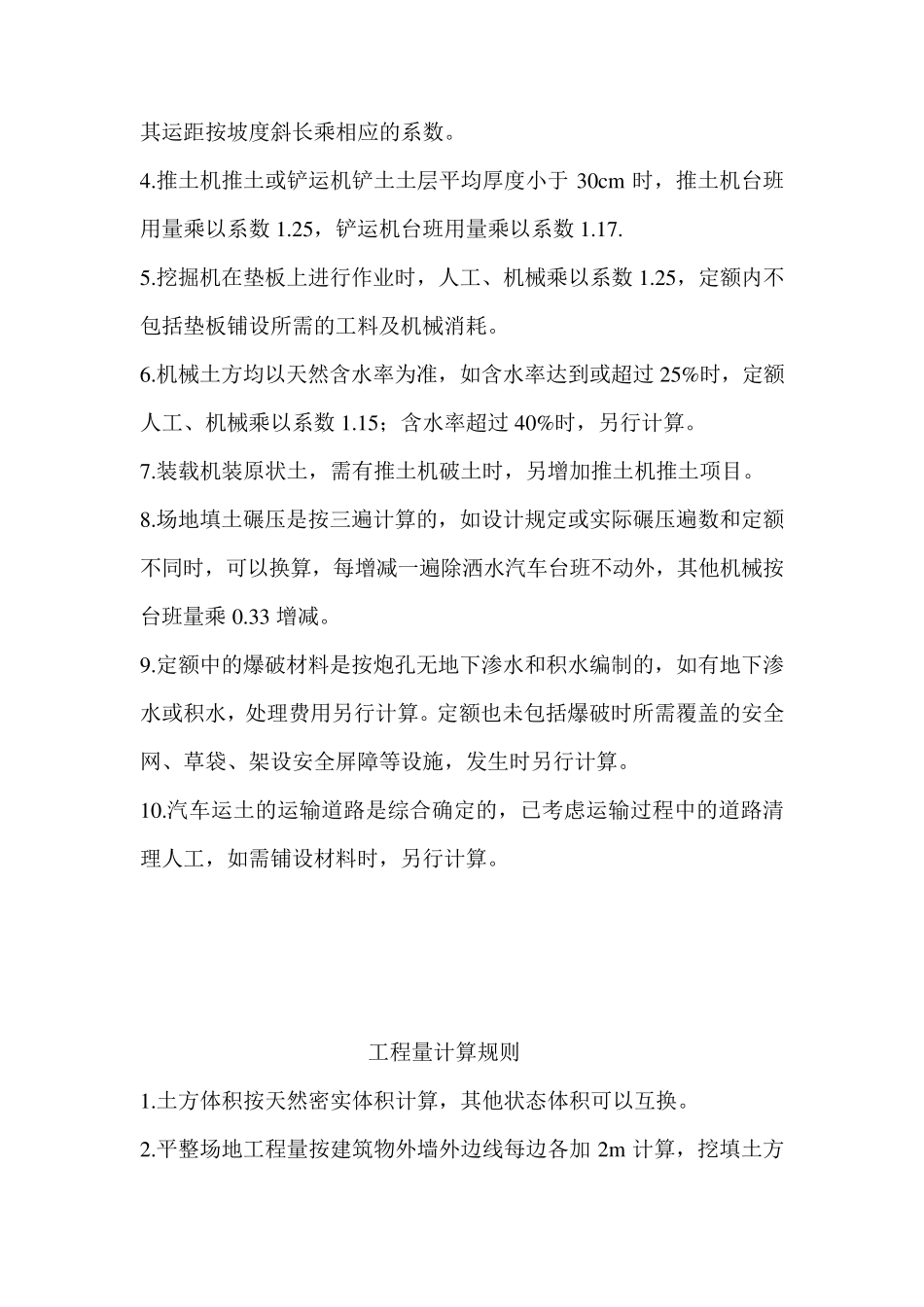

二、机械土石方 1
机械土石方定额是按三类土编制的,如土壤不同时,台班量按系数调整
推土机、铲运机推铲未经压实的积土时,按定额项目乘系数 0
推土机推土、推渣石、铲运机铲运土重车上坡时,如果坡度大于 5%,其运距按坡度斜长乘相应的系数
推土机推土或铲运机铲土土层平均厚度小于30cm 时,推土机台班用量乘以系数1
25,铲运机台班用量乘以系数1
挖掘机在垫板上进行作业时,人工、机械乘以系数1
25,定额内不包括垫板铺设所需的工料及机械消耗
机械土方均以天然含水率为准,如含水率达到或超过 25%时,定额人工、机械乘以系数1
15;含水率超过 40%时,另行计算
装载机装原状土,需有推土机破土时,另增加推土机推土项目
场地填土碾压是按三遍计算的,如设计规定或实际碾压遍数和定额不同时,可以换算,每增减一遍除洒水汽车台班不动外,其他机械按台班量乘0

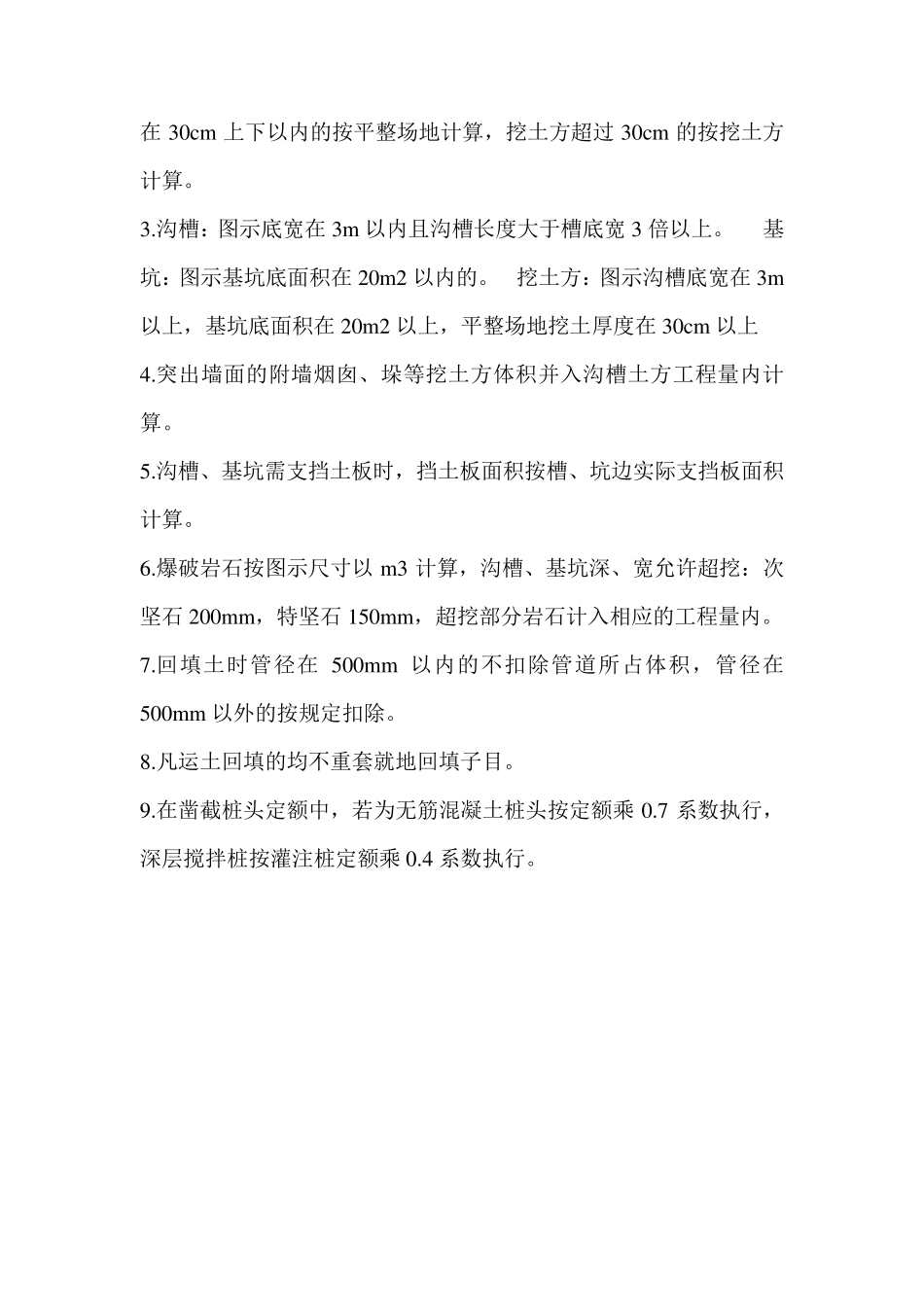

定额中的爆破材料是按炮
