中央美术学院迁建工程教学主楼 单项施工方案 中建一局四公司装饰公司 1 室内墙、顶、地面变形缝施工方案 一、 施工准备: 1
材料准备: 按照设计加工好的2 6 #镀锌铁皮盖板,2 0 厚岩棉板,五层板,2 0 ×40木方刷防腐涂料,按图加工好的木压口线条,401 胶,塑料胀管,木螺丝,L25×25×3 角钢,20 厚花纹硬橡胶板,5 厚钢板
机具准备:冲击钻,手枪钻,螺丝刀,锤子,锯子,梯子,线坠,墨斗,钢卷尺等等
二、 作业准备: 1
所有变形缝内必须清理干净
变形缝两侧墙面光滑平整,垂直度满足设计要求
材料进场后检验加工尺寸是否准确,品种是否齐全,质量是否符合设计要求
全部检验合格后入库,分类码放
三、 室内墙面、顶棚变形缝盖板施工方案: 1
室内墙面、顶棚变形缝盖板施工工艺流程: 2
操作要求: 基层清理 弹线 安装镀锌铁皮 墙面装饰层收口 粘贴 岩棉板 封 五夹 板及 收口条 中央美术学院迁建工程教学主楼 单项施工方案 中建一局四公司装饰公司 2 2
1 基层清理及修补:将变形缝内部及两侧的墙面清理干净,有凸凹的情况则需要剔凿和抹灰修补,直至墙面光滑平整,使镀锌铁皮盖板能与墙面紧密相贴
2 将加工好的26#镀锌铁皮盖板两面均刷两道防锈漆,干透后待用
3 弹施工控制线:用线坠和墨斗在变形缝两侧按照镀锌铁皮盖板宽度弹出安装控制线
4 用刷好防腐涂料的2 0 ×40 通长木方做压条,用塑料胀管及木螺丝将刷好防锈漆的预制26#镀锌铁皮盖板沿弹好的安装控制线固定在墙上,注意木压条一定要垂直,镀锌铁皮盖板两侧要平整,紧贴在墙面上,不能翘曲
5 完成墙面的装饰面层,注意装饰面层的厚度要与木压条表面平齐
在施工过程中不要污染或损坏镀锌铁皮盖板

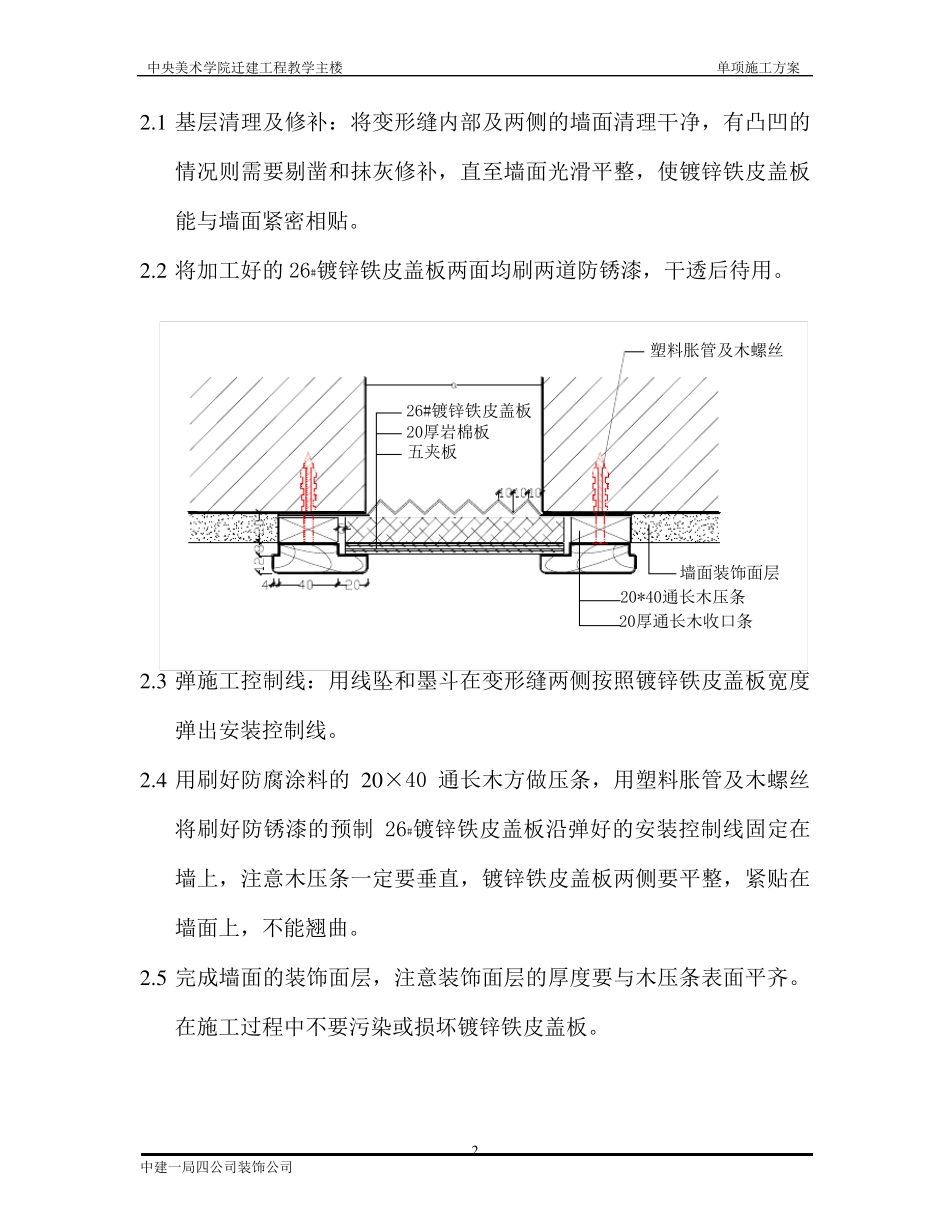

26#镀锌铁皮盖板20厚岩棉板五夹板塑料胀管及木螺丝20厚通
