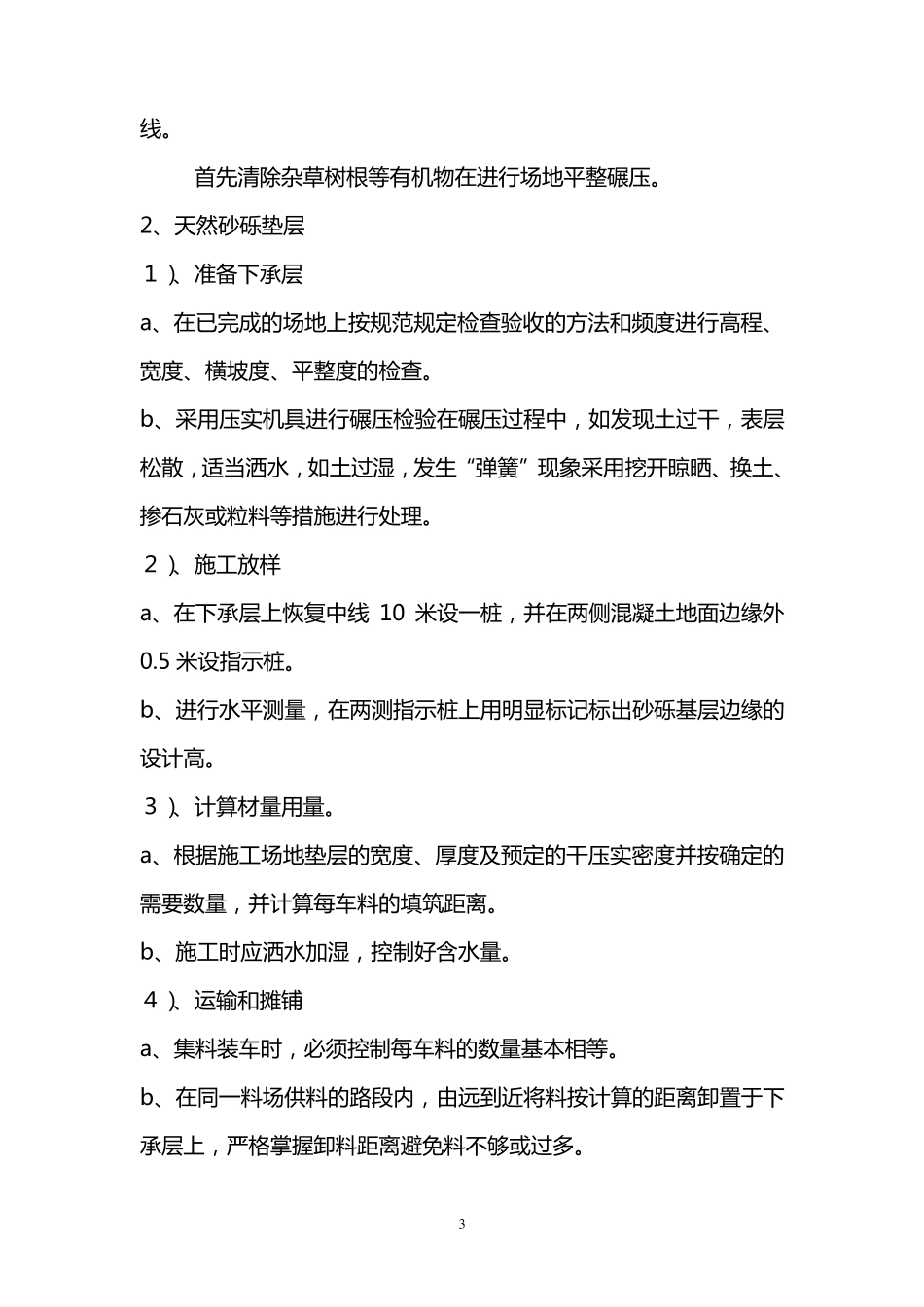

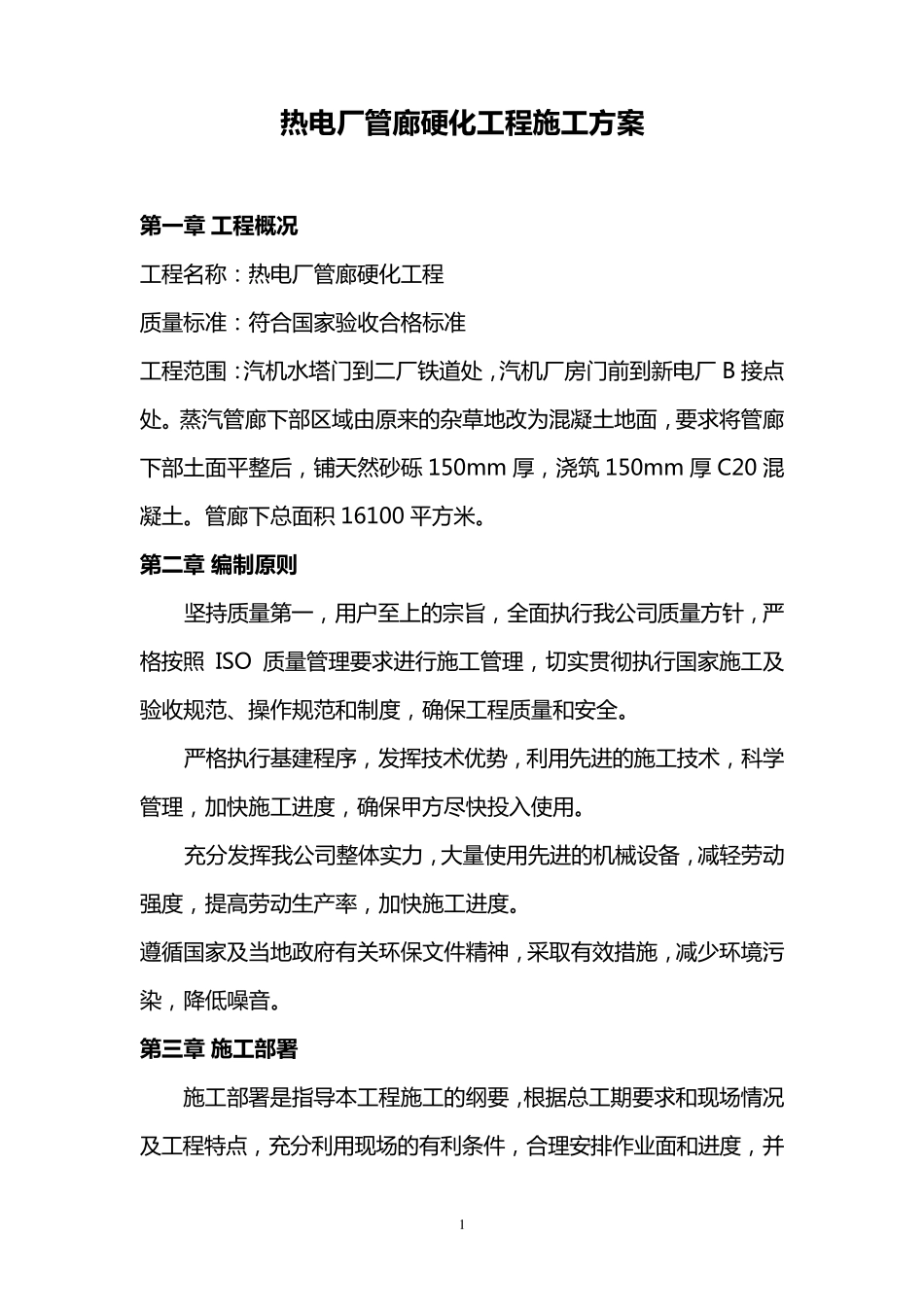

1 热 电 厂 管 廊 硬 化 工 程 施 工 方 案 第 一章 工 程 概况 工 程 名 称 : 热 电 厂 管 廊 硬 化 工 程 质 量 标 准 : 符 合 国 家 验 收 合 格 标 准 工 程 范 围 : 汽 机 水 塔 门 到 二 厂 铁 道 处 , 汽 机 厂 房 门 前 到 新 电 厂 B 接 点处 。 蒸 汽 管 廊 下 部 区 域 由 原 来 的 杂 草 地 改 为 混 凝 土 地 面 , 要 求 将 管 廊下 部 土 面 平 整 后 , 铺 天 然 砂 砾 150mm 厚 , 浇 筑 150mm 厚 C20 混凝 土 。 管 廊 下 总 面 积 16100 平 方 米 。 第 二章 编制原则 坚 持 质 量 第 一 , 用 户 至 上 的 宗 旨 , 全 面 执 行 我 公 司 质 量 方 针 , 严格 按 照ISO 质 量 管 理 要 求 进 行 施 工 管 理 , 切 实 贯 彻 执 行 国 家 施 工 及验 收 规 范 、操作规 范 和制度, 确保工 程 质 量 和安全 。 严 格 执 行 基建程 序, 发挥技术优势, 利用 先进 的 施 工 技术, 科学管 理 , 加 快 施 工 进 度, 确保甲 方 尽 快 投 入 使 用 。 充 分 发挥我 公 司 整 体 实 力 , 大 量 使 用 先进 的 机 械 设 备 , 减 轻 劳 动强 度, 提 高 劳 动 生 产 率 , 加 快 施 工 进 度。 遵 循 国 家 及 当 地 政 府 有 关 环 保文 件 精 神 , 采 取 有 效 措 施 , 减 少 环 境 污染 , 降 低 噪 音 。 第 三章 施 工 部署 施 工 部 署 是 指 导 本 工 程 施 工 的 纲 要 , 根 据 总 工 期 要 求 和现 场 情 况及 工 程 特 点 , 充 分 利用 现 场 的 有 利条 件 , 合 理 安排 作业 面 和进 度, 并 2 在 人 力 、机械设备、材料、技术上提供有力 保证,以做到集中优势、合理布置,达到保质、按期完成施工任务的目标。 第 四 章 施 工 准 备 1、现场交接准备:进入现场前,须对现场实况进行交接,如对现场的平面、竖向控制标、标高与设计要求是否相符进行复验。 2、技术准备 (1)组织各专业人 员图纸学习和集体会审,尽可能把设计图纸上的问题解决在 施工之前。 (2)根据工程需求,加密现场的平...
