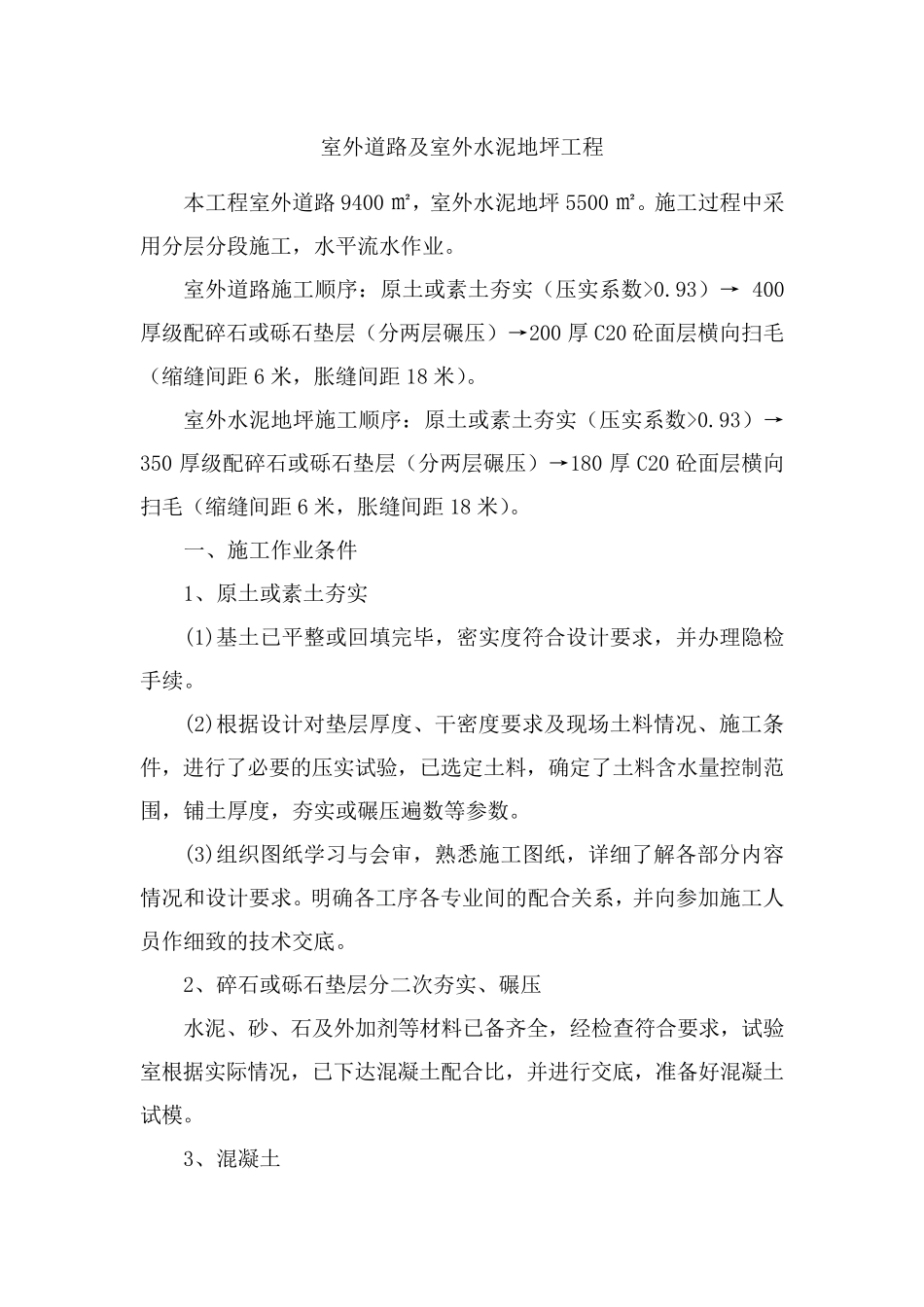

室外道路及室外水泥地坪工程 本工程室外道路9400 ㎡,室外水泥地坪5500 ㎡
施工过程中采用分层分段施工,水平流水作业
室外道路施工顺序:原土或素土夯实(压实系数>0
93)→ 400厚级配碎石或砾石垫层(分两层碾压)→200 厚 C20 砼面层横向扫毛(缩缝间距 6 米,胀缝间距 18 米)
室外水泥地坪施工顺序:原土或素土夯实(压实系数>0
93)→ 350 厚级配碎石或砾石垫层(分两层碾压)→180 厚 C20 砼面层横向扫毛(缩缝间距 6 米,胀缝间距 18 米)
一、施工作业条件 1、原土或素土夯实 (1)基土已平整或回填完毕,密实度符合设计要求,并办理隐检手续
(2)根据设计对垫层厚度、干密度要求及现场土料情况、施工条件,进行了必要的压实试验,已选定土料,确定了土料含水量控制范围,铺土厚度,夯实或碾压遍数等参数
(3)组织图纸学习与会审,熟悉施工图纸,详细了解各部分内容情况和设计要求
明确各工序各专业间的配合关系,并向参加施工人员作细致的技术交底
2、碎石或砾石垫层分二次夯实、碾压 水泥、砂、石及外加剂等材料已备齐全,经检查符合要求,试验室根据实际情况,已下达 混 凝 土配合比 ,并进行交底,准 备好 混 凝 土试模

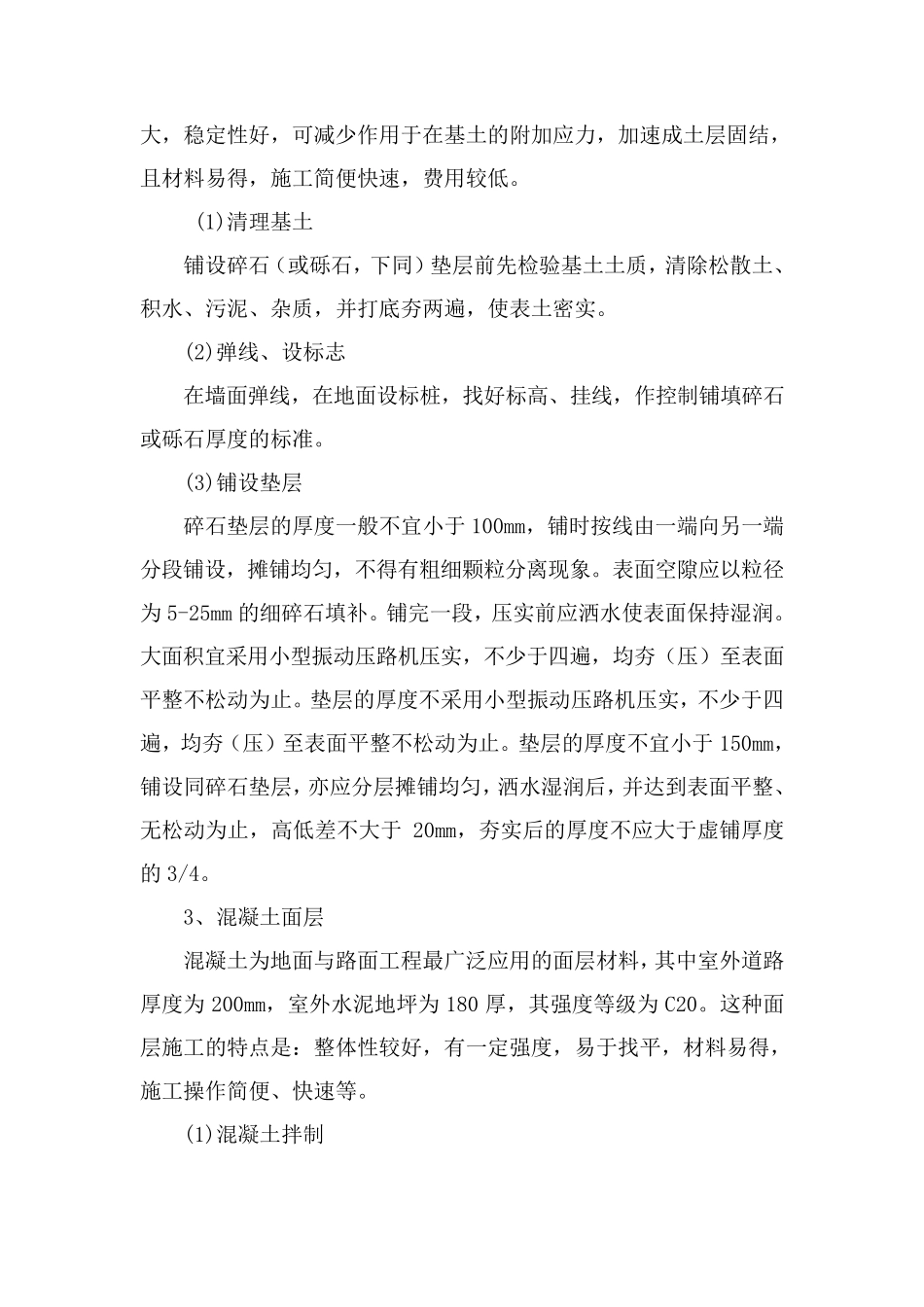

3、混 凝 土 (1)混凝土搅拌、运输、浇筑和振捣机械设备经检修、试运转,情况良好,可满足浇筑要求
(2)分段(节)浇筑完毕,并经检查表面修整符合要求
(3)养护剂等材料已运到现场,质量符合标准要求
(4)喷涂或刷涂机械、工具已准备齐全,经试用,能满施工需要
(5)操作人员经技术培训,可以上岗操作
二、施工操作工艺 1、原土或素土夯实 (1)水分控制 适当控制含水量,现场以手握成团,两指轻捏即散为宜,如土料水分过多或过少时,应晾干或洒水、湿润

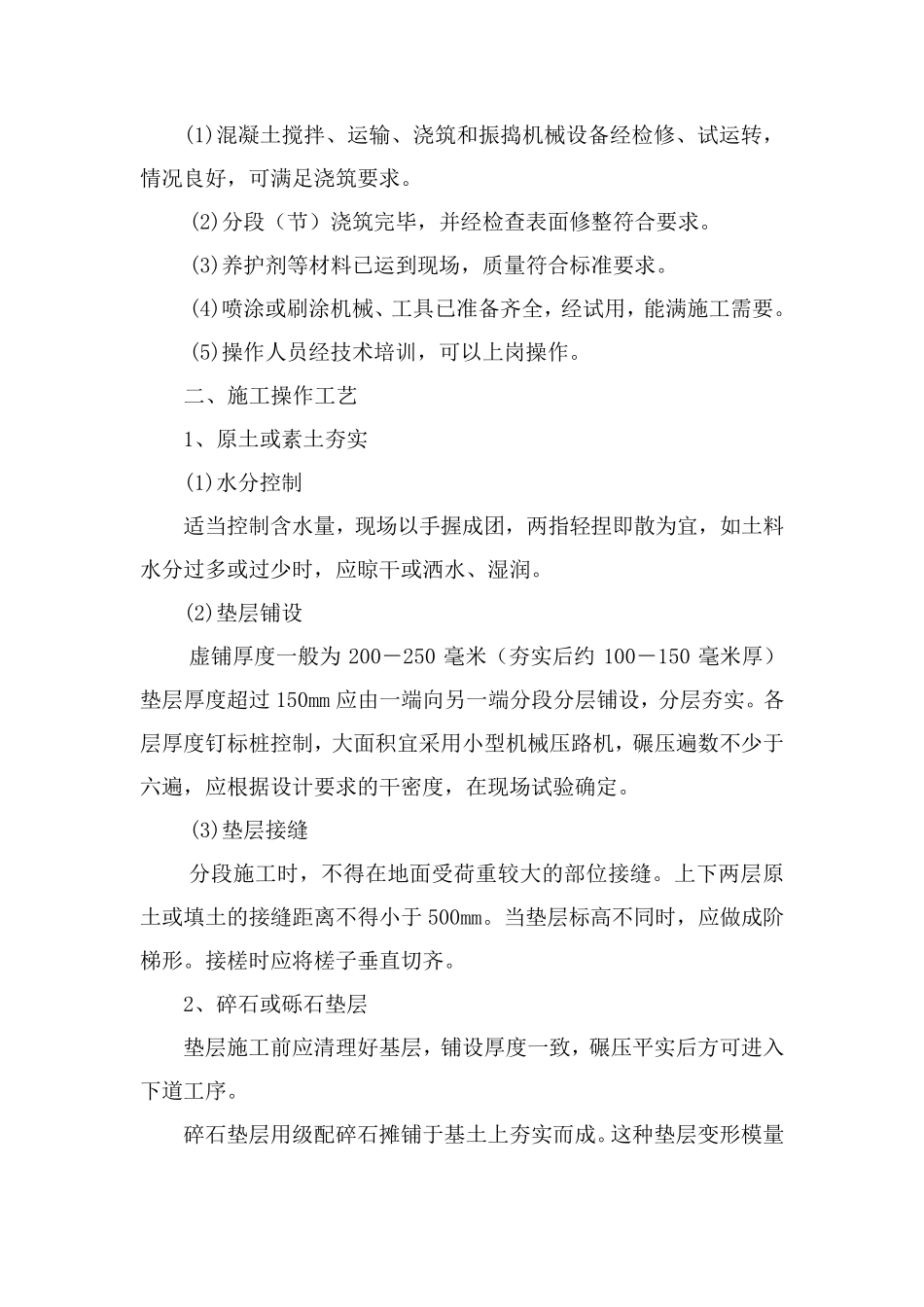

(2)垫层铺设 虚铺厚度一般为 200-250 毫米(夯实后约100-15
