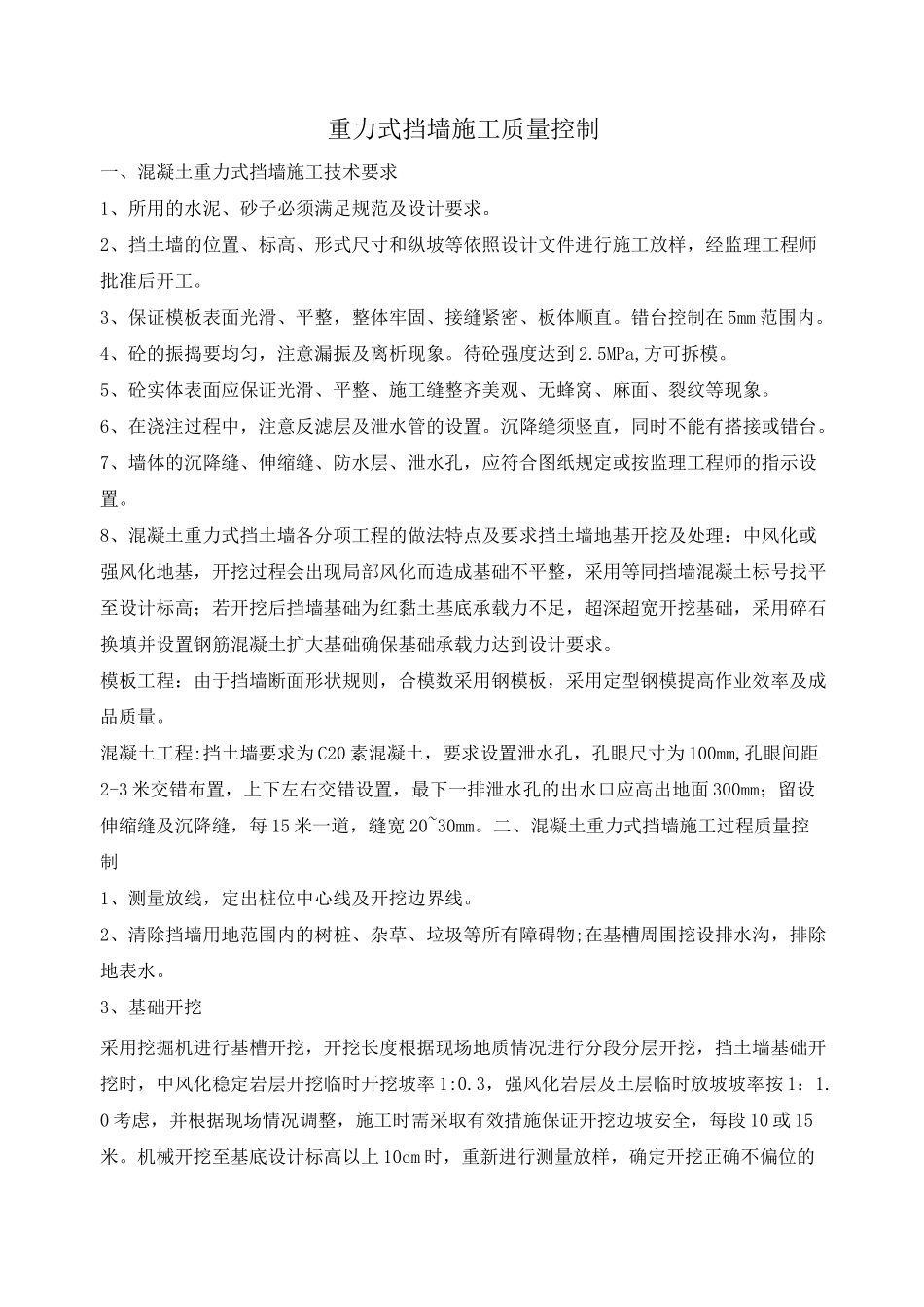

重力式挡墙施工质量控制一、混凝土重力式挡墙施工技术要求1、所用的水泥、砂子必须满足规范及设计要求
2、挡土墙的位置、标高、形式尺寸和纵坡等依照设计文件进行施工放样,经监理工程师批准后开工
3、保证模板表面光滑、平整,整体牢固、接缝紧密、板体顺直
错台控制在 5mm 范围内
4、砼的振捣要均匀,注意漏振及离析现象
待砼强度达到 2
5MPa,方可拆模
5、砼实体表面应保证光滑、平整、施工缝整齐美观、无蜂窝、麻面、裂纹等现象
6、在浇注过程中,注意反滤层及泄水管的设置
沉降缝须竖直,同时不能有搭接或错台
7、墙体的沉降缝、伸缩缝、防水层、泄水孔,应符合图纸规定或按监理工程师的指示设置

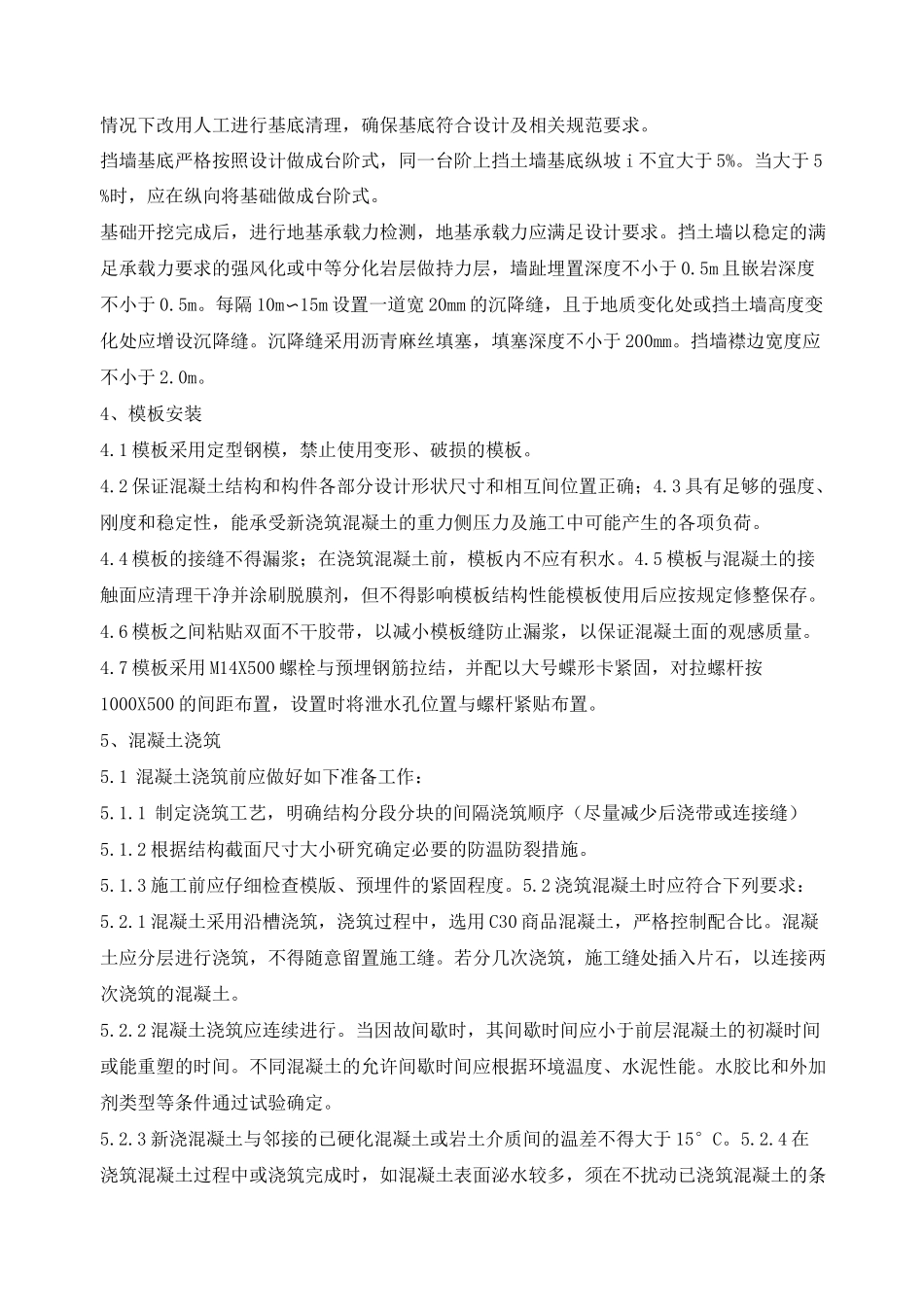

8、混凝土重力式挡土墙各分项工程的做法特点及要求挡土墙地基开挖及处理:中风化或强风化地基,开挖过程会出现局部风化而造成基础不平整,采用等同挡墙混凝土标号找平至设计标高;若开挖后挡墙基础为红黏土基底承载力不足,超深超宽开挖基础,采用碎石换填并设置钢筋混凝土扩大基础确保基础承载力达到设计要求
模板工程:由于挡墙断面形状规则,合模数采用钢模板,采用定型钢模提高作业效率及成品质量
混凝土工程:挡土墙要求为 C20 素混凝土,要求设置泄水孔,孔眼尺寸为 100mm,孔眼间距2-3 米交错布置,上下左右交错设置,最下一排泄水孔的出水口应高出地面 300mm;留设伸缩缝及沉降缝,每 15 米一道,缝宽 20~30mm
二、混凝土重力式挡墙施工过程质量控制1、测量放线,定出桩位中心线及开挖边界线
2、清除挡墙用地范围内的树桩、杂草、垃圾等所有障碍物;在基槽周围挖设排水沟,排除地表水
3、基础开挖采用挖掘机进行基槽开挖,开挖长度根据现场地质情况进行分段分层开挖,挡土墙基础开挖时,中风化稳定岩层开挖临时开挖坡率 1:0
3,强风化岩层及土层临时放坡坡率按 1:1
0 考虑,并根据现场情况调整,施工时需采取有效措施保证
