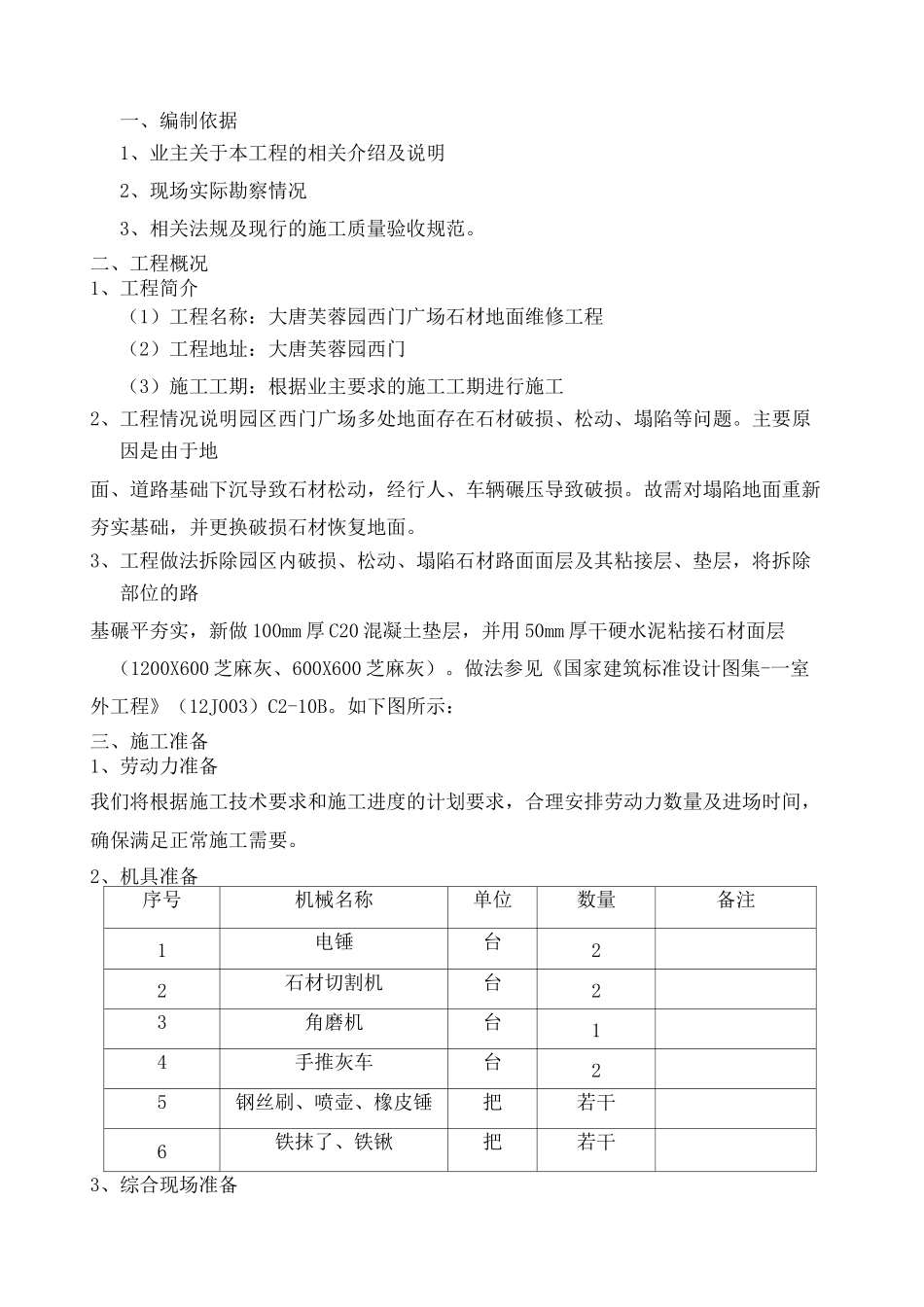

工程施方案集团标准化小组:[VVOPPT-JOPP28-JPPTL98-LOPPNN]一、编制依据1、业主关于本工程的相关介绍及说明2、现场实际勘察情况3、相关法规及现行的施工质量验收规范
二、工程概况1、工程简介(1)工程名称:大唐芙蓉园西门广场石材地面维修工程(2)工程地址:大唐芙蓉园西门(3)施工工期:根据业主要求的施工工期进行施工2、工程情况说明园区西门广场多处地面存在石材破损、松动、塌陷等问题
主要原因是由于地面、道路基础下沉导致石材松动,经行人、车辆碾压导致破损
故需对塌陷地面重新夯实基础,并更换破损石材恢复地面
3、工程做法拆除园区内破损、松动、塌陷石材路面面层及其粘接层、垫层,将拆除部位的路基碾平夯实,新做 100mm 厚 C20 混凝土垫层,并用 50mm 厚干硬水泥粘接石材面层(1200X600 芝麻灰、600X600 芝麻灰)
做法参见《国家建筑标准设计图集-一室外工程》(12J003)C2-10B
如下图所示:三、施工准备1、劳动力准备我们将根据施工技术要求和施工进度的计划要求,合理安排劳动力数量及进场时间,确保满足正常施工需要

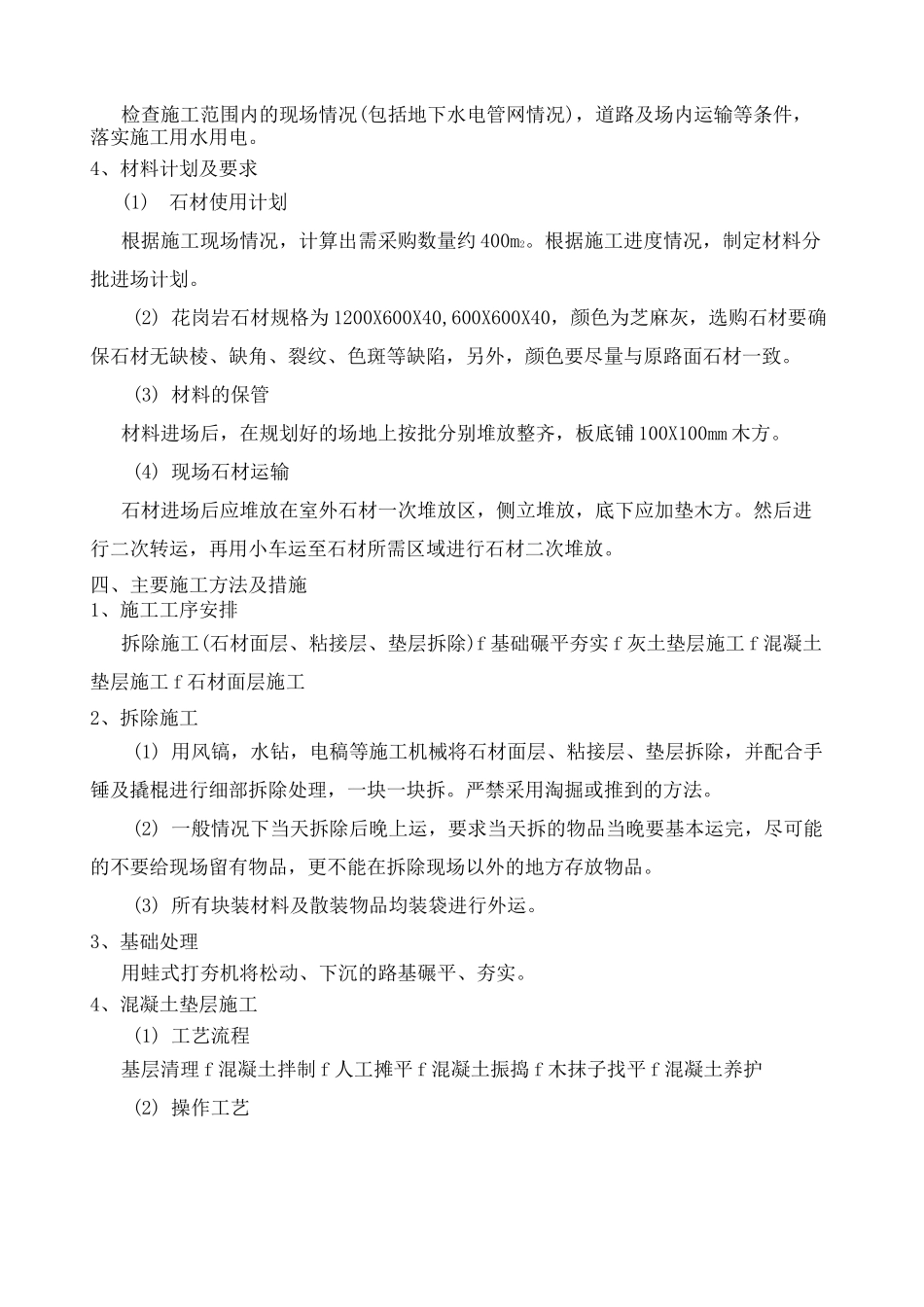

2、机具准备序号机械名称单位数量备注1电锤台22石材切割机台23角磨机台14手推灰车台25钢丝刷、喷壶、橡皮锤把若干6铁抹了、铁锹把若干3、综合现场准备检查施工范围内的现场情况(包括地下水电管网情况),道路及场内运输等条件,落实施工用水用电
4、材料计划及要求(1)石材使用计划根据施工现场情况,计算出需采购数量约 400m2
根据施工进度情况,制定材料分批进场计划
(2) 花岗岩石材规格为 1200X600X40,600X600X40,颜色为芝麻灰,选购石材要确保石材无缺棱、缺角、裂纹、色斑等缺陷,另外,颜色要尽量与原路面石材一致
(3) 材料的保管材料进场后,在规划好的场地上按批分别堆放整齐,板底铺 100X100mm
