砖胎膜施工方案(全)

砖胎膜施工方案(全)_第1页
1/11
砖胎膜施工方案(全)_第2页
2/11
砖胎膜施工方案(全)_第3页
3/11

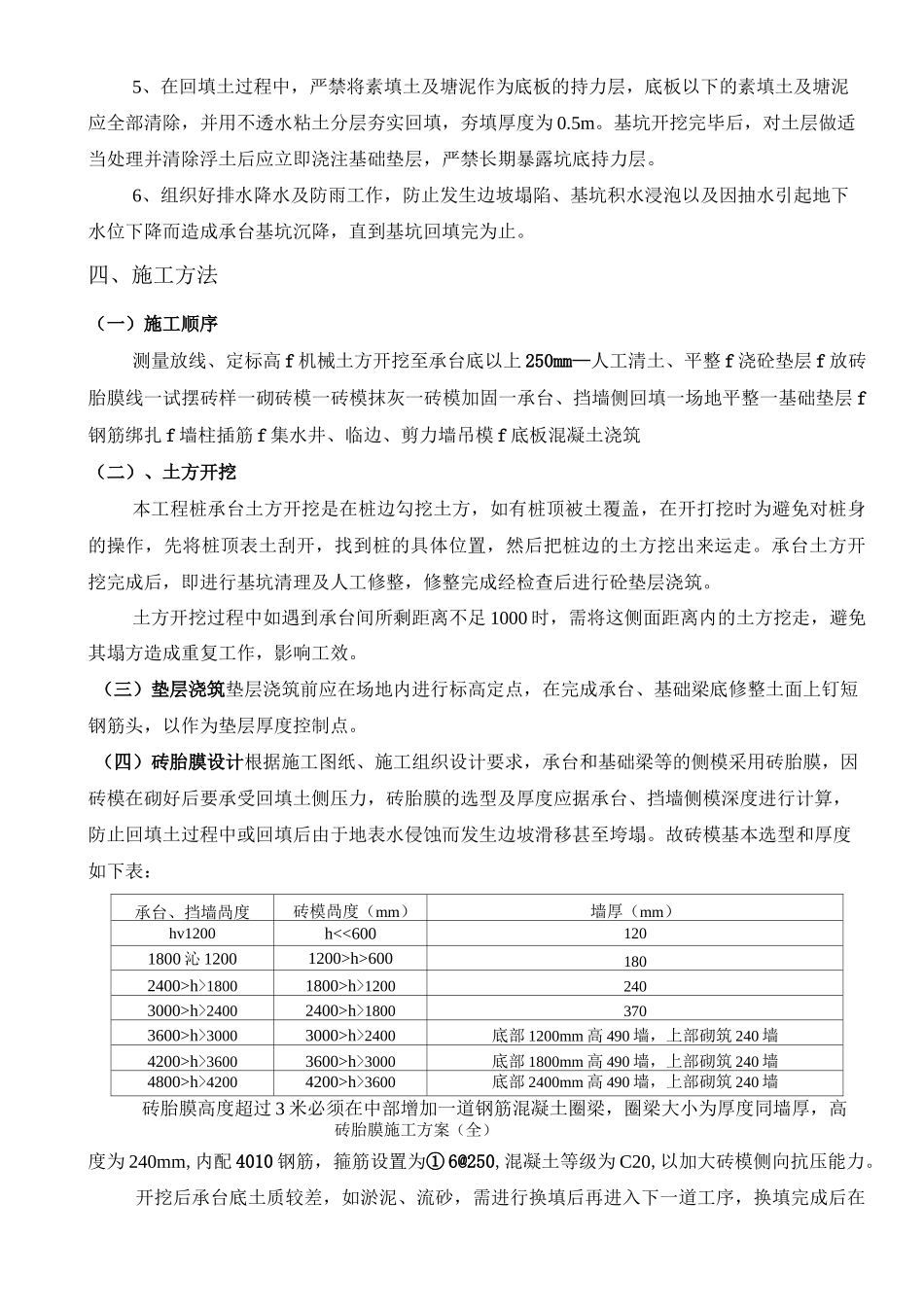

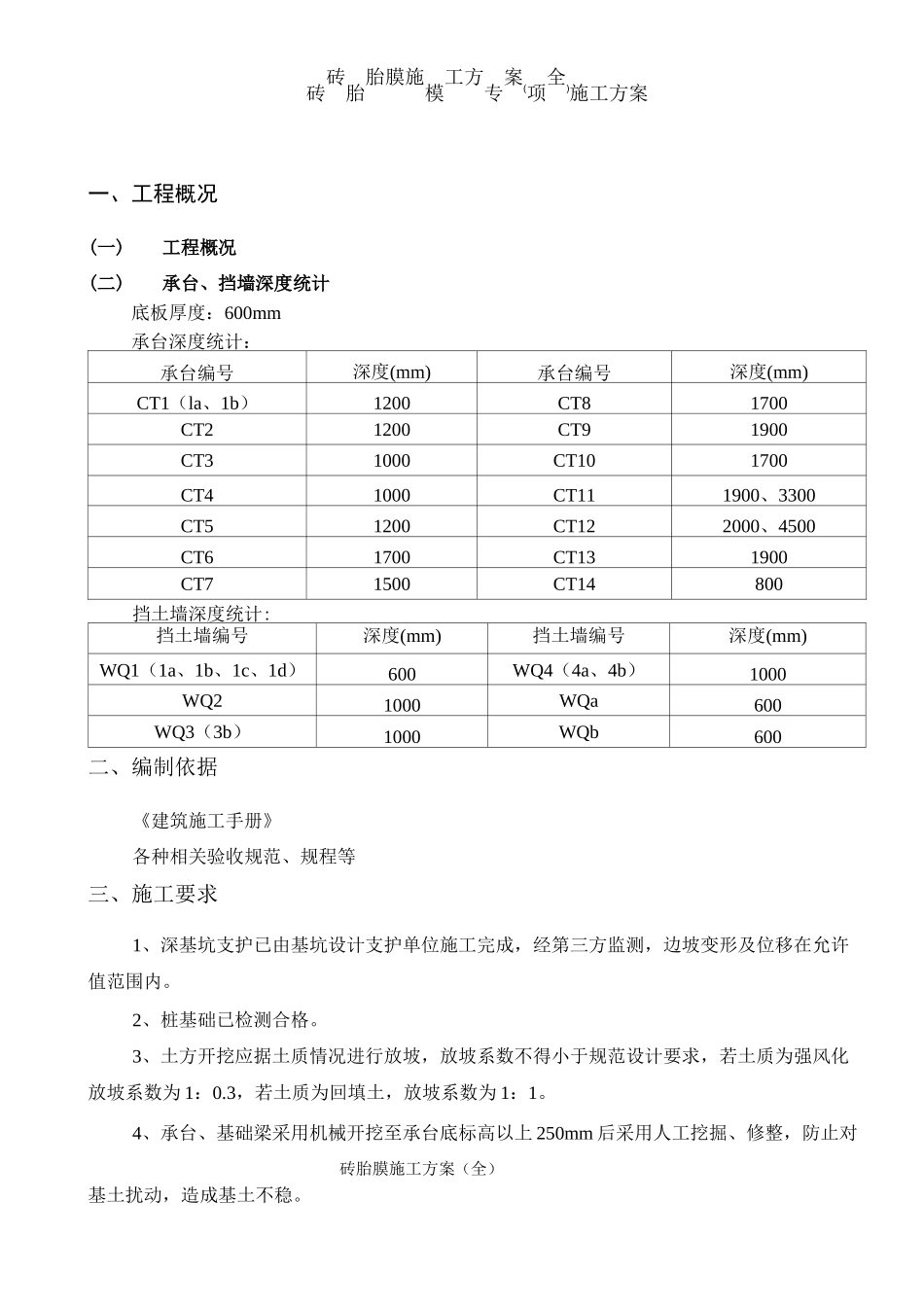

砖砖胎胎膜施模工方专案(项全)施工方案一、工程概况(一)工程概况(二)承台、挡墙深度统计底板厚度:600mm承台深度统计:承台编号深度(mm)承台编号深度(mm)CT1(la、1b)1200CT81700CT21200CT91900CT31000CT101700CT41000CT111900、3300CT51200CT122000、4500CT61700CT131900CT71500CT14800挡土墙深度统计:挡土墙编号深度(mm)挡土墙编号深度(mm)WQ1(1a、1b、1c、1d)600WQ4(4a、4b)1000WQ21000WQa600WQ3(3b)1000WQb600二、编制依据《建筑施工手册》各种相关验收规范、规程等三、施工要求1、深基坑支护已由基坑设计支护单位施工完成,经第三方监测,边坡变形及位移在允许值范围内。2、桩基础已检测合格。3、土方开挖应据土质情况进行放坡,放坡系数不得小于规范设计要求,若土质为强风化放坡系数为 1:0.3,若土质为回填土,放坡系数为 1:1。4、承台、基础梁采用机械开挖至承台底标高以上 250mm 后采用人工挖掘、修整,防止对砖胎膜施工方案(全)基土扰动,造成基土不稳。5、在回填土过程中,严禁将素填土及塘泥作为底板的持力层,底板以下的素填土及塘泥应全部清除,并用不透水粘土分层夯实回填,夯填厚度为 0.5m。基坑开挖完毕后,对土层做适当处理并清除浮土后应立即浇注基础垫层,严禁长期暴露坑底持力层。6、组织好排水降水及防雨工作,防止发生边坡塌陷、基坑积水浸泡以及因抽水引起地下水位下降而造成承台基坑沉降,直到基坑回填完为止。四、施工方法(一)施工顺序测量放线、定标高 f 机械土方开挖至承台底以上 250mm—人工清土、平整 f 浇砼垫层 f 放砖胎膜线一试摆砖样一砌砖模一砖模抹灰一砖模加固一承台、挡墙侧回填一场地平整一基础垫层 f钢筋绑扎 f 墙柱插筋 f 集水井、临边、剪力墙吊模 f 底板混凝土浇筑(二)、土方开挖本工程桩承台土方开挖是在桩边勾挖土方,如有桩顶被土覆盖,在开打挖时为避免对桩身的操作,先将桩顶表土刮开,找到桩的具体位置,然后把桩边的土方挖出来运走。承台土方开挖完成后,即进行基坑清理及人工修整,修整完成经检查后进行砼垫层浇筑。土方开挖过程中如遇到承台间所剩距离不足 1000 时,需将这侧面距离内的土方挖走,避免其塌方造成重复工作,影响工效。(三)垫层浇筑垫层浇筑前应在场地内进行标高定点,在完成承台、基础梁底修整土面上钉短钢筋头,以作为垫层厚度控制点。(四)砖胎膜设计根据施工图纸、施工组织设计要求,承台和基础梁等的侧模采用砖胎膜,因砖模在砌好...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

砖胎膜施工方案(全)

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
