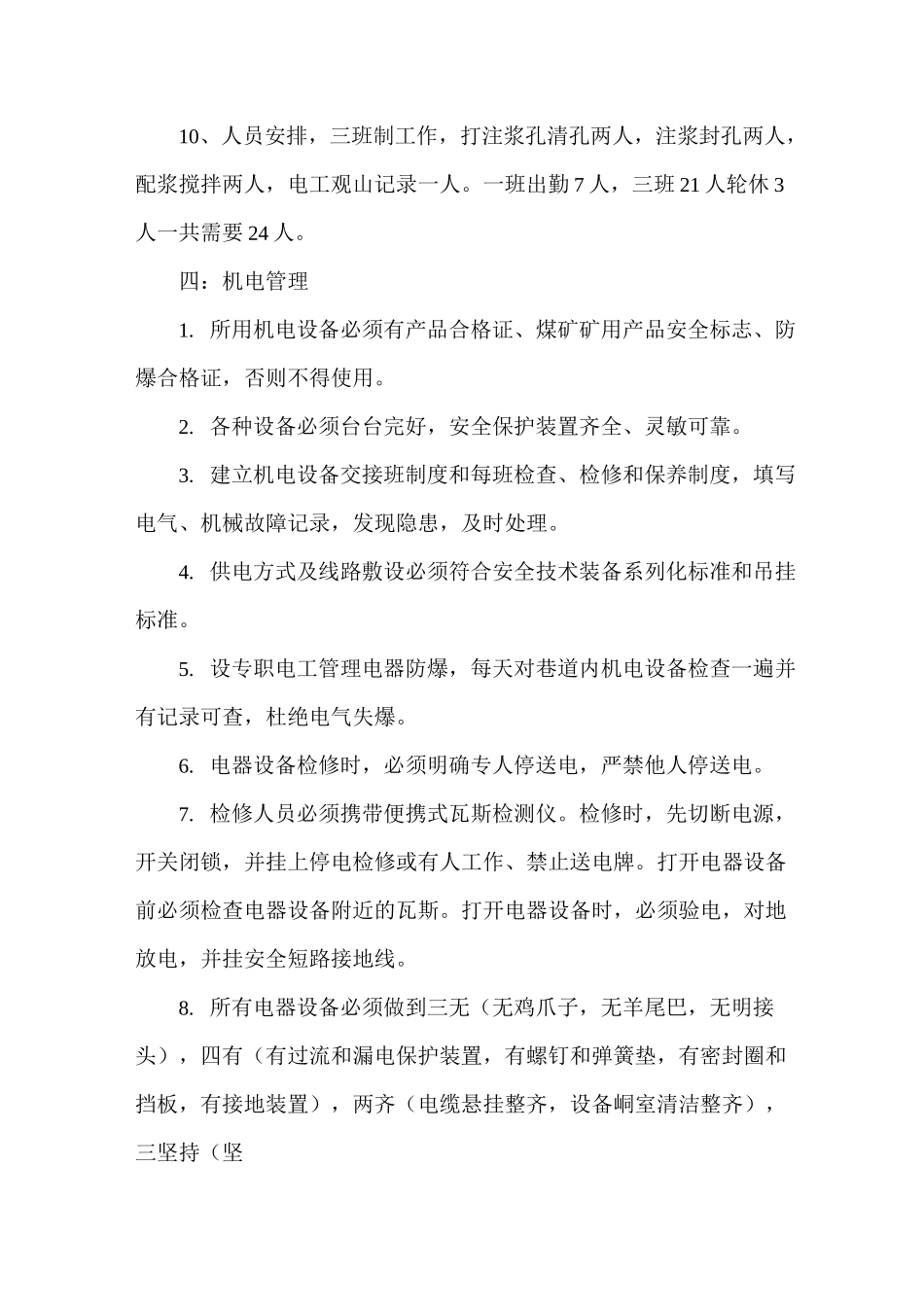

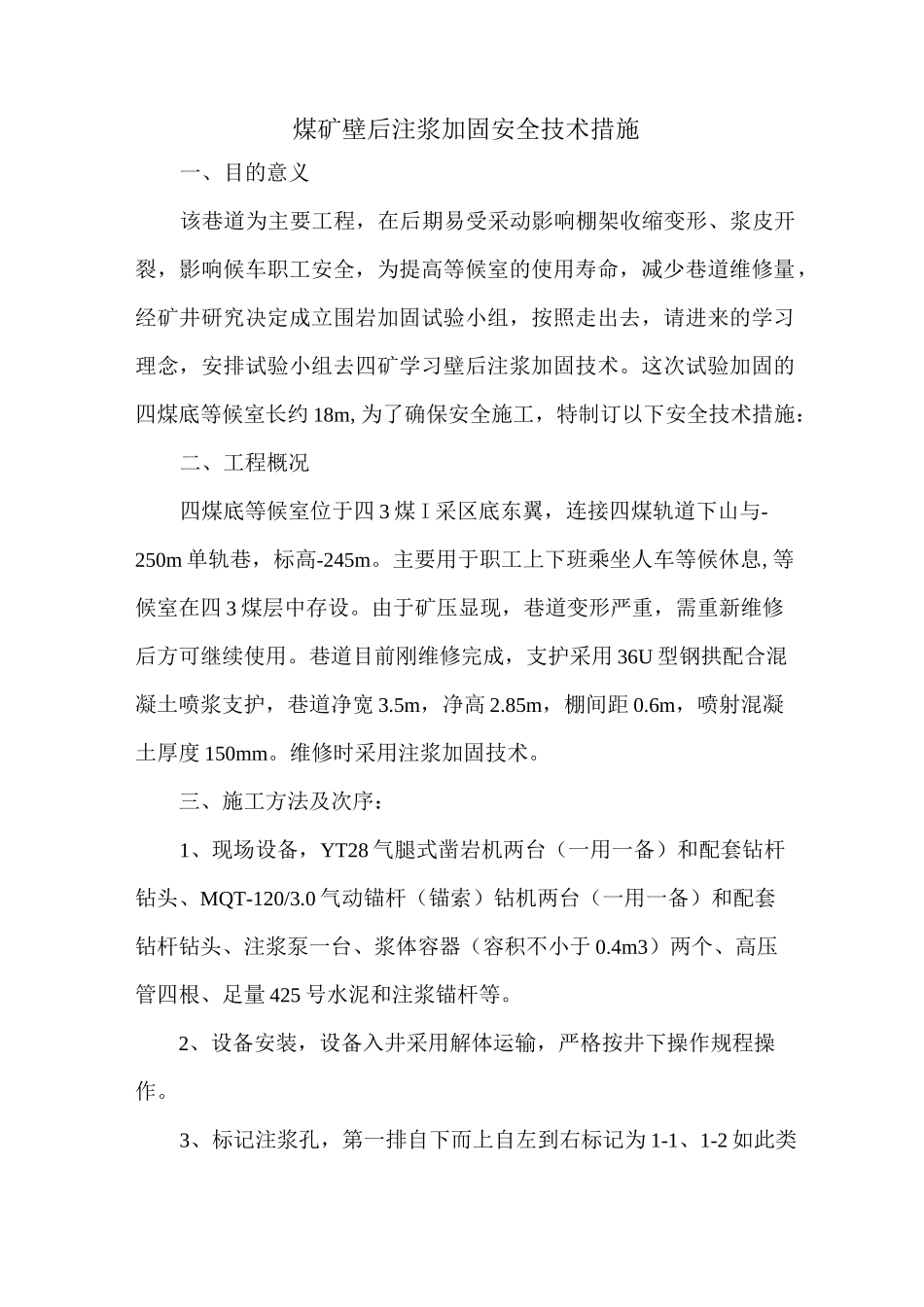

煤矿壁后注浆加固安全技术措施一、目的意义该巷道为主要工程,在后期易受采动影响棚架收缩变形、浆皮开裂,影响候车职工安全,为提高等候室的使用寿命,减少巷道维修量,经矿井研究决定成立围岩加固试验小组,按照走出去,请进来的学习理念,安排试验小组去四矿学习壁后注浆加固技术
这次试验加固的四煤底等候室长约 18m,为了确保安全施工,特制订以下安全技术措施:二、工程概况四煤底等候室位于四 3 煤 I 采区底东翼,连接四煤轨道下山与-250m 单轨巷,标高-245m
主要用于职工上下班乘坐人车等候休息,等候室在四 3 煤层中存设
由于矿压显现,巷道变形严重,需重新维修后方可继续使用
巷道目前刚维修完成,支护采用 36U 型钢拱配合混凝土喷浆支护,巷道净宽 3
5m,净高 2
85m,棚间距 0
6m,喷射混凝土厚度 150mm
维修时采用注浆加固技术

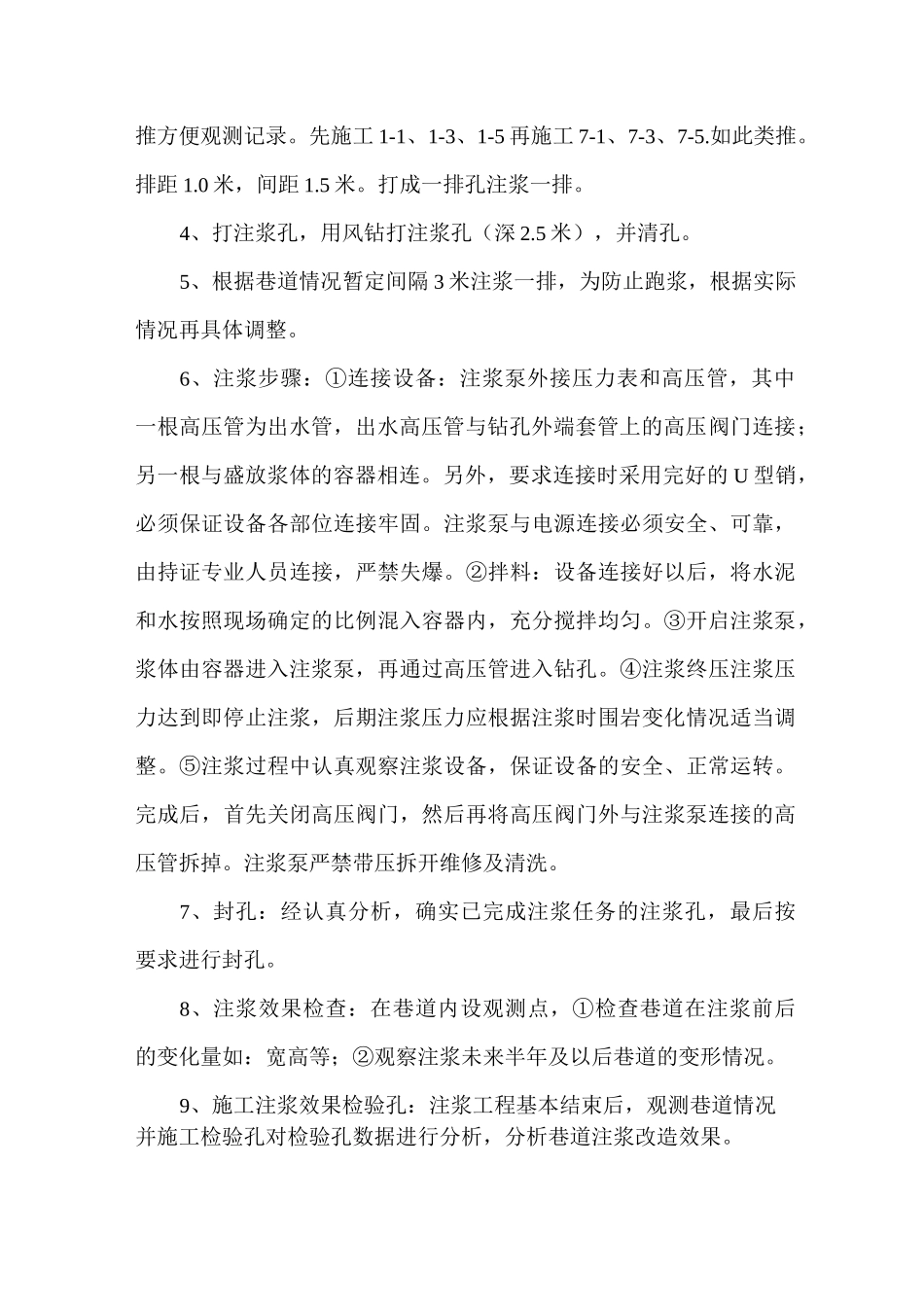

三、施工方法及次序:1、现场设备,YT28 气腿式凿岩机两台(一用一备)和配套钻杆钻头、MQT-120/3
0 气动锚杆(锚索)钻机两台(一用一备)和配套钻杆钻头、注浆泵一台、浆体容器(容积不小于 0
4m3)两个、高压管四根、足量 425 号水泥和注浆锚杆等
2、设备安装,设备入井采用解体运输,严格按井下操作规程操作
3、标记注浆孔,第一排自下而上自左到右标记为 1-1、1-2 如此类推方便观测记录
先施工 1-1、1-3、1-5 再施工 7-1、7-3、7-5
0 米,间距 1
打成一排孔注浆一排
4、打注浆孔,用风钻打注浆孔(深 2
5 米),并清孔
5、根据巷道情况暂定间隔 3 米注浆一排,为防止跑浆,根据实际情况再具体调整
6、注浆步骤:①连接设备:注浆泵外接压力表和高压管,其中一根高压管为出水管,出水高压管与钻孔外端套管上的高压阀门连接;另一根与盛放浆体的容器相连
另外,要求连接时采用完好的 U 型销,
