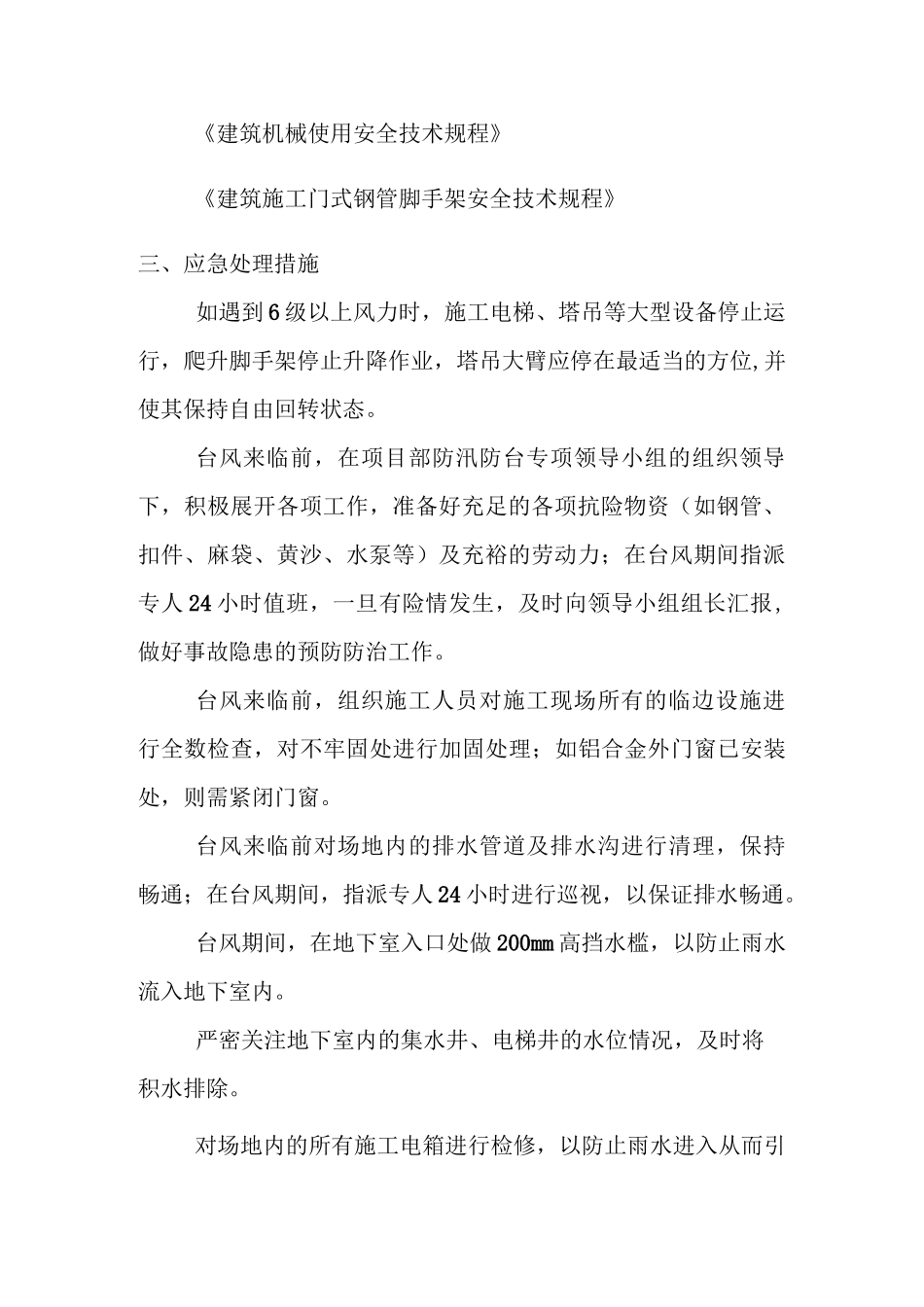

应急管理/应急预案实例防汛防台应急处理及人员疏散方案一、工程概况1・1、工程概况“XXXXXX 项目〃位于上海市 XXXXXX 街道 12 街坊,西至大连路,东至规划景星路,北至惠民路,南至榆林路。总建筑面积 132186 平方米,地下建筑面积 49000 平方米,地上建筑面积 83186平方米。本工程室内标高为±0.00 米相对于绝对标高 2.7 米,。为一栋 23 层 100 米办公楼及 3〜4 层配套辅楼,另有 1 栋 3〜4 层商业裙房。1・2、编制目的在遇到高汛期、强台风、暴雨“三兄弟〃来临期间,确保施工现场抗汛抗台抗暴雨的能力,最大限度减少经济损失和确保人身生命安全。积极抓好防汛防台工作的早落实,积极筹备抗灾物资,确保施工现场安全,特制定防汛防台应急处理、救援及疏散预案。二、编制依据《建筑机械使用安全技术规程》《建筑施工门式钢管脚手架安全技术规程》三、应急处理措施如遇到 6 级以上风力时,施工电梯、塔吊等大型设备停止运行,爬升脚手架停止升降作业,塔吊大臂应停在最适当的方位,并使其保持自由回转状态。台风来临前,在项目部防汛防台专项领导小组的组织领导下,积极展开各项工作,准备好充足的各项抗险物资(如钢管、扣件、麻袋、黄沙、水泵等)及充裕的劳动力;在台风期间指派专人 24 小时值班,一旦有险情发生,及时向领导小组组长汇报,做好事故隐患的预防防治工作。台风来临前,组织施工人员对施工现场所有的临边设施进行全数检查,对不牢固处进行加固处理;如铝合金外门窗已安装处,则需紧闭门窗。台风来临前对场地内的排水管道及排水沟进行清理,保持畅通;在台风期间,指派专人 24 小时进行巡视,以保证排水畅通。台风期间,在地下室入口处做 200mm 高挡水槛,以防止雨水流入地下室内。严密关注地下室内的集水井、电梯井的水位情况,及时将积水排除。对场地内的所有施工电箱进行检修,以防止雨水进入从而引起事故隐患。对场地内的临时堆场、仓库、活动房等进行检查、加固,以防台风损坏。台风季节禁止高空、露天作业。脚手架每隔一定距离增加硬拉结,使脚手架与建筑物拉接可靠。四、人员疏散一旦发生台风或水汛的苗头,应急预案领导小组成员应立即奔赴现场,组织抢险工作。要求施工人员切断一切电源,同时有序疏散人员和物资到安全区域。若发现人员伤亡应及时组织抢救,并向上级领导及时汇报。根据市气象台发布的台风、暴雨的强度及对我施工现场可能造成威胁的程度,将其分为严重和一般。当一般台汛危情发...
