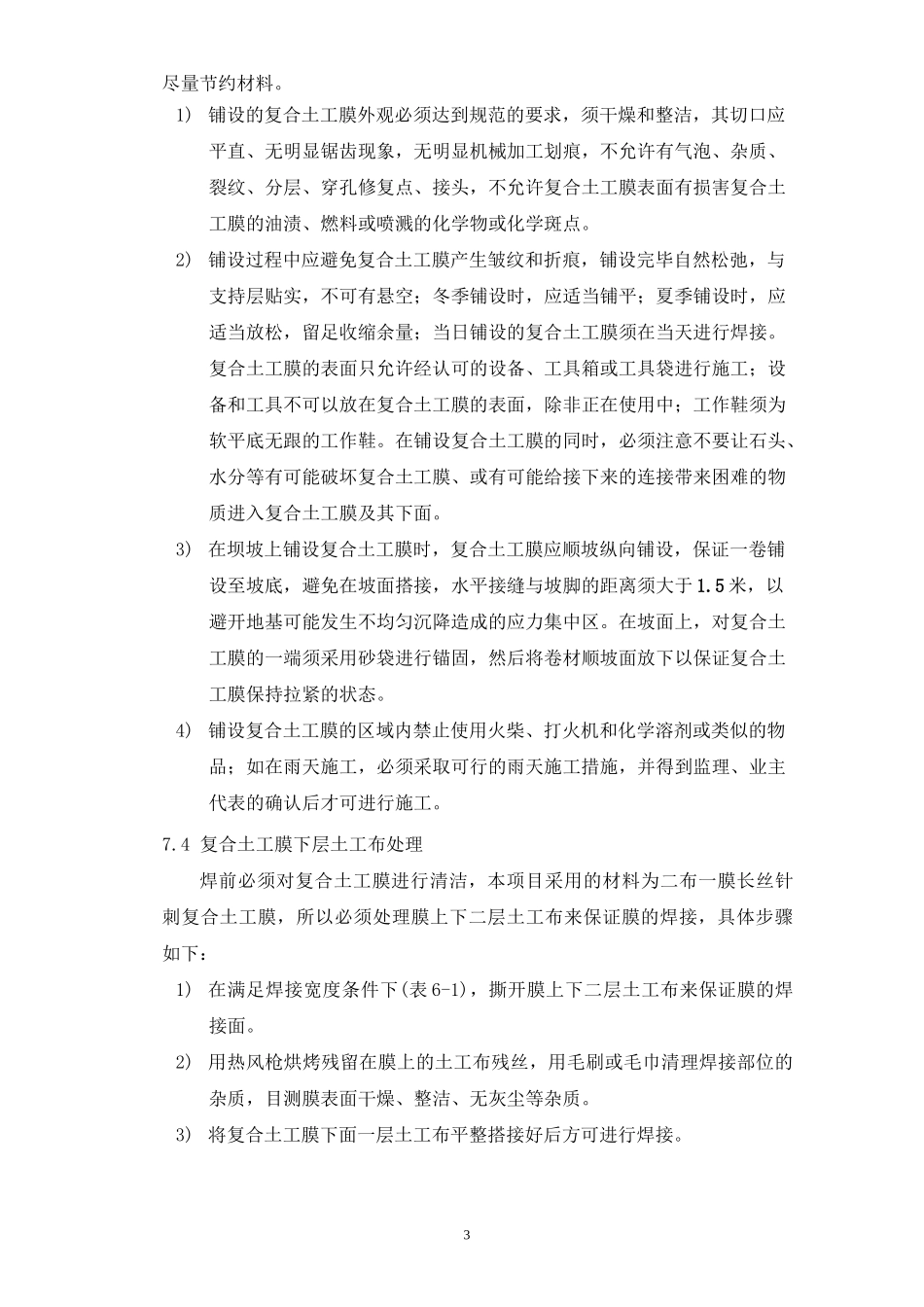

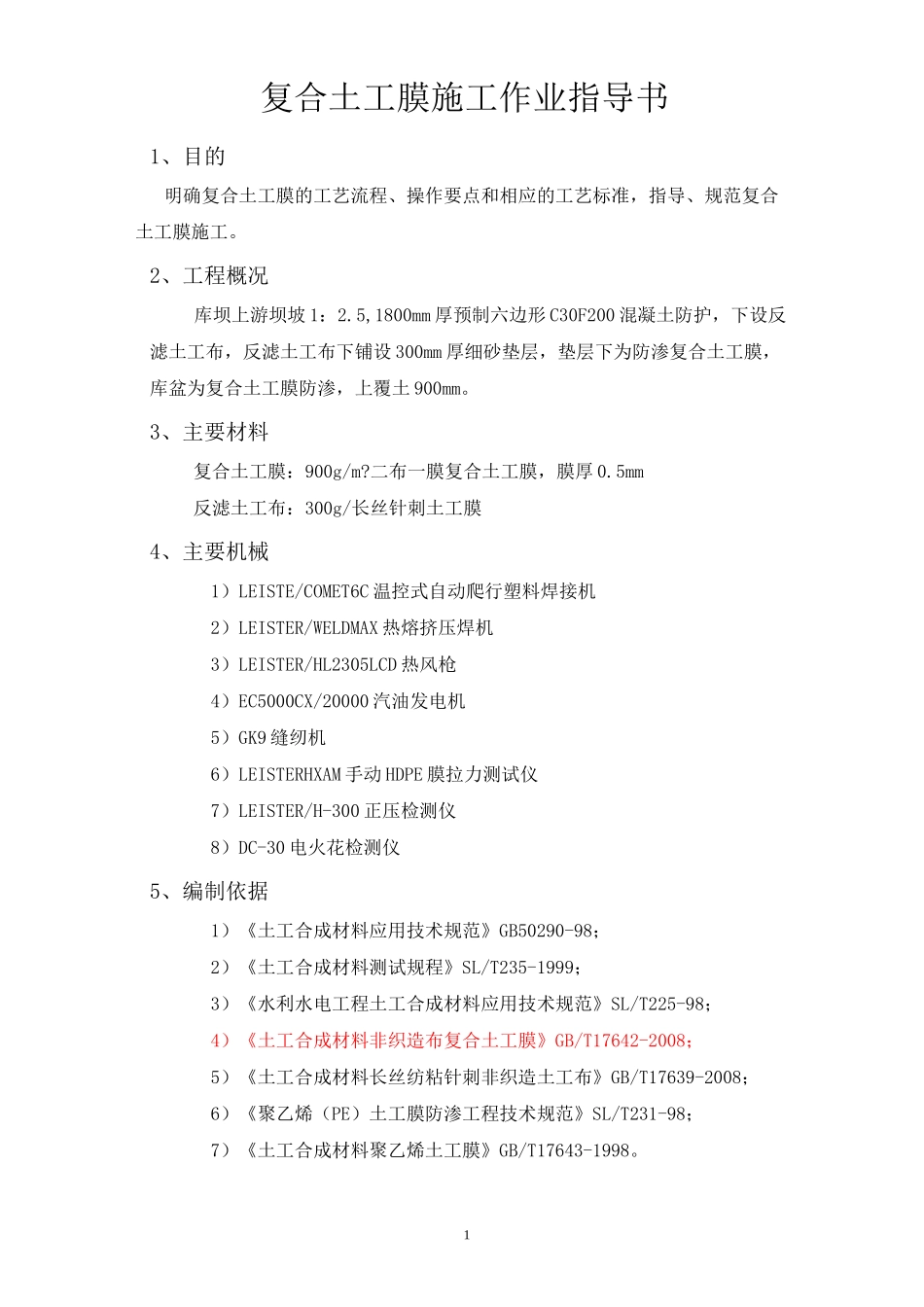

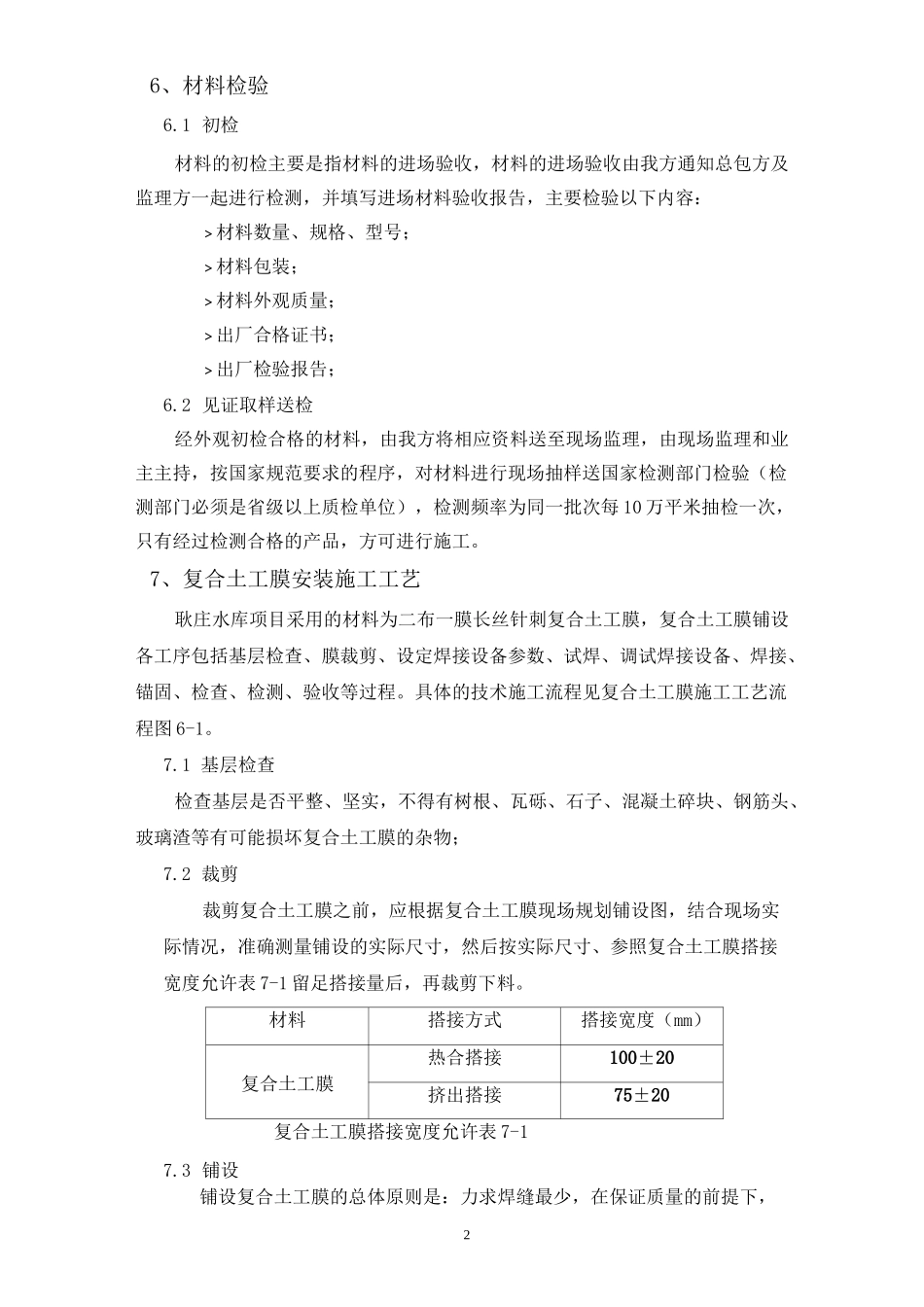

1复合土工膜施工作业指导书1、目的明确复合土工膜的工艺流程、操作要点和相应的工艺标准,指导、规范复合土工膜施工。2、工程概况库坝上游坝坡 1:2.5,1800mm 厚预制六边形 C30F200 混凝土防护,下设反滤土工布,反滤土工布下铺设 300mm 厚细砂垫层,垫层下为防渗复合土工膜,库盆为复合土工膜防渗,上覆土 900mm。3、主要材料复合土工膜:900g/m?二布一膜复合土工膜,膜厚 0.5mm反滤土工布:300g/长丝针刺土工膜4、主要机械1)LEISTE/COMET6C 温控式自动爬行塑料焊接机2)LEISTER/WELDMAX 热熔挤压焊机3)LEISTER/HL2305LCD 热风枪4)EC5000CX/20000 汽油发电机5)GK9 缝纫机6)LEISTERHXAM 手动 HDPE 膜拉力测试仪7)LEISTER/H-300 正压检测仪8)DC-30 电火花检测仪5、编制依据1)《土工合成材料应用技术规范》GB50290-98;2)《土工合成材料测试规程》SL/T235-1999;3)《水利水电工程土工合成材料应用技术规范》SL/T225-98;4)《土工合成材料非织造布复合土工膜》GB/T17642-2008;5)《土工合成材料长丝纺粘针刺非织造土工布》GB/T17639-2008;6)《聚乙烯(PE)土工膜防渗工程技术规范》SL/T231-98;7)《土工合成材料聚乙烯土工膜》GB/T17643-1998。26、材料检验6.1 初检材料的初检主要是指材料的进场验收,材料的进场验收由我方通知总包方及监理方一起进行检测,并填写进场材料验收报告,主要检验以下内容:>材料数量、规格、型号;>材料包装;>材料外观质量;>出厂合格证书;>出厂检验报告;6.2 见证取样送检经外观初检合格的材料,由我方将相应资料送至现场监理,由现场监理和业主主持,按国家规范要求的程序,对材料进行现场抽样送国家检测部门检验(检测部门必须是省级以上质检单位),检测频率为同一批次每 10 万平米抽检一次,只有经过检测合格的产品,方可进行施工。7、复合土工膜安装施工工艺耿庄水库项目采用的材料为二布一膜长丝针刺复合土工膜,复合土工膜铺设各工序包括基层检查、膜裁剪、设定焊接设备参数、试焊、调试焊接设备、焊接、锚固、检查、检测、验收等过程。具体的技术施工流程见复合土工膜施工工艺流程图 6-1。7.1 基层检查检查基层是否平整、坚实,不得有树根、瓦砾、石子、混凝土碎块、钢筋头、玻璃渣等有可能损坏复合土工膜的杂物;7.2 裁剪裁剪复合土工膜之前,应根据复合土工膜现场规划铺设图,结合现场实际情况,准确测量铺设的实际尺寸,然后按实际尺寸、参照复合土工膜搭接...
