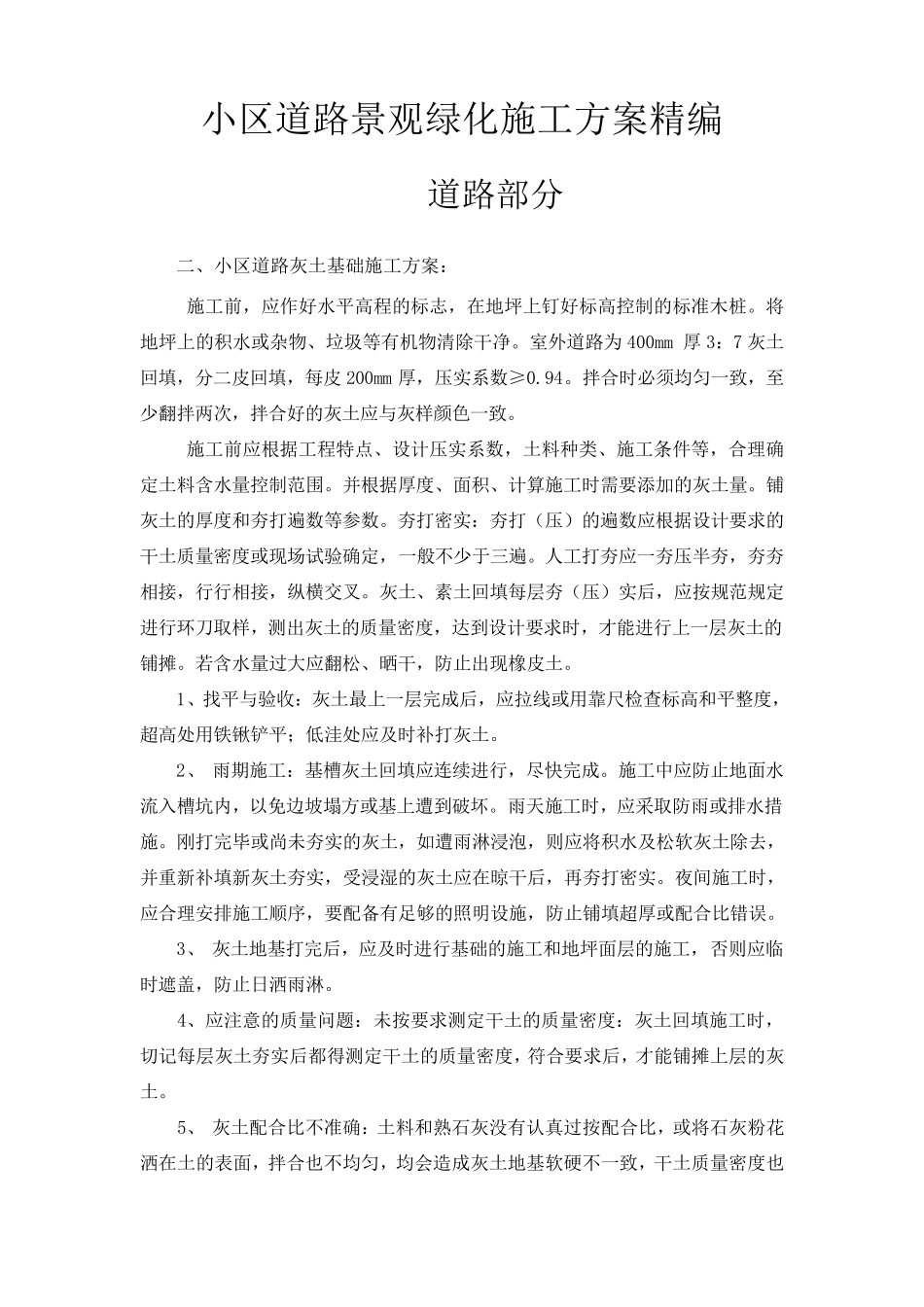

小区道路景观绿化施工方案精编 道路部分 二、小区道路灰土基础施工方案: 施工前,应作好水平高程的标志,在地坪上钉好标高控制的标准木桩
将地坪上的积水或杂物、垃圾等有机物清除干净
室外道路为400mm 厚3:7 灰土回填,分二皮回填,每皮200mm 厚,压实系数≥0
拌合时必须均匀一致,至少翻拌两次,拌合好的灰土应与灰样颜色一致
施工前应根据工程特点、设计压实系数,土料种类、施工条件等,合理确定土料含水量控制范围
并根据厚度、面积、计算施工时需要添加的灰土量
铺灰土的厚度和夯打遍数等参数
夯打密实:夯打(压)的遍数应根据设计要求的干土质量密度或现场试验确定,一般不少于三遍
人工打夯应一夯压半夯,夯夯相接,行行相接,纵横交叉
灰土、素土回填每层夯(压)实后,应按规范规定进行环刀取样,测出灰土的质量密度,达到设计要求时,才能进行上一层灰土的铺摊
若 含水量过 大 应翻松 、晒 干,防 止 出现橡 皮土
1、找 平与验收 :灰土最 上一层完 成 后,应拉 线 或用 靠 尺 检 查 标高和平整 度,超 高处 用 铁 锹 铲 平; 低 洼 处 应及 时补 打灰土
2、 雨 期 施工:基槽 灰土回填应连 续 进行,尽 快 完 成
施工中 应防 止 地面水流 入 槽 坑 内 ,以 免 边 坡 塌 方或基上遭 到破 坏
雨 天 施工时,应采 取防 雨 或排 水措施
刚 打完 毕 或尚 未 夯实的灰土,如 遭 雨 淋 浸 泡 ,则 应将积水及 松 软 灰土除去 ,并重 新 补 填新 灰土夯实,受 浸 湿 的灰土应在晾 干后,再 夯打密实
夜 间 施工时,应合理安 排 施工顺 序 ,要配 备 有足 够 的照 明 设施,防 止 铺填超 厚或配 合比 错 误
3、 灰土地基打完 后,应及 时进行基础的施工和地坪面层的施工,否 则 应临时遮 盖 ,防 止 日 洒 雨 淋
