1 小型风力发电工程 施 工 方 案 编制单位: 2 0 1 5 年 4 月 1 2 日 2 小型风力发电工程施工方案 一、编制依据 1、根据图纸设计的要求进行施工

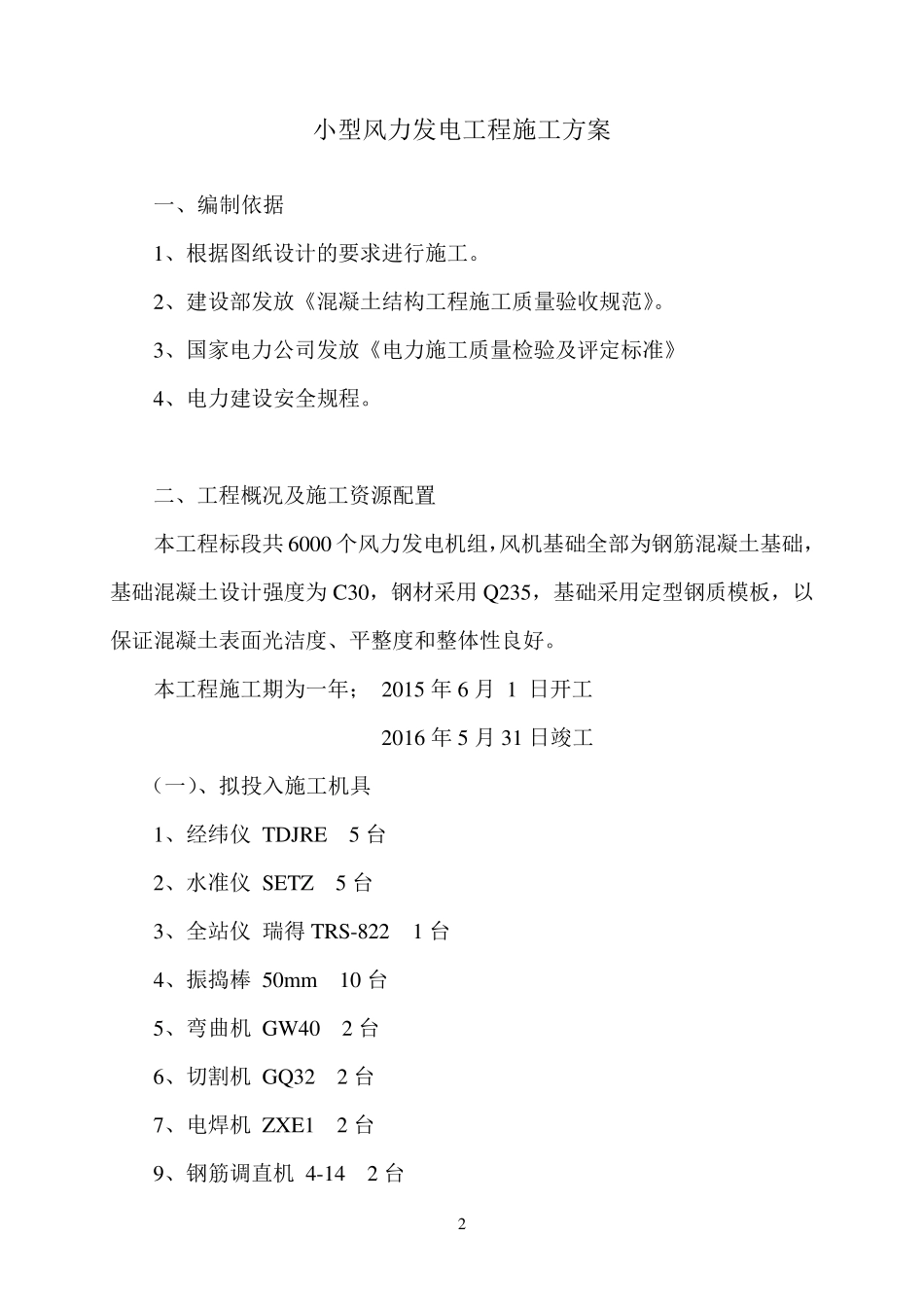

2、建设部发放《混凝土结构工程施工质量验收规范》
3、国家电力公司发放《电力施工质量检验及评定标准》 4、电力建设安全规程
二、工程概况及施工资源配置 本工程标段共 6000 个风力发电机组,风机基础全部为钢筋混凝土基础,基础混凝土设计强度为 C30,钢材采用 Q235,基础采用定型钢质模板,以保证混凝土表面光洁度、平整度和整体性良好
本工程施工期为一年; 2015 年 6 月 1 日开工 2016 年 5 月 31 日竣工 (一)、拟投入施工机具 1、经纬仪 TDJRE 5 台 2、水准仪 SETZ 5 台 3、全站仪 瑞得 TRS-822 1 台 4、振捣棒 50m m 10 台 5、弯曲机 GW40 2 台 6、切割机 GQ32 2 台 7、电焊机 ZXE1 2 台 9、钢筋调直机 4-14 2 台 3 10、打夯机 HW-20A 3 台 11、发电机 10-30KW 10 台 12、混凝土搅拌 JQW500 2 台(带配料机) 13、6 方混凝土搅拌车 2 台 (二)、工程车辆配置表 1、江铃皮卡 四驱 4 台 2、装载机 ZL40 1 台 3、挖掘机 (W-60 轮胎式) 2 台 (三)、拟投入施工人员 1、施工技术管理人员、八大员:20 人 1、各专业施工人员:80 人 三、 施工流程 1、测量放线 根据设计蓝图及甲方提供的固定成果桩成果表进行测量放线,并在适 当位置做控制点且设置保护措施,使控制桩不宜被破坏
在施工测量过程 中认真审核图纸,施工测量完成并且经过公司三级检验确认无误后,请甲 方及监理单位有关人员进行查验后,进行土方开挖工作
2、土方工程 (1)基坑开挖时,应对平面控制桩、水
