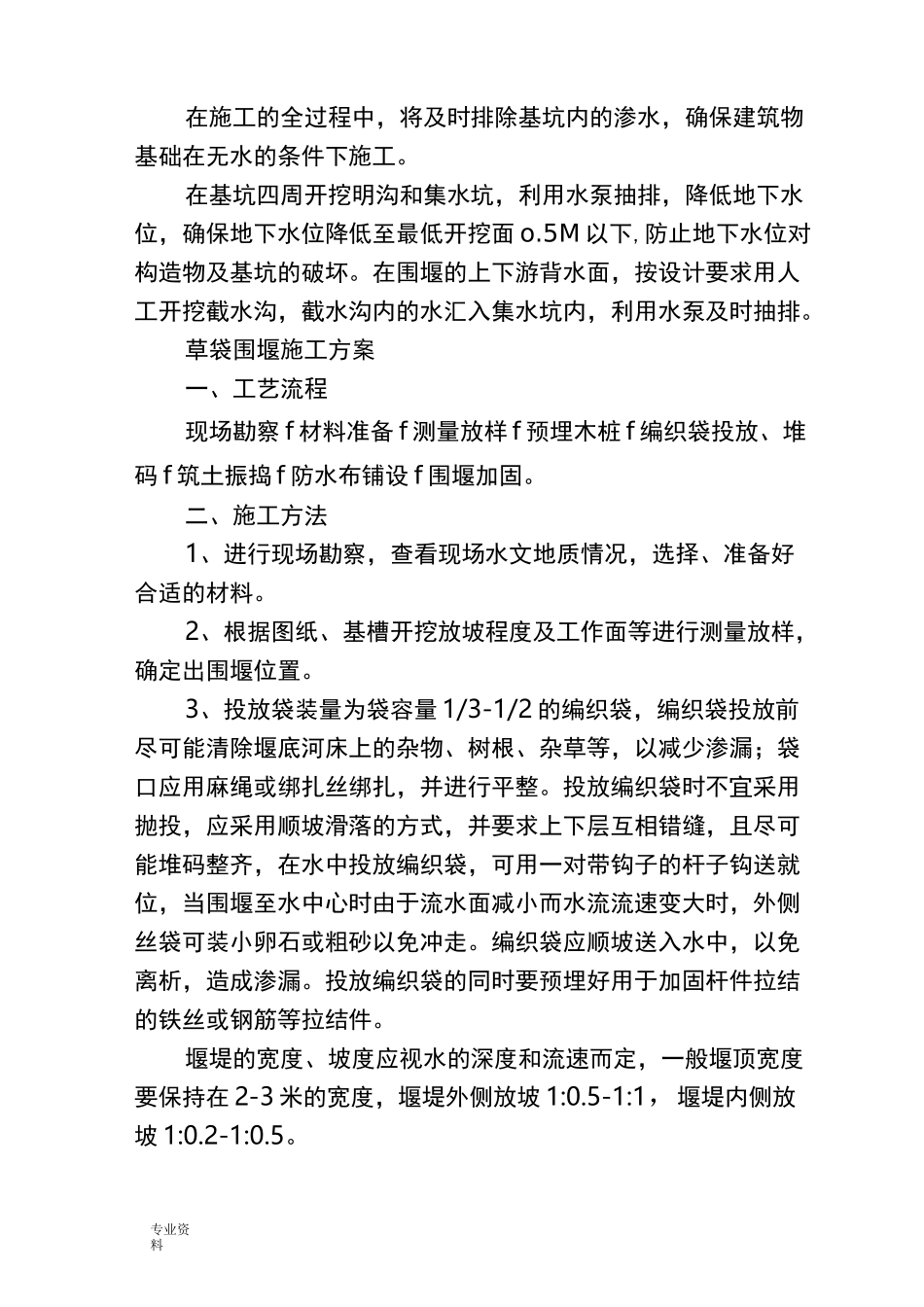

专业资料在施工的全过程中,将及时排除基坑内的渗水,确保建筑物基础在无水的条件下施工
在基坑四周开挖明沟和集水坑,利用水泵抽排,降低地下水位,确保地下水位降低至最低开挖面 o
5M 以下,防止地下水位对构造物及基坑的破坏
在围堰的上下游背水面,按设计要求用人工开挖截水沟,截水沟内的水汇入集水坑内,利用水泵及时抽排
草袋围堰施工方案一、工艺流程现场勘察 f 材料准备 f 测量放样 f 预埋木桩 f 编织袋投放、堆码 f 筑土振捣 f 防水布铺设 f 围堰加固
二、施工方法1、进行现场勘察,查看现场水文地质情况,选择、准备好合适的材料
2、根据图纸、基槽开挖放坡程度及工作面等进行测量放样,确定出围堰位置
3、投放袋装量为袋容量 1/3-1/2 的编织袋,编织袋投放前尽可能清除堰底河床上的杂物、树根、杂草等,以减少渗漏;袋口应用麻绳或绑扎丝绑扎,并进行平整
投放编织袋时不宜采用抛投,应采用顺坡滑落的方式,并要求上下层互相错缝,且尽可能堆码整齐,在水中投放编织袋,可用一对带钩子的杆子钩送就位,当围堰至水中心时由于流水面减小而水流流速变大时,外侧丝袋可装小卵石或粗砂以免冲走
编织袋应顺坡送入水中,以免离析,造成渗漏
投放编织袋的同时要预埋好用于加固杆件拉结的铁丝或钢筋等拉结件
堰堤的宽度、坡度应视水的深度和流速而定,一般堰顶宽度要保持在 2-3 米的宽度,堰堤外侧放坡 1:0
5-1:1,堰堤内侧放坡 1:0

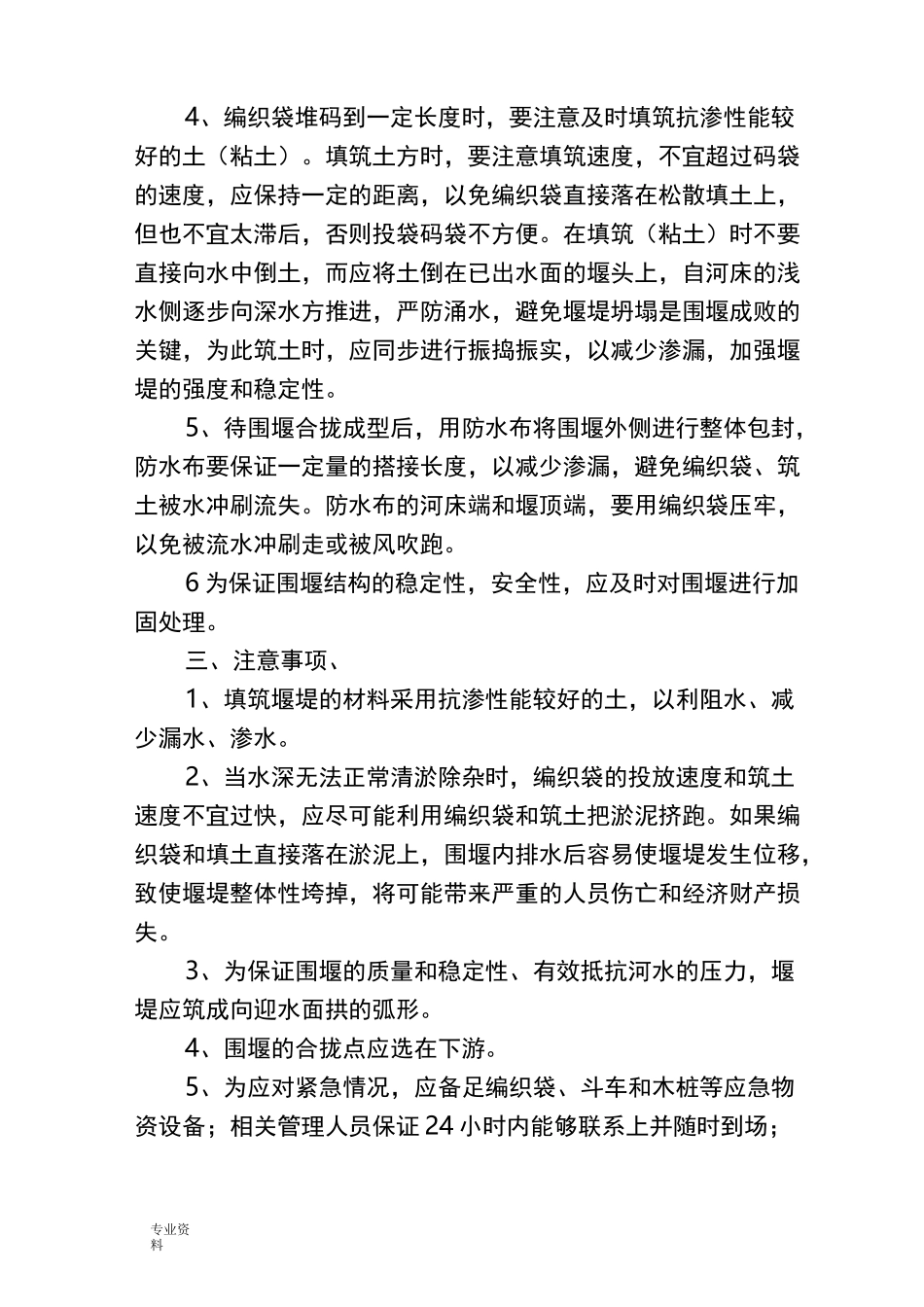

专业资料4、编织袋堆码到一定长度时,要注意及时填筑抗渗性能较好的土(粘土)
填筑土方时,要注意填筑速度,不宜超过码袋的速度,应保持一定的距离,以免编织袋直接落在松散填土上,但也不宜太滞后,否则投袋码袋不方便
在填筑(粘土)时不要直接向水中倒土,而应将土倒在已出水面的堰头上,自河床的浅水侧逐步向深水方推进,严防涌水,避免堰堤坍塌是围堰成败的关键,为此筑土时,应同步进
