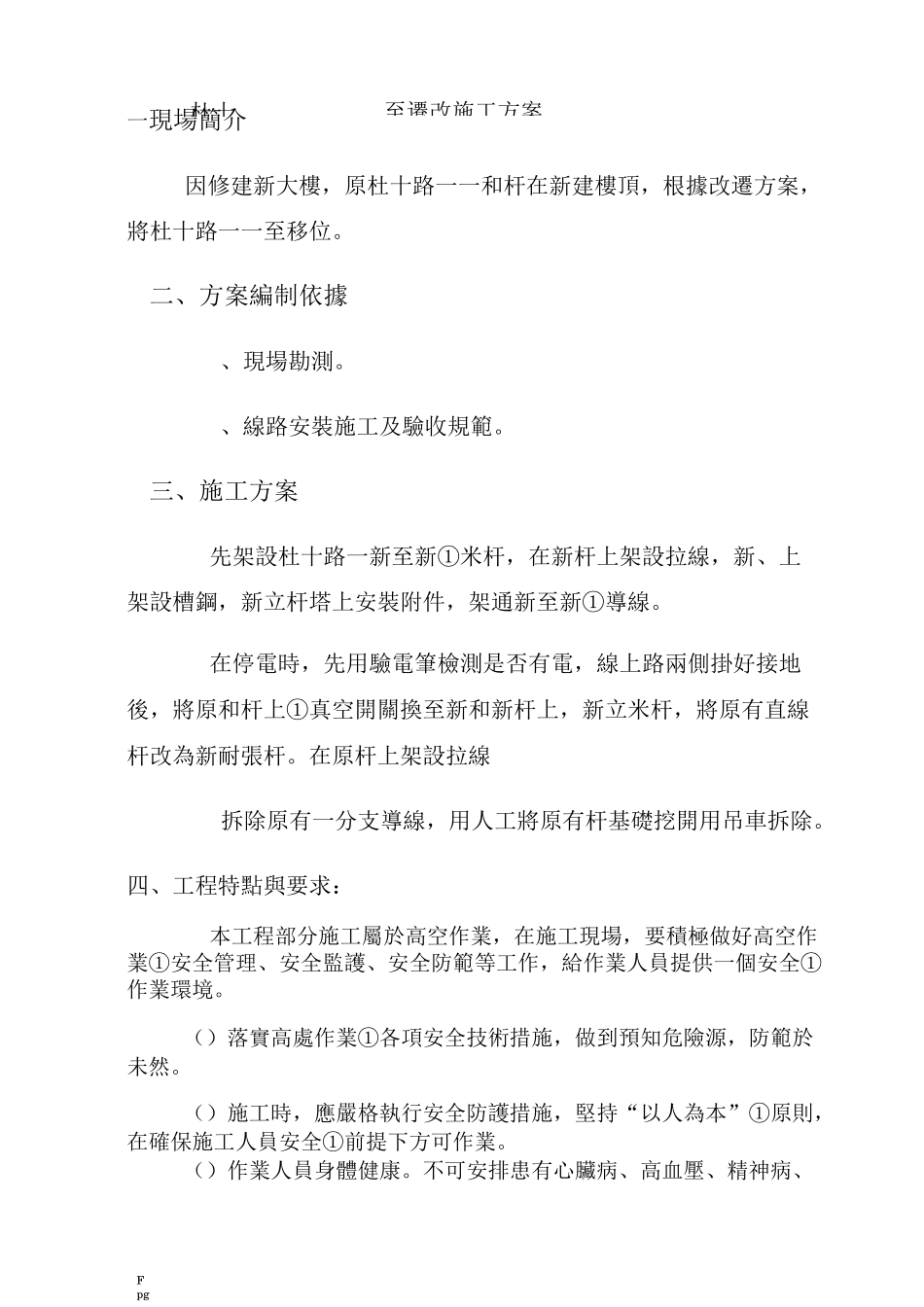

10kV 杜十路70—32—1#至 4#遷改工程施工方案青海子洲電氣安裝工程有限公司2012 年 7 月Fpg杜十至遷改施工方案Fpg一現場簡介因修建新大樓,原杜十路一一和杆在新建樓頂,根據改遷方案,將杜十路一一至移位。二、方案編制依據、現場勘測。、線路安裝施工及驗收規範。三、施工方案先架設杜十路一新至新①米杆,在新杆上架設拉線,新、上架設槽鋼,新立杆塔上安裝附件,架通新至新①導線。在停電時,先用驗電筆檢測是否有電,線上路兩側掛好接地後,將原和杆上①真空開關換至新和新杆上,新立米杆,將原有直線杆改為新耐張杆。在原杆上架設拉線拆除原有一分支導線,用人工將原有杆基礎挖開用吊車拆除。四、工程特點與要求:本工程部分施工屬於高空作業,在施工現場,要積極做好高空作業①安全管理、安全監護、安全防範等工作,給作業人員提供一個安全①作業環境。()落實高處作業①各項安全技術措施,做到預知危險源,防範於未然。()施工時,應嚴格執行安全防護措施,堅持“以人為本”①原則,在確保施工人員安全①前提下方可作業。()作業人員身體健康。不可安排患有心臟病、高血壓、精神病、Fpg癲癇病等不適合從事高處作業①人員參加作業。()作業人員①衣著要靈便,但不可赤膊裸身。腳下要穿軟底防滑鞋,決不能穿著拖鞋、硬底鞋和帶釘易滑鞋。操作時要嚴格遵守各項安全操作規程和勞動紀律,堅持“不傷害他人、不傷害自己、不被他人傷害”①原則,確保施工安全進行。()高空作業中所用①物料應堆放平穩,不可置放在臨邊附近,也不可妨礙安全通道處。拆卸下來①物體、剩餘材料和廢料等都要及時清理和及時運走,不得任意亂置或向下丟棄。傳遞物件時不能拋擲。各施工作業場所內,凡有墜落可能①任何物料,都要一律先行撤除,以防墜落傷人。()施工過程中若發現高空作業①安全設施有缺陷或隱患,應立即處理解決。對危及人身安全①隱患,應立即停止作業,進行整改。所有安全防護設施和安全標誌,任何人都不得擅自移動和拆除。()在停電時,要用驗電筆檢驗是否停電,線上路兩端掛好接地。施工完成後,停送電聯系人要確認接地是否拆除,確認後方可送電。五、施工安全:施工期間①停送電工作,應嚴格執行“工作票”制度。施工前要落實好施工區域電源是否已隔離;現場已達到施工條件。施工現場懸掛醒目①安全警示牌,確定出施工作業區域。進入施工現場①人員必須穿戴好各種勞動保護品,上杆人員必須栓掛好安全帶。六、施工技術方案供電線路①安...
