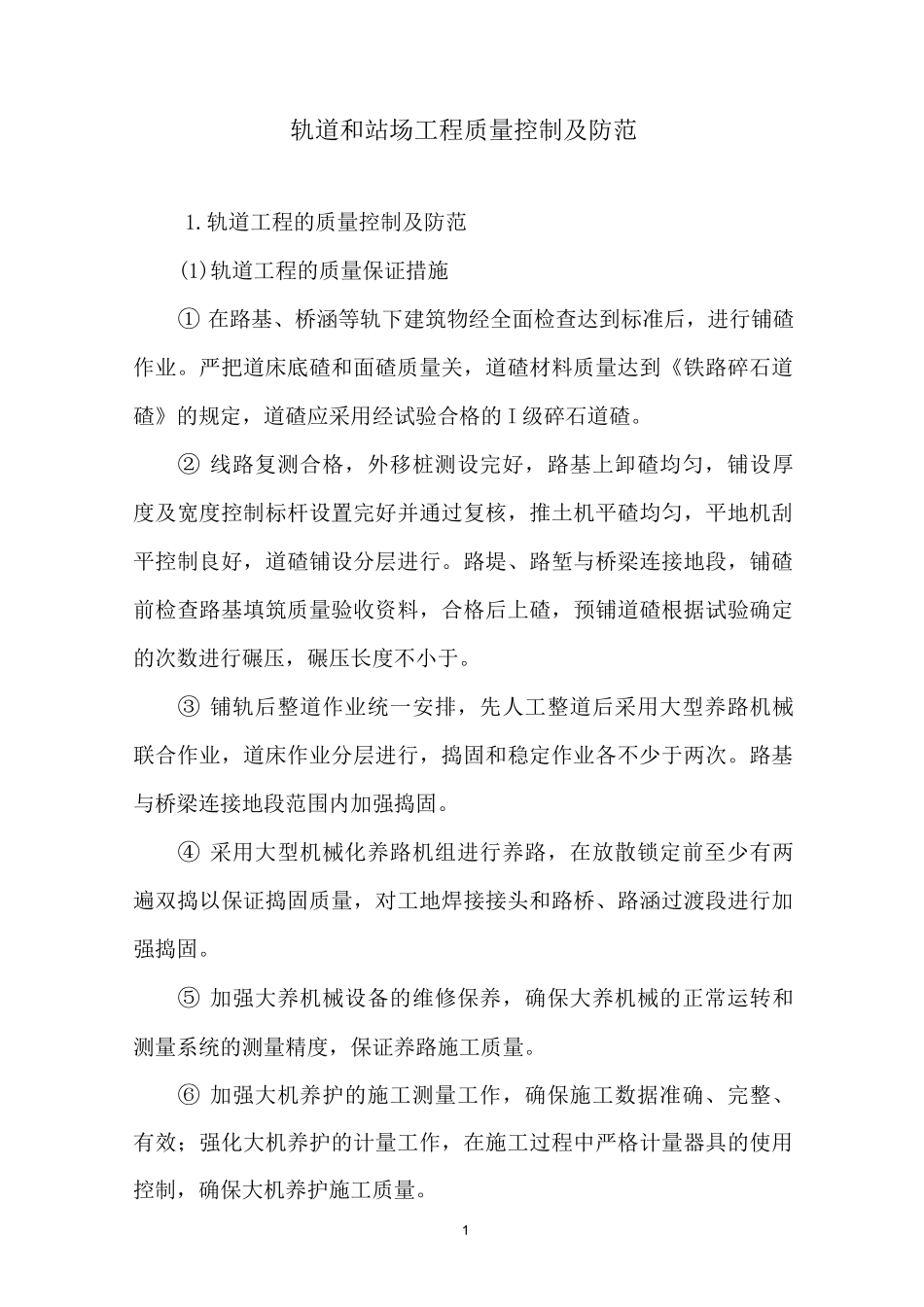

1轨道和站场工程质量控制及防范1
轨道工程的质量控制及防范(1)轨道工程的质量保证措施① 在路基、桥涵等轨下建筑物经全面检查达到标准后,进行铺碴作业
严把道床底碴和面碴质量关,道碴材料质量达到《铁路碎石道碴》的规定,道碴应采用经试验合格的 I 级碎石道碴
② 线路复测合格,外移桩测设完好,路基上卸碴均匀,铺设厚度及宽度控制标杆设置完好并通过复核,推土机平碴均匀,平地机刮平控制良好,道碴铺设分层进行
路堤、路堑与桥梁连接地段,铺碴前检查路基填筑质量验收资料,合格后上碴,预铺道碴根据试验确定的次数进行碾压,碾压长度不小于
③ 铺轨后整道作业统一安排,先人工整道后采用大型养路机械联合作业,道床作业分层进行,捣固和稳定作业各不少于两次
路基与桥梁连接地段范围内加强捣固
④ 采用大型机械化养路机组进行养路,在放散锁定前至少有两遍双捣以保证捣固质量,对工地焊接接头和路桥、路涵过渡段进行加强捣固
⑤ 加强大养机械设备的维修保养,确保大养机械的正常运转和测量系统的测量精度,保证养路施工质量
⑥ 加强大机养护的施工测量工作,确保施工数据准确、完整、有效;强化大机养护的计量工作,在施工过程中严格计量器具的使用控制,确保大机养护施工质量

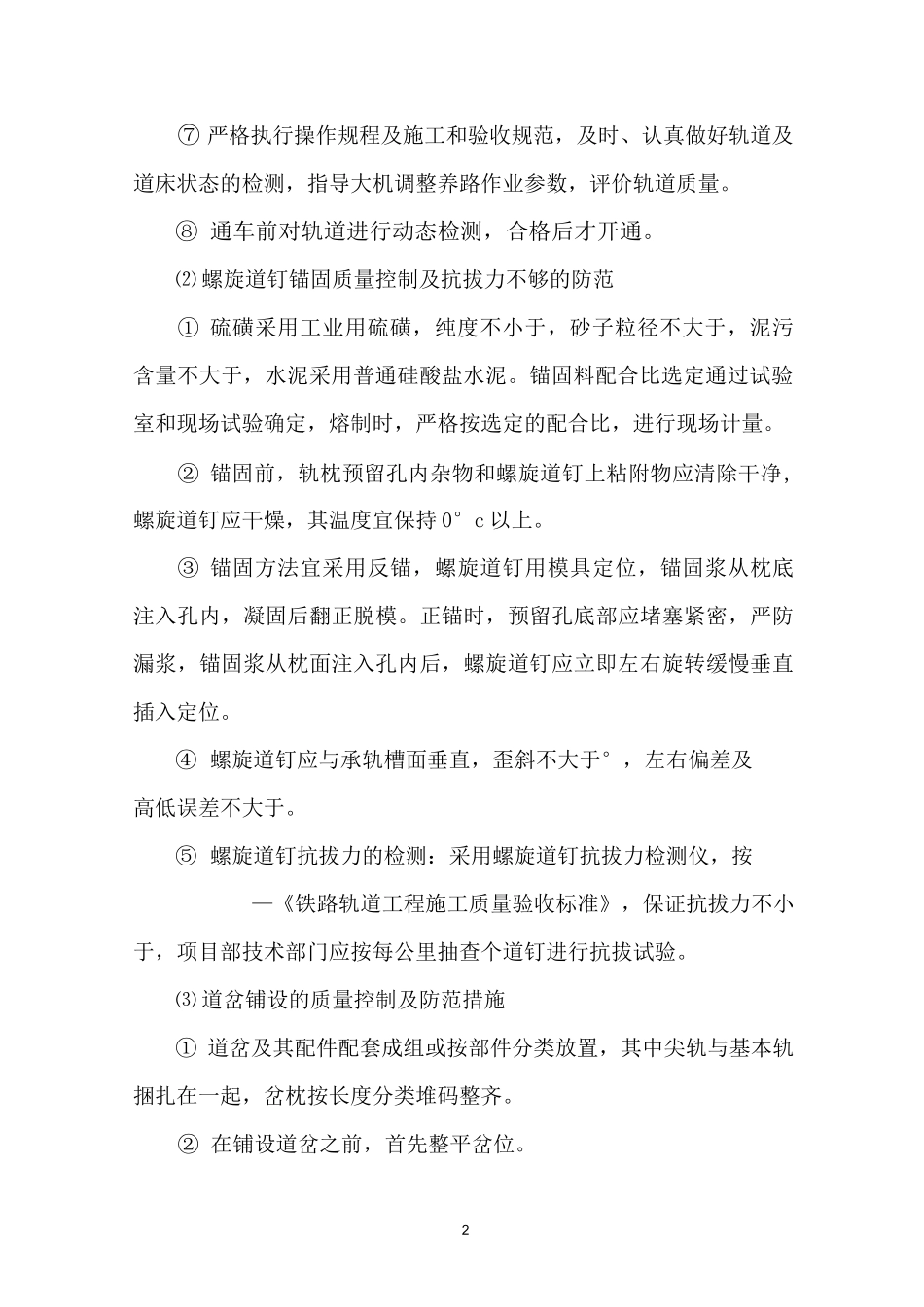

2⑦ 严格执行操作规程及施工和验收规范,及时、认真做好轨道及道床状态的检测,指导大机调整养路作业参数,评价轨道质量
⑧ 通车前对轨道进行动态检测,合格后才开通

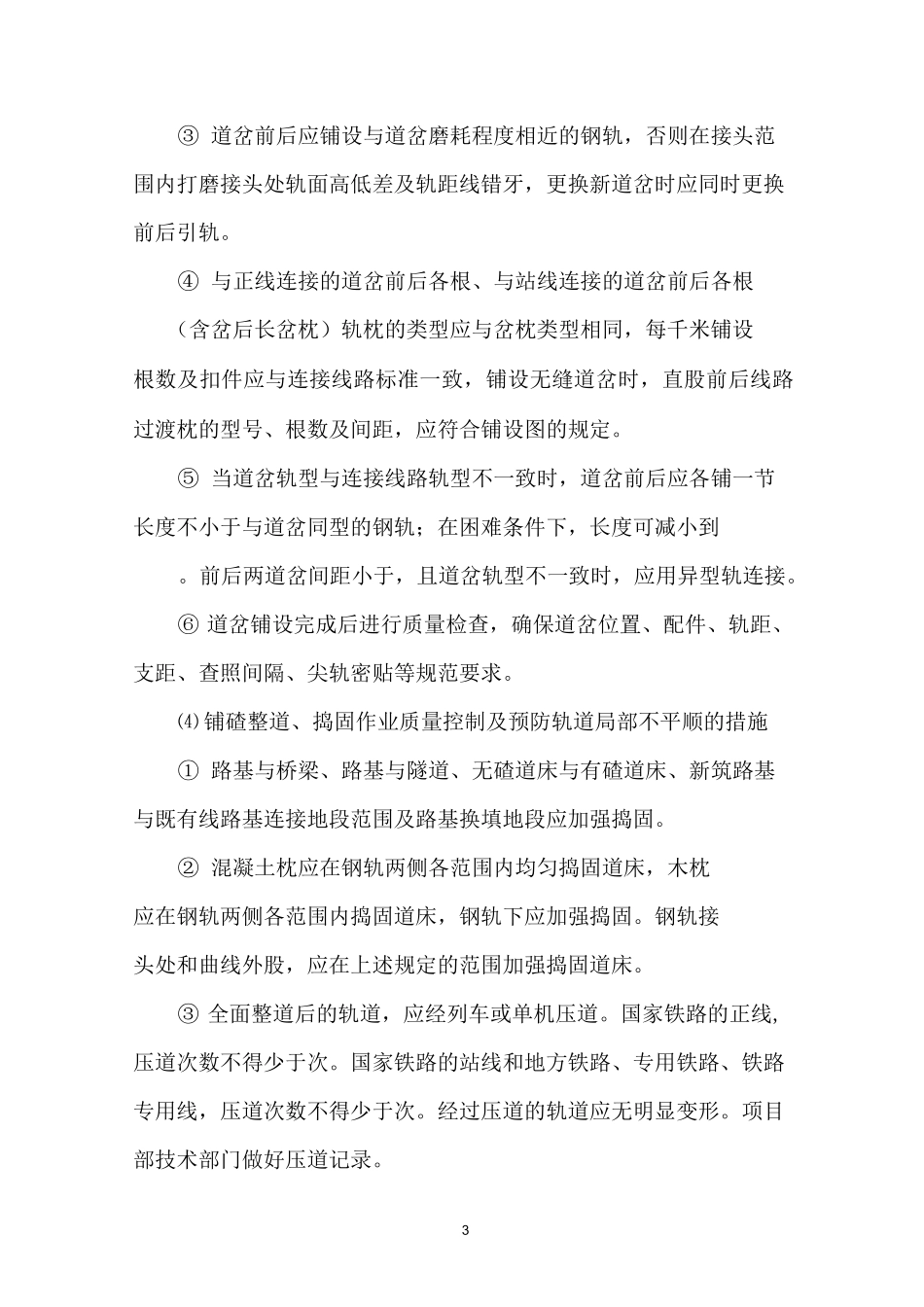

⑵ 螺旋道钉锚固质量控制及抗拔力不够的防范① 硫磺采用工业用硫磺,纯度不小于,砂子粒径不大于,泥污含量不大于,水泥采用普通硅酸盐水泥
锚固料配合比选定通过试验室和现场试验确定,熔制时,严格按选定的配合比,进行现场计量
② 锚固前,轨枕预留孔内杂物和螺旋道钉上粘附物应清除干净,螺旋道钉应干燥,其温度宜保持 0°c 以上
③ 锚固方法宜采用反锚,螺旋道钉用模具定位,锚固浆从枕底注入孔内,凝固后翻正脱模
