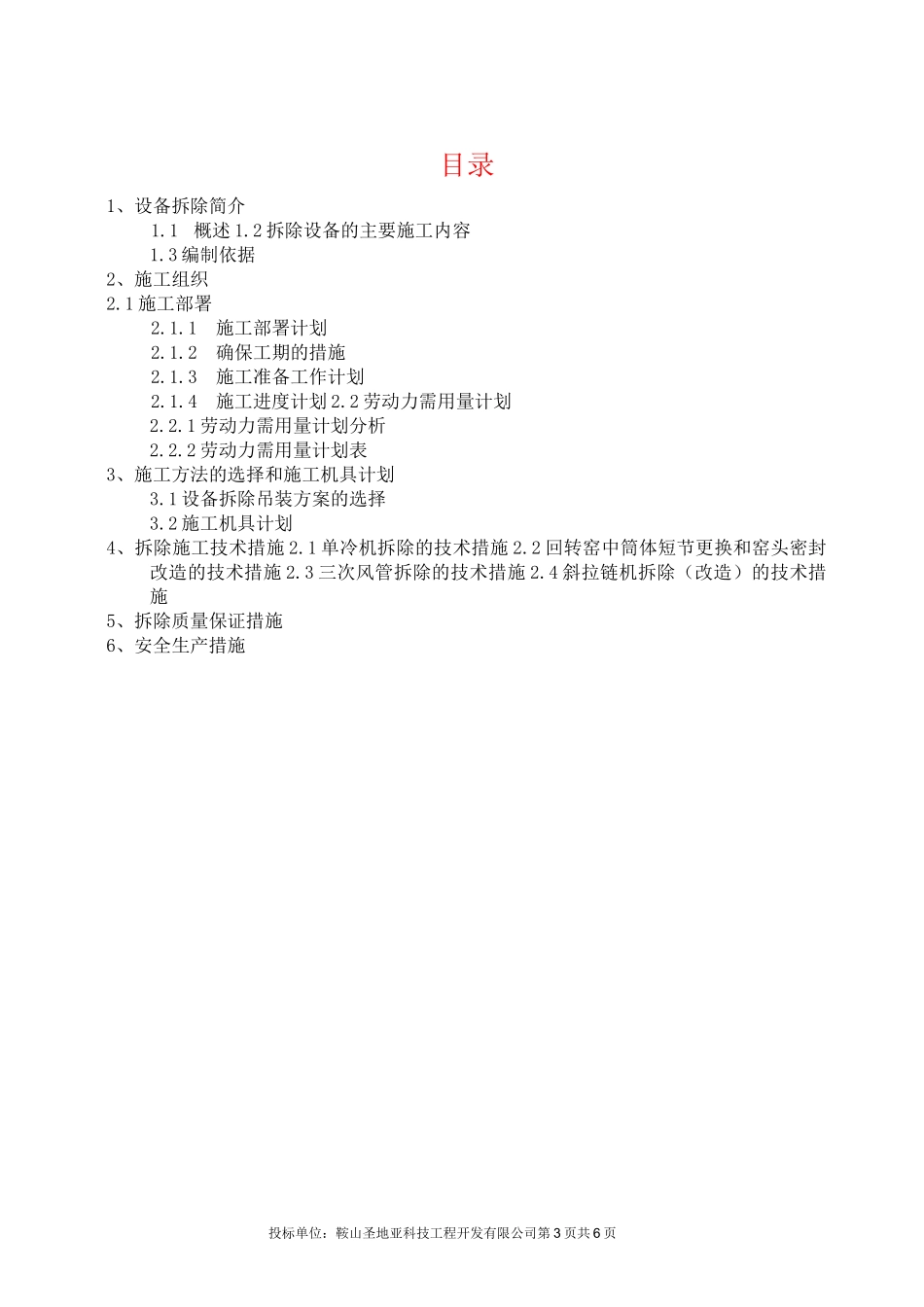

投标单位:鞍山圣地亚科技工程开发有限公司第 1 页共 6 页辽阳冀东水泥有限公司窑头热风管道拆除项目设备及管道施工方案鞍山圣地亚科技工程开发有限公司二零一九年一月十一日投标单位:鞍山圣地亚科技工程开发有限公司第 2 页共 6 页批准:审核编制:编制单位:鞍山圣地亚科技工程开发有限公司编制日期:二零一九年一月十一日投标单位:鞍山圣地亚科技工程开发有限公司第 3 页共 6 页目录1、设备拆除简介1.1 概述 1.2 拆除设备的主要施工内容1.3 编制依据2、施工组织2.1 施工部署2.1.1施工部署计划2.1.2确保工期的措施2.1.3施工准备工作计划2.1.4施工进度计划 2.2 劳动力需用量计划2.2.1 劳动力需用量计划分析2.2.2 劳动力需用量计划表3、施工方法的选择和施工机具计划3.1 设备拆除吊装方案的选择3.2 施工机具计划4、拆除施工技术措施 2.1 单冷机拆除的技术措施 2.2 回转窑中筒体短节更换和窑头密封改造的技术措施 2.3 三次风管拆除的技术措施 2.4 斜拉链机拆除(改造)的技术措施5、拆除质量保证措施6、安全生产措施投标单位:鞍山圣地亚科技工程开发有限公司第 4 页共 6 页1、设备拆除简介1.1 概述辽阳冀东水泥有限公司窑头热风管道拆除项目。热风管的拆除约 20 吨补偿器拆除等。1.2 拆除设备的主要施工内容1、热风管的拆除约 20 吨;2、补偿器拆除;1.3 编制依据1、辽阳冀东水泥有限公司窑头热风管道拆除项目招标文件;2、我司承担过的水泥生产线拆除安装工程施工经验;3、施工单位对本工程的实际勘察成果;4、水泥机械设备安装工程施工及验收规范。2、施工组织2.1 施工部署2.1.1 施工部署计划根据建设单位对本项目的工期要求和期望,我方将工程施工总工期确定为 6 天,计划开工日期为 2019 年 1 月 15 日,计划竣工日期为 2019 年 1 月 20 日,各子项的工期要求满足招标文件子项工期表的具体要求。各设备的拆除工期计划如下表:各改造部位施工计划表序号改造名称施工工期计划施工日期1热风管拆除准备(天)2019.1.15〜2019.1.182热风管拆除22019.1.19〜2019.1.202.1.2 确保工期的措施(1)对拆除工期影响的关键工序,根据现场实际增加施工要素的投入,保证施工人员及机具设备,满足连续施工。加强对重点环节的领导和管理,必要时,组织力量对这些环节实施突击。(2)根据施工条件,逐步扩大施工面。施工中合理交叉,见缝插针,灵活调配力量,把每一台设备,每一个施工项目的拆除周...
