桩承台基础施工方案本工程基础为桩承台,承台形状有三种:长方形、正方形、三角形,承台高为1300,承台面标高为-1
500,垫层厚150,桩锚入承台100
基础梁为400*800(400*600)
钢筋:钢筋型号8~25,均为一级钢和二级钢,承台钢筋设计为钢筋笼;砼:垫层为C15,承台(基础梁)为C35,桩芯砼C40(填芯砼1500高)
1范围本施工方案适用于*****************桩基承台梁
2施工准备2
1材料及主要机具:2
1水泥:宜用325号~425号矿渣硅酸盐水泥或普通硅酸盐水泥
2砂:中砂或粗砂,含泥量不大于5%
水:应用自来水或不含有害物质的洁净水
3石子:卵石或碎石,粒径5~32mm,含泥量不大于2%
4钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告,表面无老锈和油污,出厂合格证和复试检验合格
5垫块:用1∶3水泥砂浆埋22号大铅丝提前预制成或用塑料卡垫

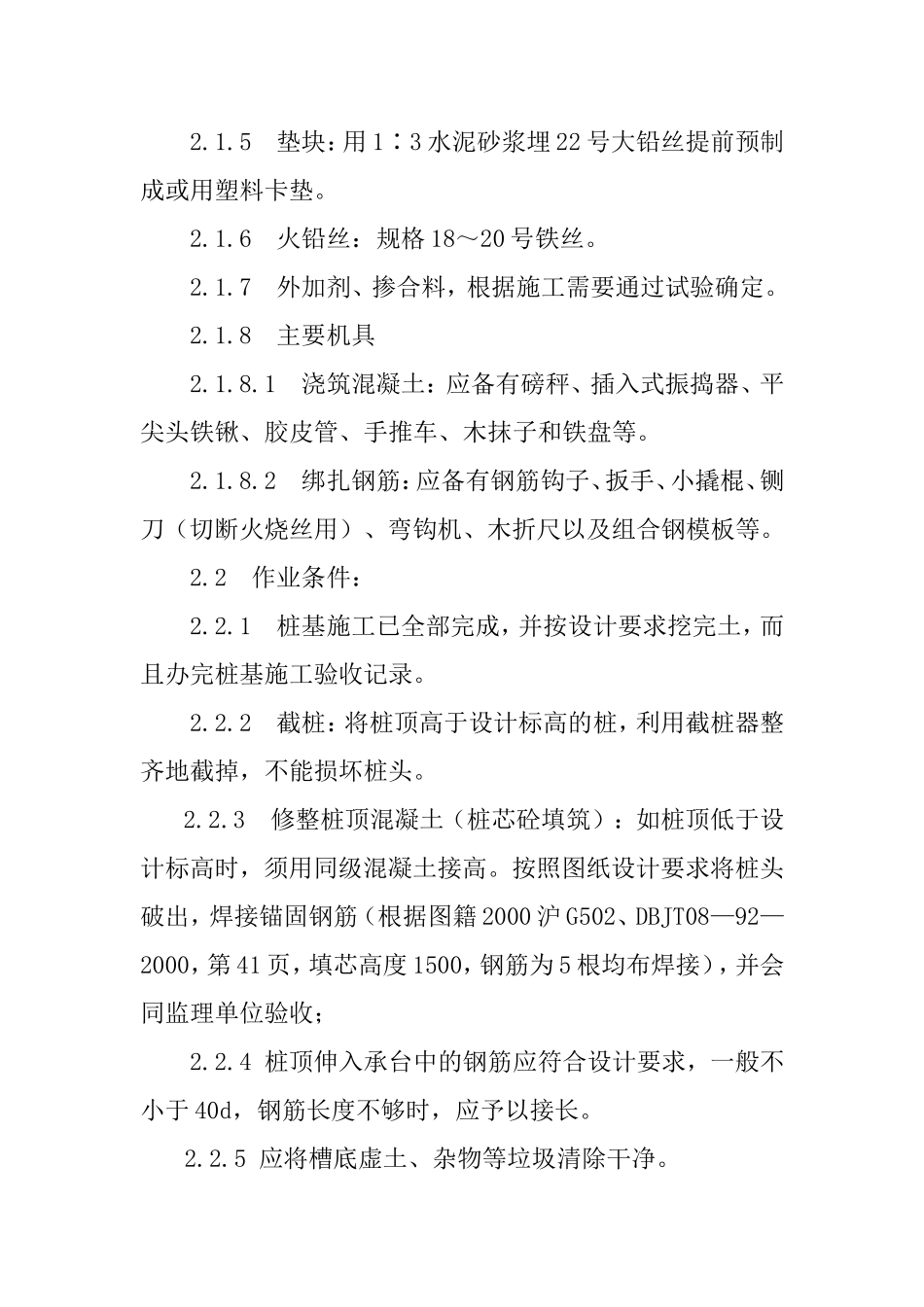

6火铅丝:规格18~20号铁丝
7外加剂、掺合料,根据施工需要通过试验确定
8主要机具2
1浇筑混凝土:应备有磅秤、插入式振捣器、平尖头铁锹、胶皮管、手推车、木抹子和铁盘等
2绑扎钢筋:应备有钢筋钩子、扳手、小撬棍、铡刀(切断火烧丝用)、弯钩机、木折尺以及组合钢模板等
2作业条件:2
1桩基施工已全部完成,并按设计要求挖完土,而且办完桩基施工验收记录
2截桩:将桩顶高于设计标高的桩,利用截桩器整齐地截掉,不能损坏桩头
3修整桩顶混凝土(桩芯砼填筑):如桩顶低于设计标高时,须用同级混凝土接高
按照图纸设计要求将桩头破出,焊接锚固钢筋(根据图籍2000沪G502、DBJT08—92—2000,第41页,填芯高度1500,钢筋为5根均布焊接),并会同监理单位验收;2
4桩顶伸入承台中
