中宁光伏电站240小时试运行考核方案

中宁光伏电站240小时试运行考核方案_第1页
1/8
中宁光伏电站240小时试运行考核方案_第2页
2/8
中宁光伏电站240小时试运行考核方案_第3页
3/8

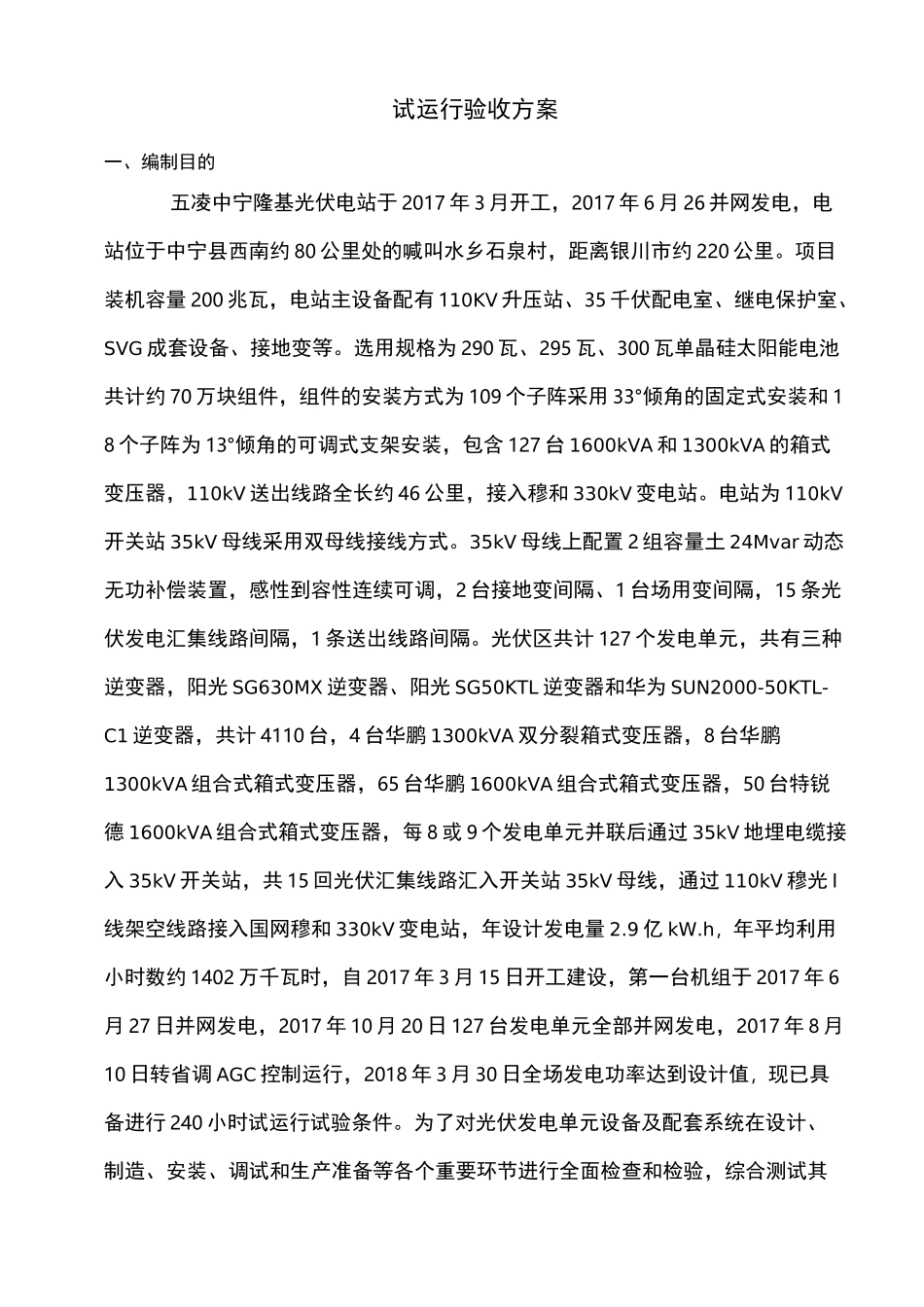

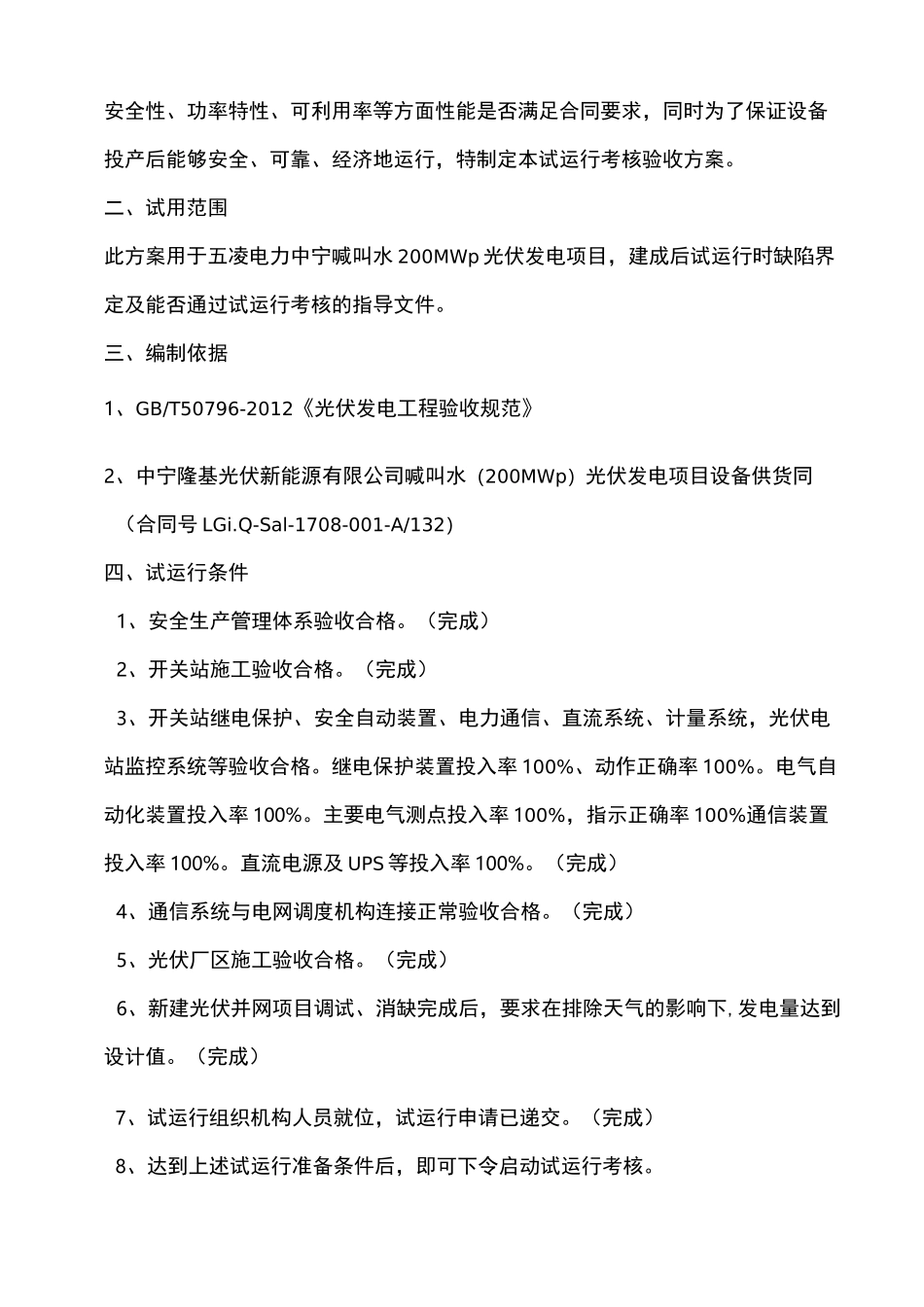

五凌电力中宁喊叫水 200MWp 光伏发电项目试运行验收方案编制:审核:批准:五凌中宁光伏电站2019 年 4 月五凌电力中宁喊叫水 200MWp 光伏发电项目试运行验收方案一、编制目的五凌中宁隆基光伏电站于 2017 年 3 月开工,2017 年 6 月 26 并网发电,电站位于中宁县西南约 80 公里处的喊叫水乡石泉村,距离银川市约 220 公里。项目装机容量 200 兆瓦,电站主设备配有 110KV 升压站、35 千伏配电室、继电保护室、SVG 成套设备、接地变等。选用规格为 290 瓦、295 瓦、300 瓦单晶硅太阳能电池共计约 70 万块组件,组件的安装方式为 109 个子阵采用 33°倾角的固定式安装和 18 个子阵为 13°倾角的可调式支架安装,包含 127 台 1600kVA 和 1300kVA 的箱式变压器,110kV 送出线路全长约 46 公里,接入穆和 330kV 变电站。电站为 110kV开关站 35kV 母线采用双母线接线方式。35kV 母线上配置 2 组容量土 24Mvar 动态无功补偿装置,感性到容性连续可调,2 台接地变间隔、1 台场用变间隔,15 条光伏发电汇集线路间隔,1 条送出线路间隔。光伏区共计 127 个发电单元,共有三种逆变器,阳光 SG630MX 逆变器、阳光 SG50KTL 逆变器和华为 SUN2000-50KTL-C1 逆变器,共计 4110 台,4 台华鹏 1300kVA 双分裂箱式变压器,8 台华鹏1300kVA 组合式箱式变压器,65 台华鹏 1600kVA 组合式箱式变压器,50 台特锐德 1600kVA 组合式箱式变压器,每 8 或 9 个发电单元并联后通过 35kV 地埋电缆接入 35kV 开关站,共 15 回光伏汇集线路汇入开关站 35kV 母线,通过 110kV 穆光 I线架空线路接入国网穆和 330kV 变电站,年设计发电量 2.9 亿 kW.h,年平均利用小时数约 1402 万千瓦时,自 2017 年 3 月 15 日开工建设,第一台机组于 2017 年 6月 27 日并网发电,2017 年 10 月 20 日 127 台发电单元全部并网发电,2017 年 8 月10 日转省调 AGC 控制运行,2018 年 3 月 30 日全场发电功率达到设计值,现已具备进行 240 小时试运行试验条件。为了对光伏发电单元设备及配套系统在设计、制造、安装、调试和生产准备等各个重要环节进行全面检查和检验,综合测试其安全性、功率特性、可利用率等方面性能是否满足合同要求,同时为了保证设备投产后能够安全、可靠、经济地运行,特制定本试运行考核验收方案。二、试用范围此方案用于五凌电力中宁...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

中宁光伏电站240小时试运行考核方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
