电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

2025年二级建造师网络计划

2025年二级建造师网络计划_第1页
1/15
2025年二级建造师网络计划_第2页
2/15
2025年二级建造师网络计划_第3页
3/15

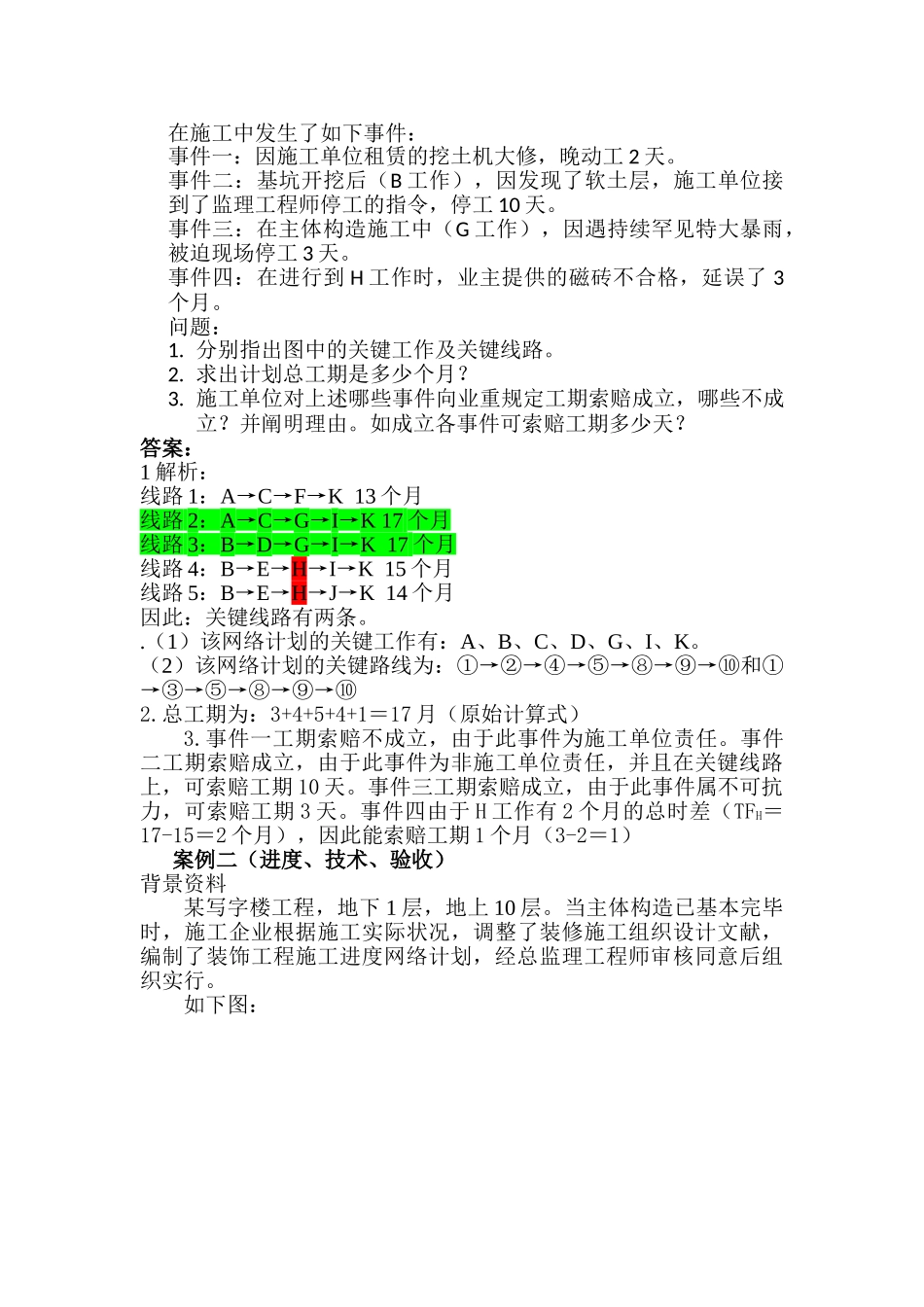

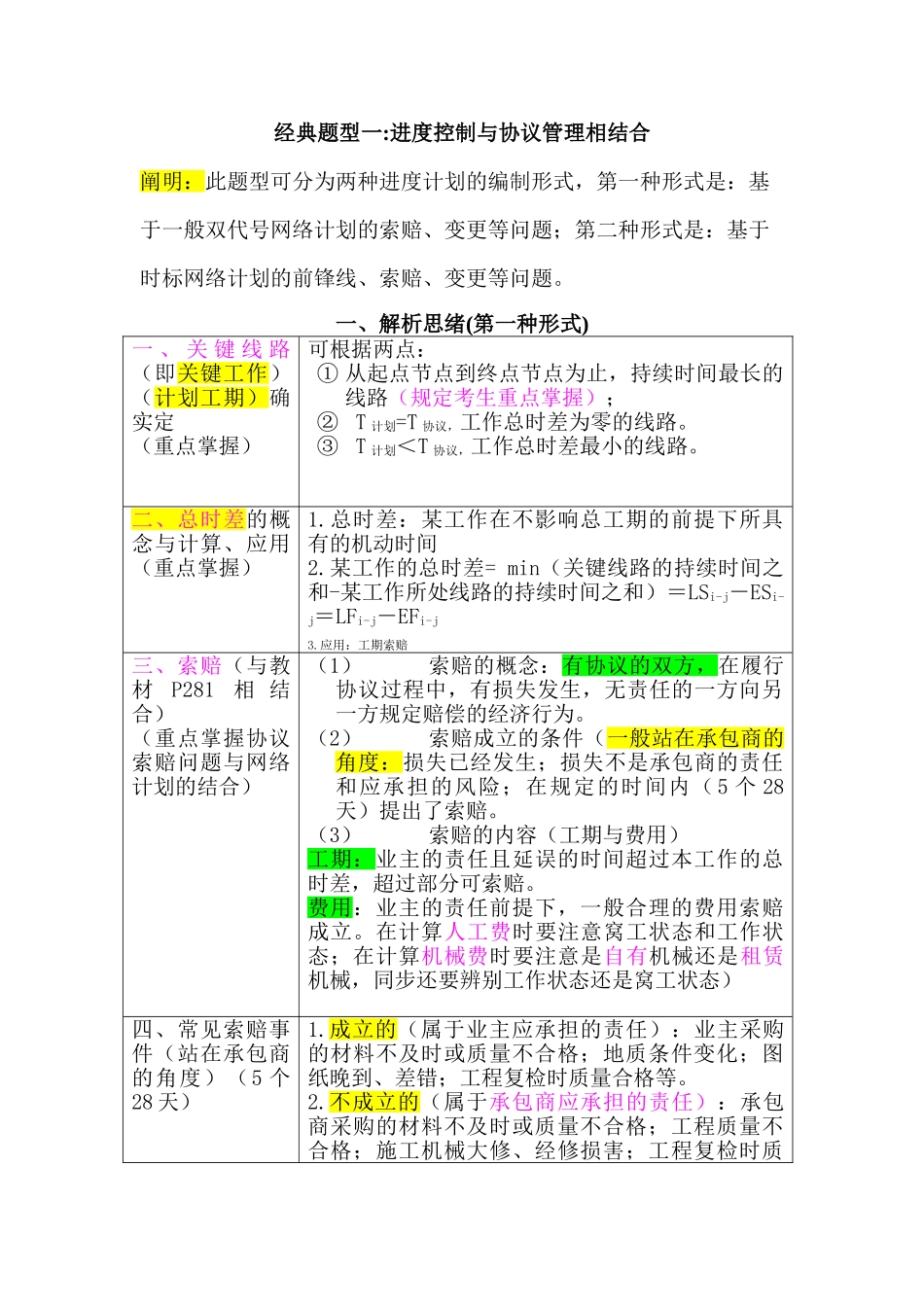

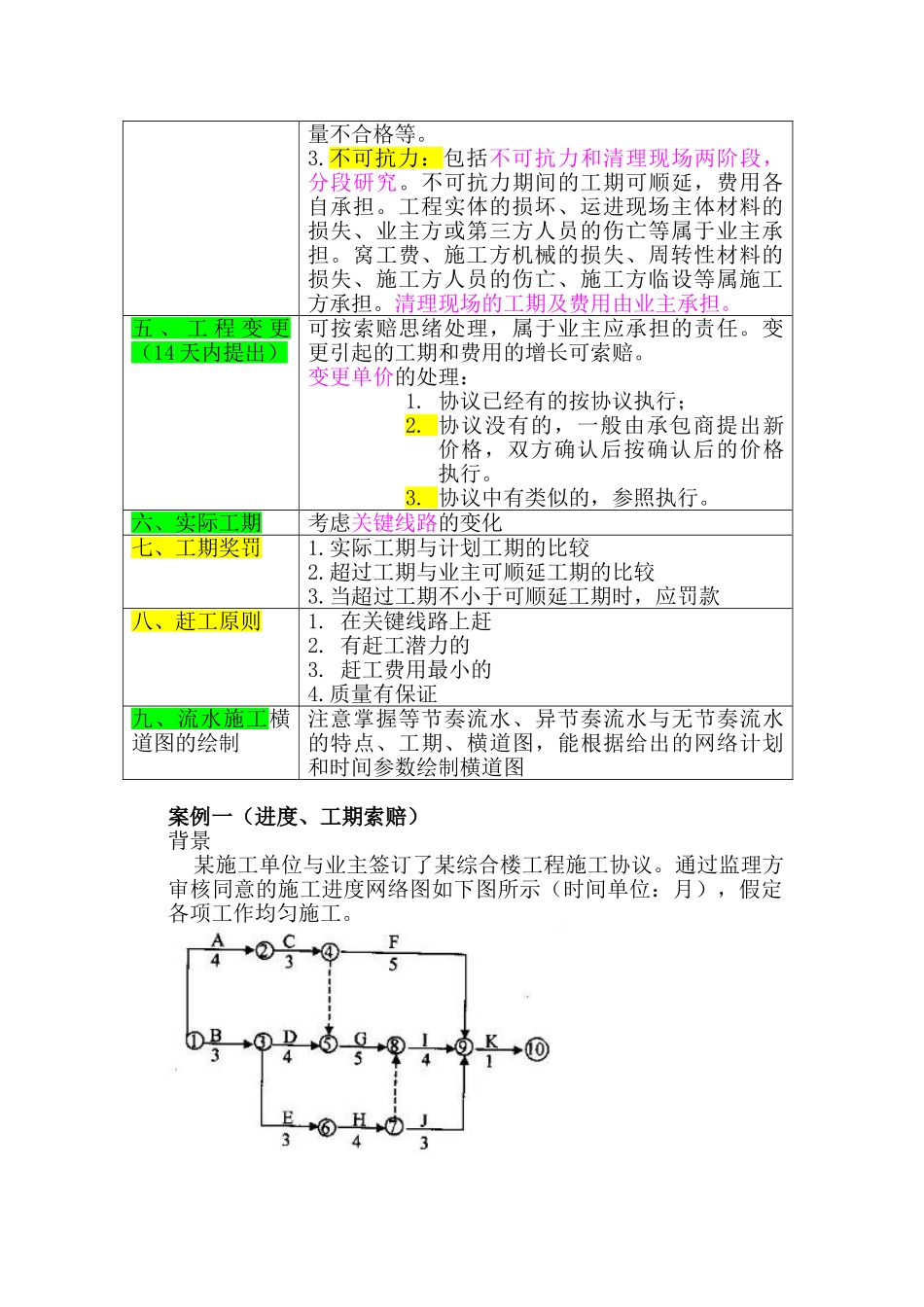

经典题型一:进度控制与协议管理相结合阐明:此题型可分为两种进度计划的编制形式,第一种形式是:基于一般双代号网络计划的索赔、变更等问题;第二种形式是:基于时标网络计划的前锋线、索赔、变更等问题。一、解析思绪(第一种形式)一 、 关 键 线 路(即关键工作)(计划工期)确实定(重点掌握)可根据两点:① 从起点节点到终点节点为止,持续时间最长的线路(规定考生重点掌握);② T 计划=T 协议,工作总时差为零的线路。③ T 计划<T 协议,工作总时差最小的线路。二、总时差的概念与计算、应用(重点掌握)1.总时差:某工作在不影响总工期的前提下所具有的机动时间2.某工作的总时差= min(关键线路的持续时间之和-某工作所处线路的持续时间之和)=LSi-j-ESi-j=LFi-j-EFi-j3.应用:工期索赔三、索赔(与教材P281相 结合)(重点掌握协议索赔问题与网络计划的结合)(1)索赔的概念:有协议的双方,在履行协议过程中,有损失发生,无责任的一方向另一方规定赔偿的经济行为。(2)索赔成立的条件(一般站在承包商的角度:损失已经发生;损失不是承包商的责任和应承担的风险;在规定的时间内(5 个 28天)提出了索赔。(3)索赔的内容(工期与费用)工期:业主的责任且延误的时间超过本工作的总时差,超过部分可索赔。费用:业主的责任前提下,一般合理的费用索赔成立。在计算人工费时要注意窝工状态和工作状态;在计算机械费时要注意是自有机械还是租赁机械,同步还要辨别工作状态还是窝工状态)四、常见索赔事件(站在承包商的角度)(5 个28 天)1.成立的(属于业主应承担的责任):业主采购的材料不及时或质量不合格;地质条件变化;图纸晚到、差错;工程复检时质量合格等。2.不成立的(属于承包商应承担的责任):承包商采购的材料不及时或质量不合格;工程质量不合格;施工机械大修、经修损害;工程复检时质量不合格等。3.不可抗力:包括不可抗力和清理现场两阶段,分段研究。不可抗力期间的工期可顺延,费用各自承担。工程实体的损坏、运进现场主体材料的损失、业主方或第三方人员的伤亡等属于业主承担。窝工费、施工方机械的损失、周转性材料的损失、施工方人员的伤亡、施工方临设等属施工方承担。清理现场的工期及费用由业主承担。五 、 工 程 变 更(14 天内提出)可按索赔思绪处理,属于业主应承担的责任。变更引起的工期和费用的增长可索赔。变更单价的处理:1. 协议已经有的按协议执行;2. 协议没...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

2025年二级建造师网络计划

您可能关注的文档

翰墨流离+ 关注
实名认证
内容提供者

该用户很懒,什么也没介绍

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
