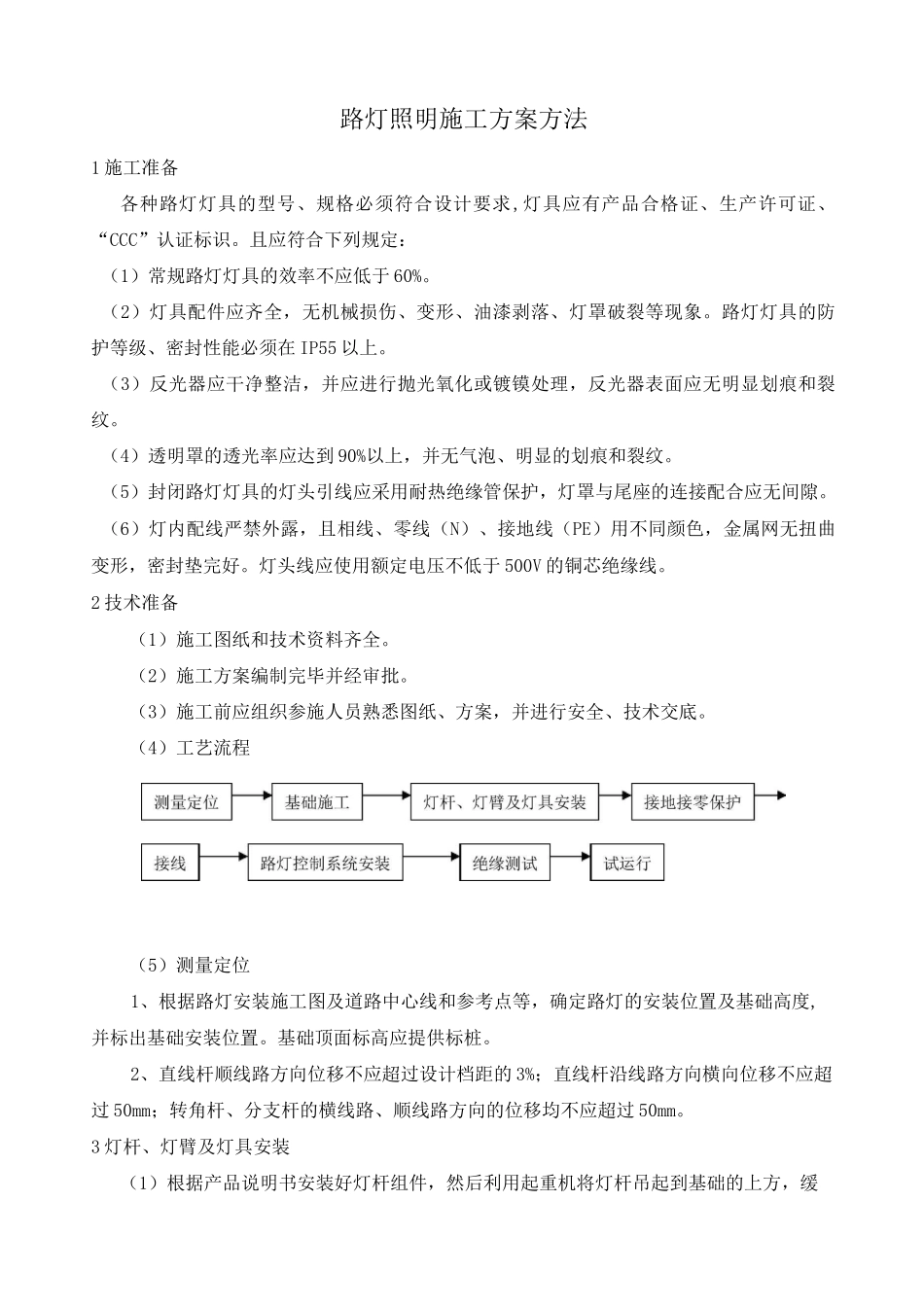

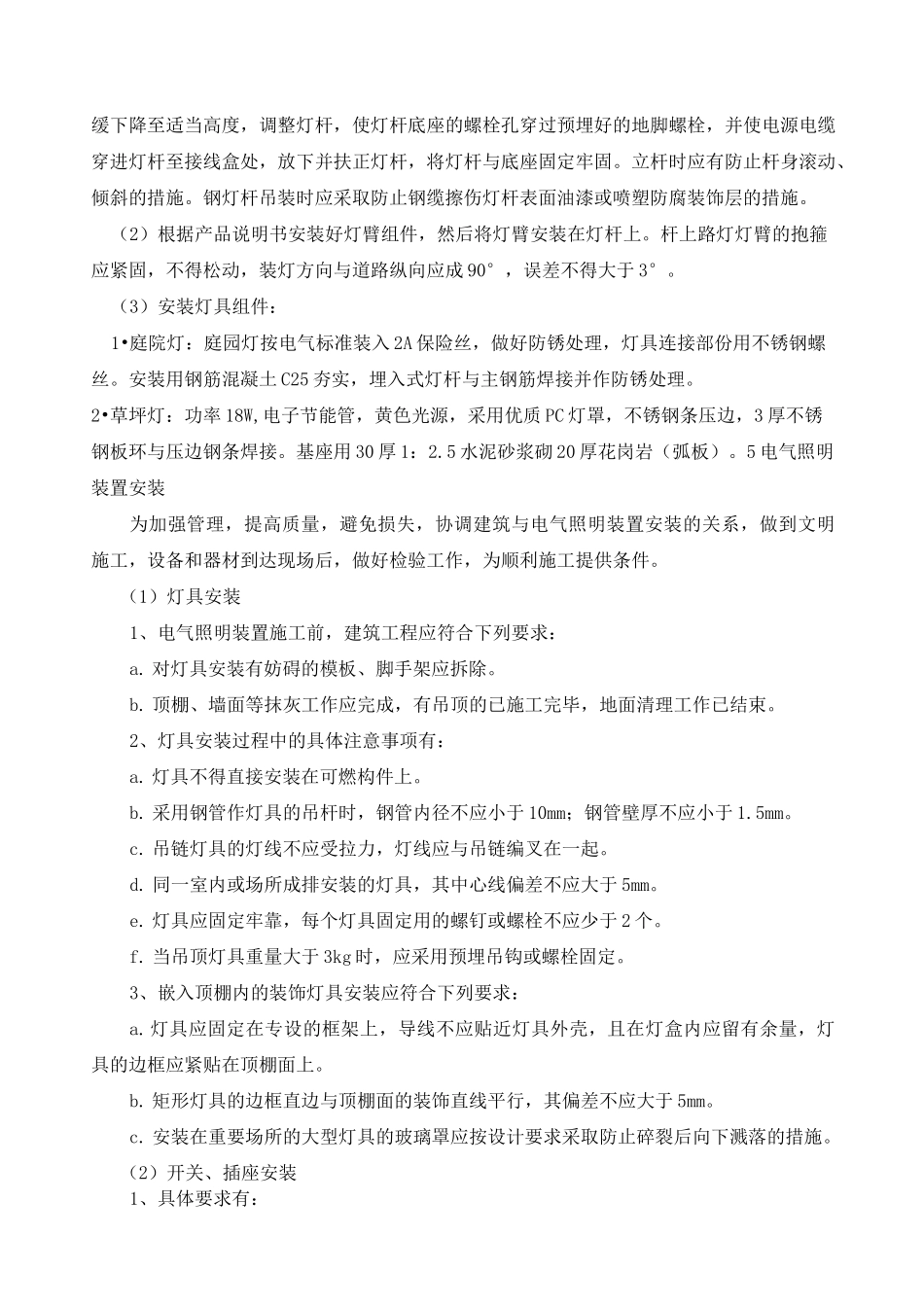

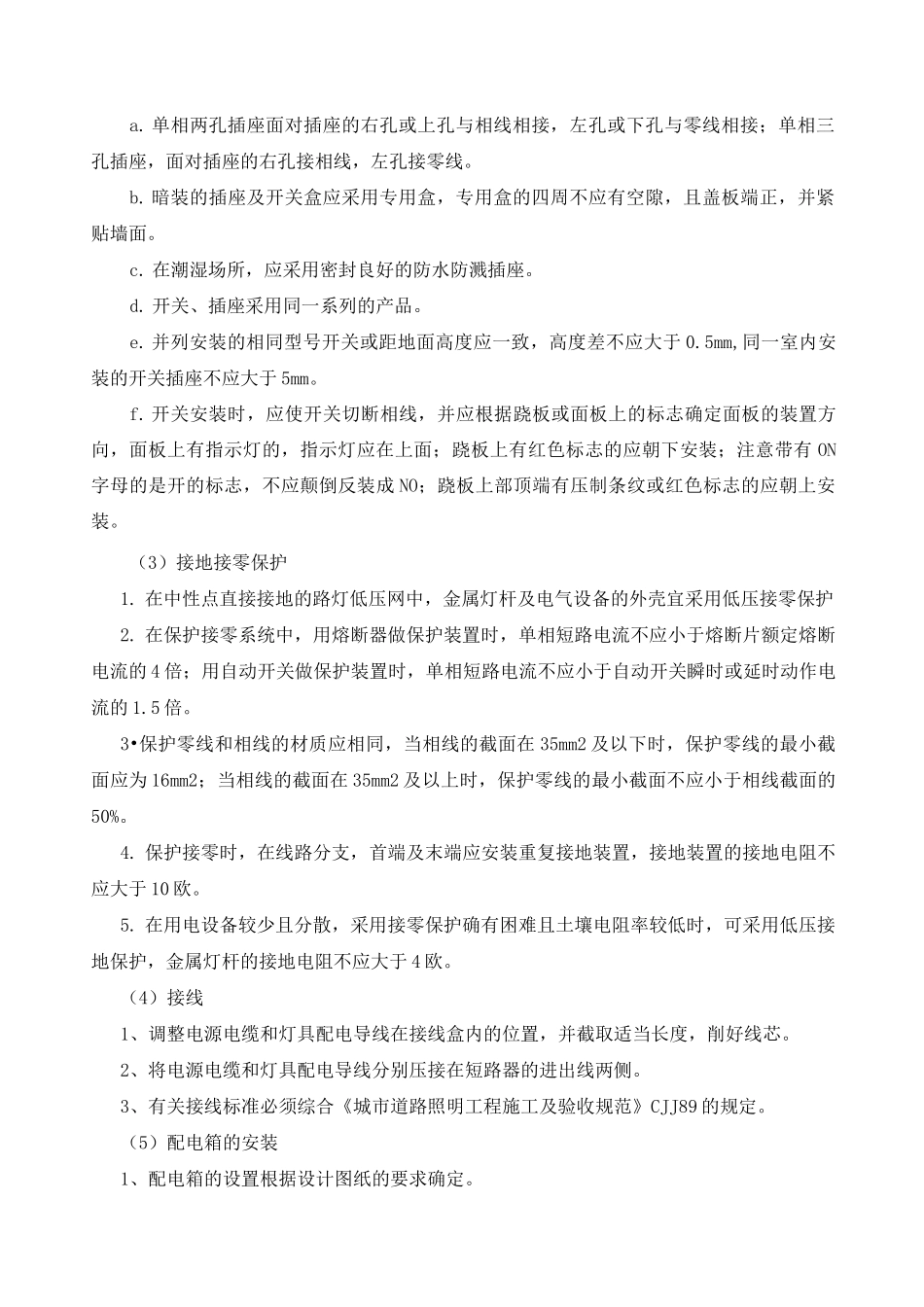

路灯照明施工方案方法1 施工准备各种路灯灯具的型号、规格必须符合设计要求,灯具应有产品合格证、生产许可证、“CCC”认证标识。且应符合下列规定:(1)常规路灯灯具的效率不应低于 60%。(2)灯具配件应齐全,无机械损伤、变形、油漆剥落、灯罩破裂等现象。路灯灯具的防护等级、密封性能必须在 IP55 以上。(3)反光器应干净整洁,并应进行抛光氧化或镀镆处理,反光器表面应无明显划痕和裂纹。(4)透明罩的透光率应达到 90%以上,并无气泡、明显的划痕和裂纹。(5)封闭路灯灯具的灯头引线应采用耐热绝缘管保护,灯罩与尾座的连接配合应无间隙。(6)灯内配线严禁外露,且相线、零线(N)、接地线(PE)用不同颜色,金属网无扭曲变形,密封垫完好。灯头线应使用额定电压不低于 500V 的铜芯绝缘线。2 技术准备(1)施工图纸和技术资料齐全。(2)施工方案编制完毕并经审批。(3)施工前应组织参施人员熟悉图纸、方案,并进行安全、技术交底。(4)工艺流程(5)测量定位1、根据路灯安装施工图及道路中心线和参考点等,确定路灯的安装位置及基础高度,并标出基础安装位置。基础顶面标高应提供标桩。2、直线杆顺线路方向位移不应超过设计档距的 3%;直线杆沿线路方向横向位移不应超过 50mm;转角杆、分支杆的横线路、顺线路方向的位移均不应超过 50mm。3 灯杆、灯臂及灯具安装(1)根据产品说明书安装好灯杆组件,然后利用起重机将灯杆吊起到基础的上方,缓缓下降至适当高度,调整灯杆,使灯杆底座的螺栓孔穿过预埋好的地脚螺栓,并使电源电缆穿进灯杆至接线盒处,放下并扶正灯杆,将灯杆与底座固定牢固。立杆时应有防止杆身滚动、倾斜的措施。钢灯杆吊装时应采取防止钢缆擦伤灯杆表面油漆或喷塑防腐装饰层的措施。(2)根据产品说明书安装好灯臂组件,然后将灯臂安装在灯杆上。杆上路灯灯臂的抱箍应紧固,不得松动,装灯方向与道路纵向应成 90°,误差不得大于 3°。(3)安装灯具组件:1•庭院灯:庭园灯按电气标准装入 2A 保险丝,做好防锈处理,灯具连接部份用不锈钢螺丝。安装用钢筋混凝土 C25 夯实,埋入式灯杆与主钢筋焊接并作防锈处理。2•草坪灯:功率 18W,电子节能管,黄色光源,采用优质 PC 灯罩,不锈钢条压边,3 厚不锈钢板环与压边钢条焊接。基座用 30 厚 1:2.5 水泥砂浆砌 20 厚花岗岩(弧板)。5 电气照明装置安装为加强管理,提高质量,避免损失,协调建筑与电气照明装置安装的关系,做到文明施工,...
