整套完整的施工进度网络图

整套完整的施工进度网络图_第1页
1/17
整套完整的施工进度网络图_第2页
2/17
整套完整的施工进度网络图_第3页
3/17

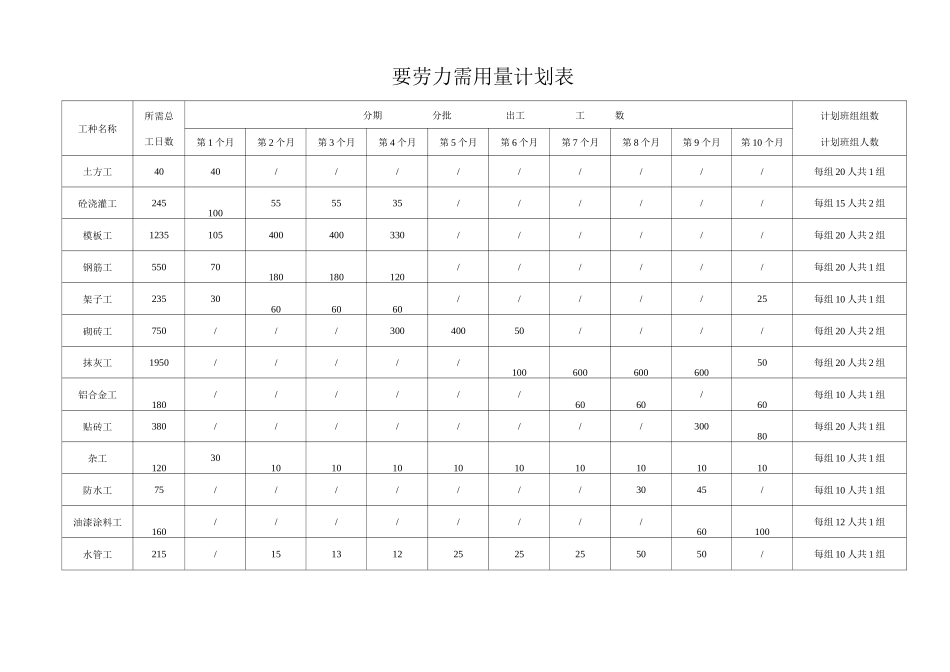

要劳力需用量计划表工种名称所需总工日数分期分批出工工数计划班组组数计划班组人数第 1 个月第 2 个月第 3 个月第 4 个月第 5 个月第 6 个月第 7 个月第 8 个月第 9 个月第 10 个月土方工4040/////////每组 20 人共 1 组砼浇灌工245100555535//////每组 15 人共 2 组模板工1235105400400330//////每组 20 人共 2 组钢筋工55070180180120//////每组 20 人共 1 组架子工23530606060/////25每组 10 人共 1 组砌砖工750///30040050////每组 20 人共 2 组抹灰工1950/////10060060060050每组 20 人共 2 组铝合金工180//////6060/60每组 10 人共 1 组贴砖工380////////30080每组 20 人共 1 组杂工12030101010101010101010每组 10 人共 1 组防水工75///////3045/每组 10 人共 1 组油漆涂料工160////////60100每组 12 人共 1 组水管工215/1513122525255050/每组 10 人共 1 组电线工220/151510151515156060每组 10 人共 1 组六、基础分部工程施工进度计划表分部分项工程名称工程量计划天数施工进度备注246810121416182022242628303234363840放样钉设龙门板/1■机械开挖土方2000m34人工修整土方/2浇灌垫层混凝土20m31分中放样弹线/1柱基模板安装450m23地网柱基钢筋安装15t2柱基础混凝土浇灌530m33—拆模板及再次分中/1■短柱的模板安装150m21浇灌短柱混凝土12m31拆模及清理基底/1■组织基础结构验收/1对基础混凝土养护/7基础土方回填夯实1450m33地梁模板安装430m33地梁钢筋安装lit2地梁混凝土浇灌23m31■七、主体分部工程施工进度计划分部分项名称工程量计划天数施工进度05101520253035404550556065707580859095100105110115120一层结构工程模板 1600m2钢筋 22t 砼 145m38二层结构工程模板 1400m2钢筋 20t 砼 135m38—三层结构工程模板 1400m2钢筋 20t 砼 135m38—四层结构工程模板 1400m2钢筋 20t 砼 135m38—五层结构工程模板 1400m2钢筋 20t 砼 135m38—六层结构工程模板 1400m2钢筋 20t 砼 135m38一七层结构工程模板 1400m2钢筋 20t 砼 135m38■屋面梯盖水箱模板 200m2钢筋 4t 砼 13m37—一层填充砖墙内墙 25m3、外墙 18m35—内墙 75m3、外墙 20m37二层填充砖墙三层填充砖墙内墙 75m3、外墙 20m37—内墙 75m3、外墙 20m37四层填充砖墙五层填充砖墙内墙 75m3、外墙 20m37—六层填充砖墙内墙 75m3、外墙 20m37七层填充砖墙内墙...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

整套完整的施工进度网络图

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
