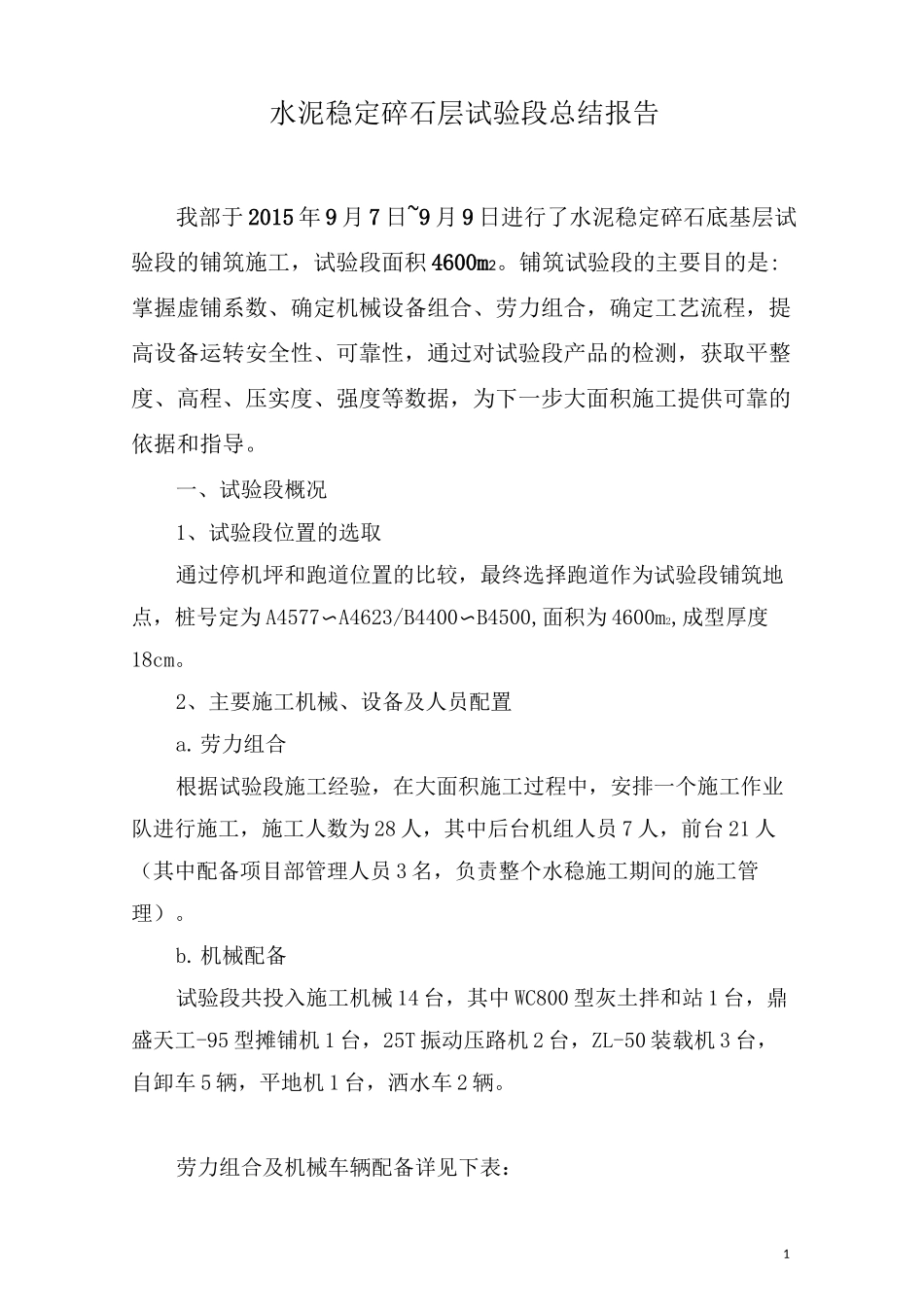

水泥稳定碎石试验段总结报告施工单位:第十工程总队承德机场项目部2015 年 09 月 16 日1水泥稳定碎石层试验段总结报告我部于 2015 年 9 月 7 日~9 月 9 日进行了水泥稳定碎石底基层试验段的铺筑施工,试验段面积 4600m2
铺筑试验段的主要目的是:掌握虚铺系数、确定机械设备组合、劳力组合,确定工艺流程,提高设备运转安全性、可靠性,通过对试验段产品的检测,获取平整度、高程、压实度、强度等数据,为下一步大面积施工提供可靠的依据和指导
一、试验段概况1、试验段位置的选取通过停机坪和跑道位置的比较,最终选择跑道作为试验段铺筑地点,桩号定为 A4577〜A4623/B4400〜B4500,面积为 4600m2,成型厚度18cm
2、主要施工机械、设备及人员配置a
劳力组合根据试验段施工经验,在大面积施工过程中,安排一个施工作业队进行施工,施工人数为 28 人,其中后台机组人员 7 人,前台 21 人(其中配备项目部管理人员 3 名,负责整个水稳施工期间的施工管理)
机械配备试验段共投入施工机械 14 台,其中 WC800 型灰土拌和站 1 台,鼎盛天工-95 型摊铺机 1 台,25T 振动压路机 2 台,ZL-50 装载机 3 台,自卸车 5 辆,平地机 1 台,洒水车 2 辆
