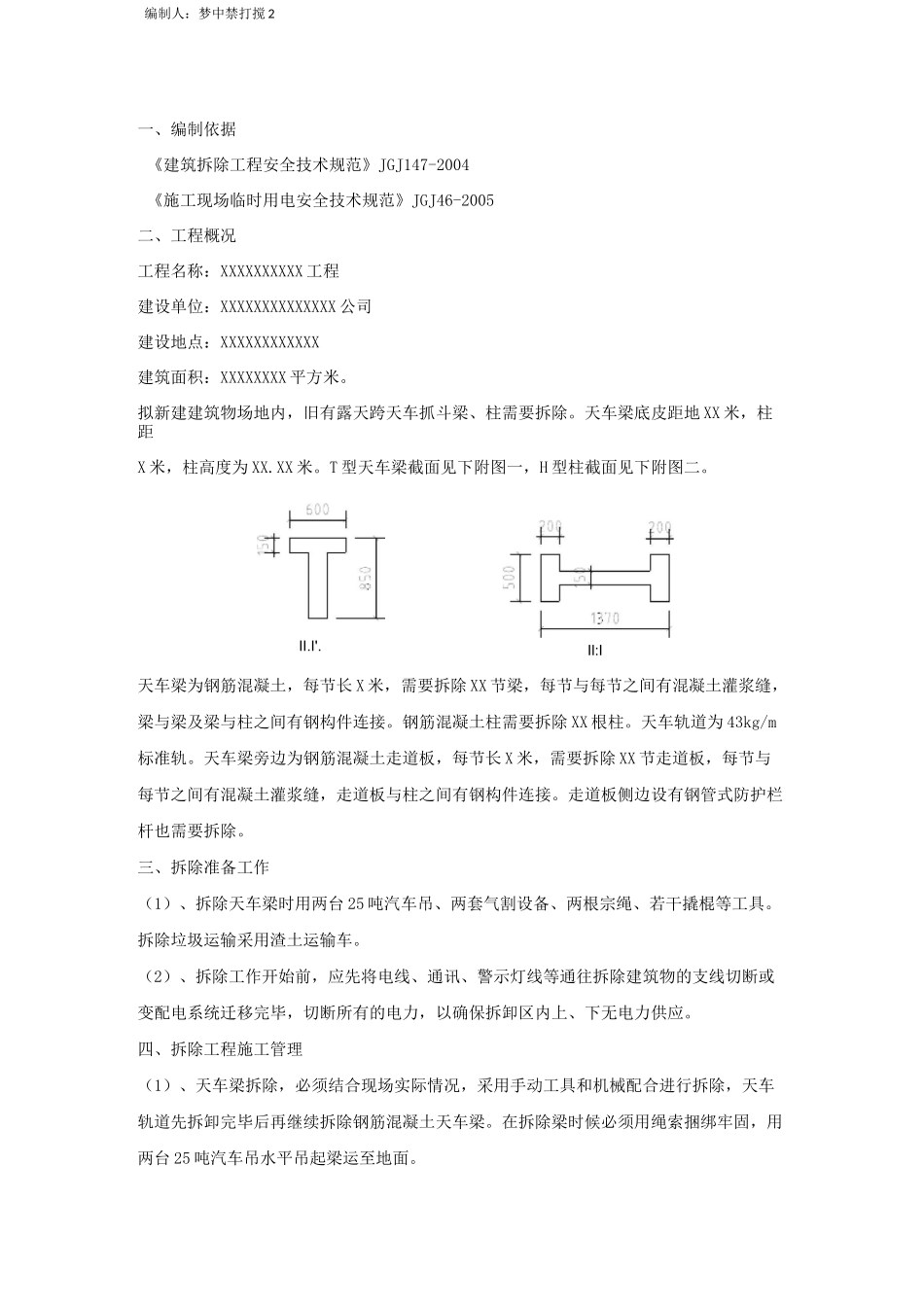

露天跨天车梁、柱拆除方案编制单位:XXXXXXXXXX编制人:梦中禁打搅编制人:梦中禁打搅 1目录一、编制依据二、工程概况三、拆除准备工作四、拆除工程施工管理五、天车梁的拆除六、钢筋混凝土柱拆除七、拆除物的清理八、拆除工程工期九、施工注意事项十、拆除工程安全管理十一、拆除工程文明施工管理Il:I编制人:梦中禁打搅 2一、编制依据《建筑拆除工程安全技术规范》JGJ147-2004《施工现场临时用电安全技术规范》JGJ46-2005二、工程概况工程名称:XXXXXXXXXX 工程建设单位:XXXXXXXXXXXXXX 公司建设地点:XXXXXXXXXXXX建筑面积:XXXXXXXX 平方米
拟新建建筑物场地内,旧有露天跨天车抓斗梁、柱需要拆除
天车梁底皮距地 XX 米,柱距X 米,柱高度为 XX
T 型天车梁截面见下附图一,H 型柱截面见下附图二
I'
天车梁为钢筋混凝土,每节长 X 米,需要拆除 XX 节梁,每节与每节之间有混凝土灌浆缝,梁与梁及梁与柱之间有钢构件连接
钢筋混凝土柱需要拆除 XX 根柱
天车轨道为 43kg/m标准轨
天车梁旁边为钢筋混凝土走道板,每节长 X 米,需要拆除 XX 节走道板,每节与每节之间有混凝土灌浆缝,走道板与柱之间有钢构件连接
走道板侧边设有钢管式防护栏杆也需要拆除
三、拆除准备工作(1)、拆除天车梁时用两台 25 吨汽车吊、两套气割设备、两根宗绳、若干撬棍等工具
拆除垃圾运输采用渣土运输车
(2)、拆除工作开始前,应先将电线、通讯、警示灯线等通往拆除建筑物的支线切断或变配电系统迁移完毕,切断所有的电力,以确保拆卸区内上、下无电力供应
四、拆除工程施工管理(1)、天车梁拆除,必须结合现场实际情况,采用手动工具和机械配合进行拆除,天车轨道先拆卸完毕后再继续拆除钢筋混凝土天车梁
在拆除梁时候必须用绳索捆绑牢固,用两台 2
