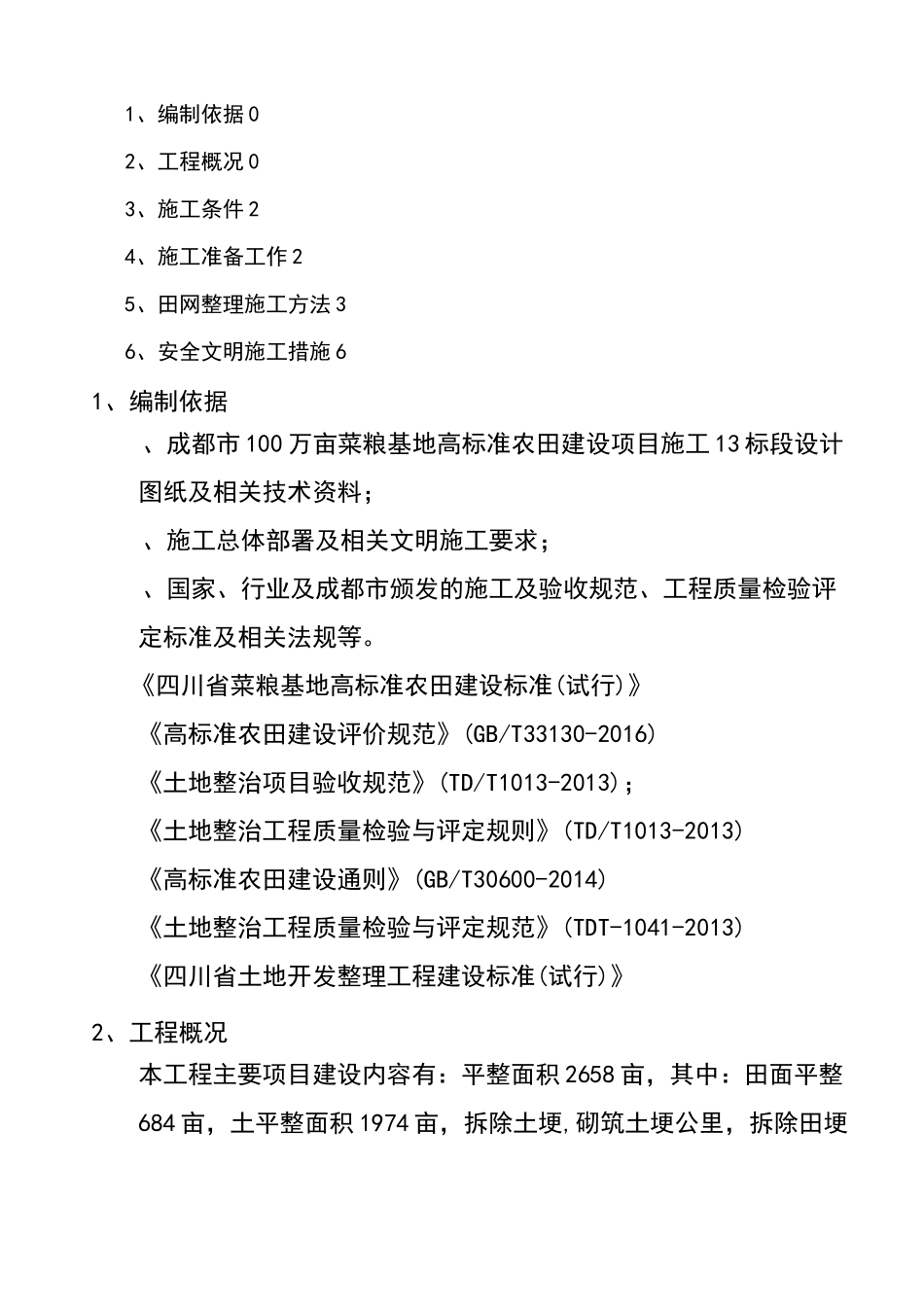

成都市 100 万亩菜粮基地高标准农田建设项目施工 13 标段五星乡(五星村、高坪村、又新村、团和村)农田整治施工方案四川省川力水利电力建设有限公司2017 年 11 月 16 日1、编制依据 02、工程概况 03、施工条件 24、施工准备工作 25、田网整理施工方法 36、安全文明施工措施 61、编制依据、成都市 100 万亩菜粮基地高标准农田建设项目施工 13 标段设计图纸及相关技术资料;、施工总体部署及相关文明施工要求;、国家、行业及成都市颁发的施工及验收规范、工程质量检验评定标准及相关法规等
《四川省菜粮基地高标准农田建设标准(试行)》《高标准农田建设评价规范》(GB/T33130-2016)《土地整治项目验收规范》(TD/T1013-2013);《土地整治工程质量检验与评定规则》(TD/T1013-2013)《高标准农田建设通则》(GB/T30600-2014)《土地整治工程质量检验与评定规范》(TDT-1041-2013)《四川省土地开发整理工程建设标准(试行)》2、工程概况本工程主要项目建设内容有:平整面积 2658 亩,其中:田面平整684 亩,土平整面积 1974 亩,拆除土埂,砌筑土埂公里,拆除田埂公里,砌筑田埂,下田道 441 处;田网工程主要的施工工艺有:表土剥离、底土平整、回覆表土、土地旋耕
工期:工程计划开工日期定为 2017 年 11 月 16 日,工程工期为150 日历天
由于本工程面积较广且工期短,论季节性,施工前必须做好施工计划,合理安排,并进行进度计划跟踪,投入足够的人力、物力,确保按计划完成该项工程的施工任务
3、施工条件本工程场区位于简阳市五星乡五星村、高坪村、又新村、团和村,区内原有田间道路局部加以平整予施工之用

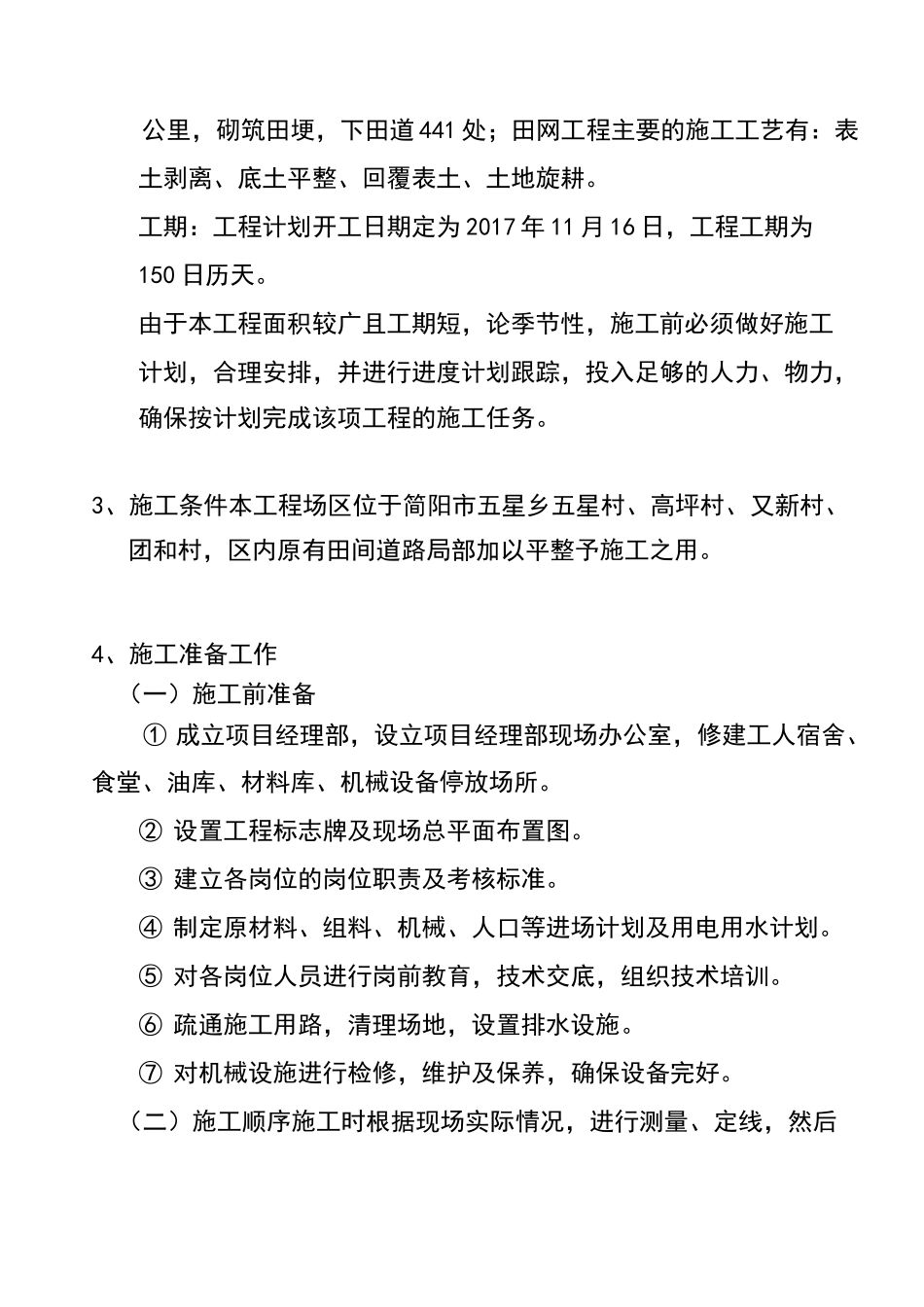

4、施工准备工作(一)施工前准备① 成立项目经理部,设立项目经理部现场办公室,修建工人宿舍、食堂、油库、材料库、机械设
