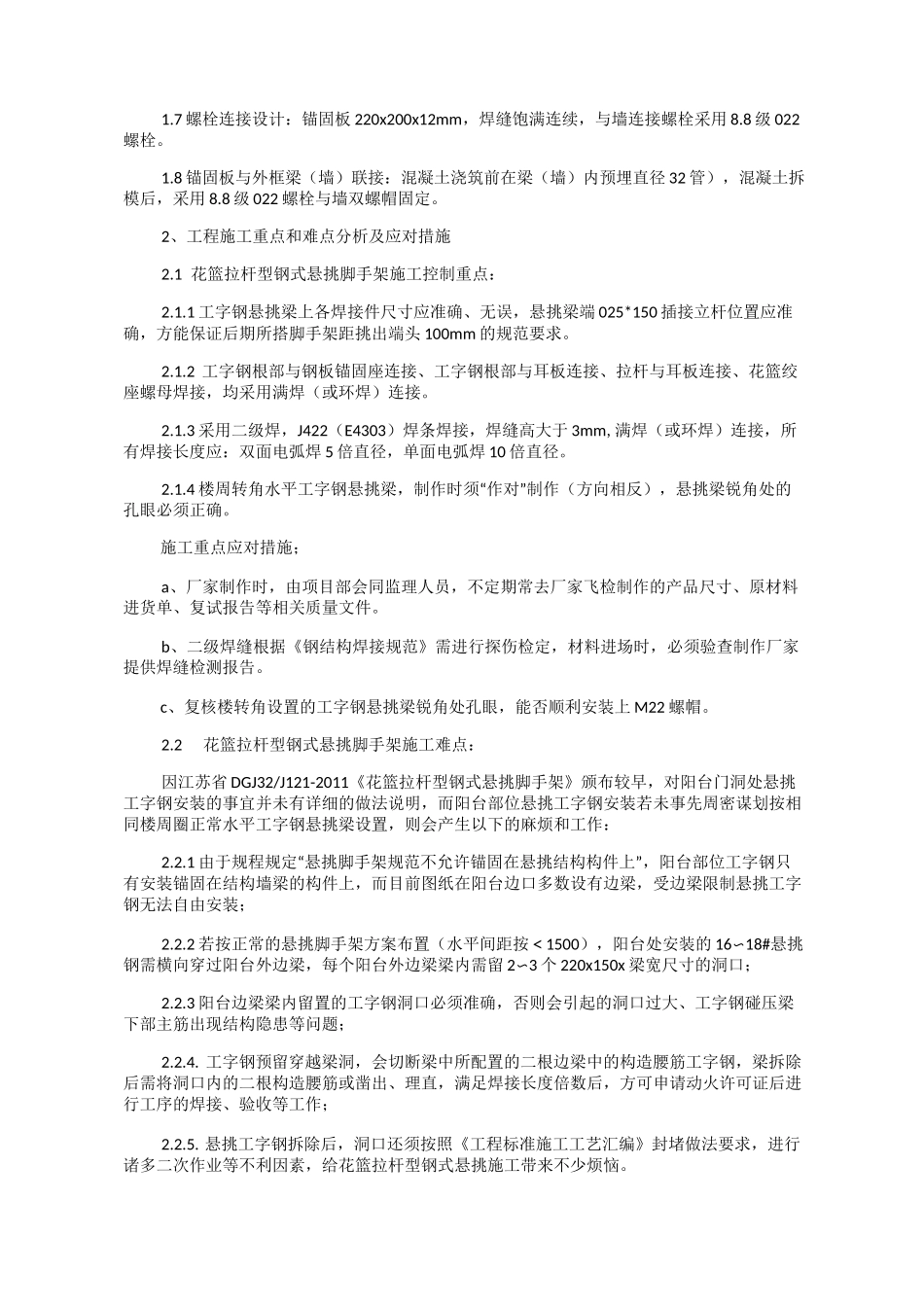

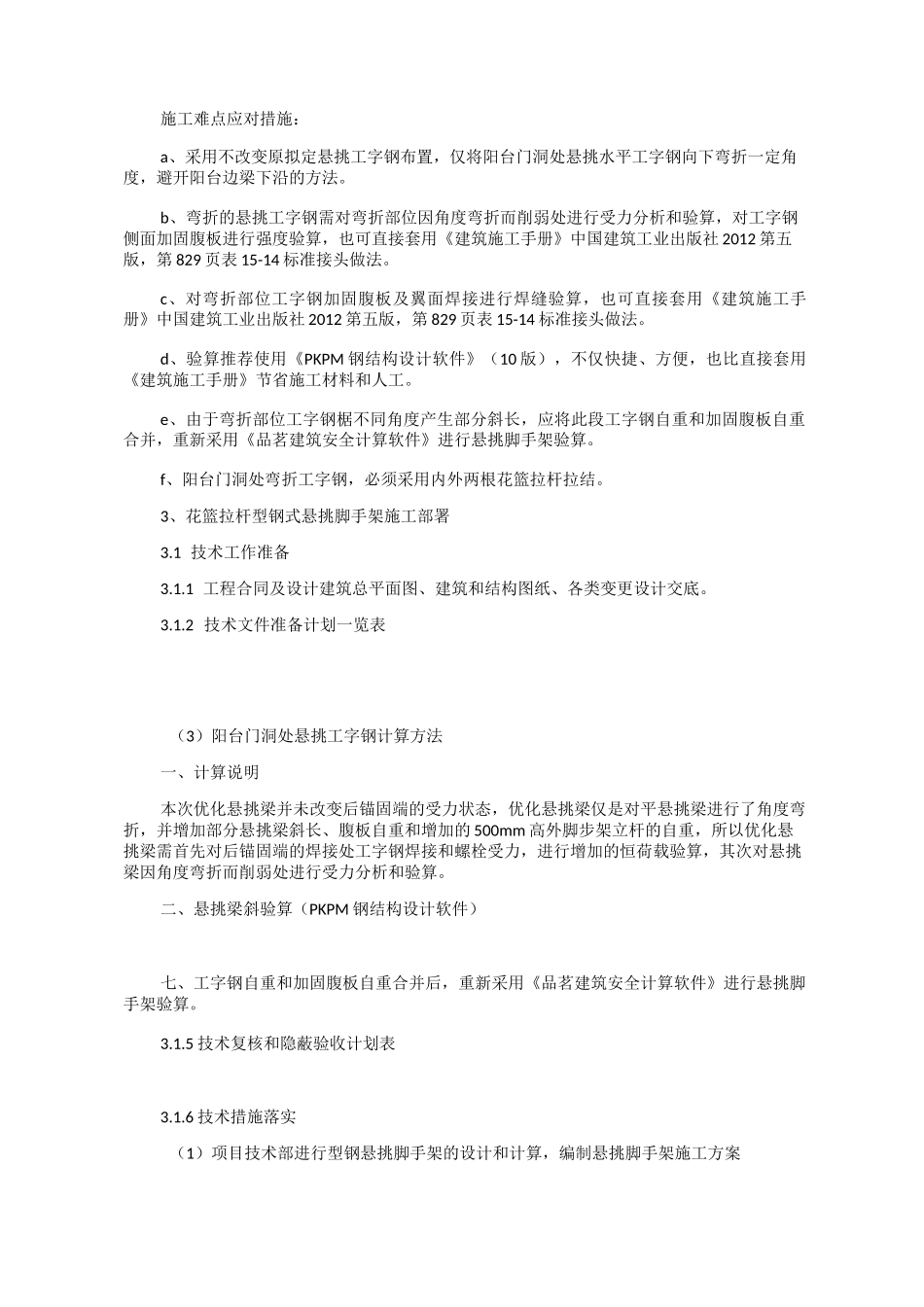

花篮拉杆型钢悬挑脚手架在阳台处的施工处理技术摘要:花篮拉杆型钢式悬挑脚手架施工技术,是目前民用高层建筑发展的方向,由于受限:“悬挑脚手架规范不允许锚固在悬挑结构构件上”,阳台门洞处悬挑工字钢安装只有安装锚固在阳台门洞上方结构墙梁上,若不事先周密谋划,制定单独的工字钢悬挑梁设置方法,会给后期工作带来不少烦恼。作者通过将花篮拉杆型钢悬挑脚手架应用在江苏昆山千灯镇云璟台住宅小区工程项目中实践,介绍在阳台处的施工技术和心得体会,供大家分享。关键词:花篮拉杆型钢式悬挑脚手架;重点难点分析;应对措施;平面布署;计算方法;材料部署;制作要求;工艺流程;工艺规程;检查与验收;安全要求引言随着我国国民经济的快速发展,民用建筑工程中的高层建筑日益增多,采用在楼层面上安装压环式悬挑工字钢搭设楼外周钢管脚手架施工技术存在一些弱点,一是每层悬挑工字钢用量较大,二是主体下部二次结构施工和内粉刷时,搭设的钢管脚手架尚未拆除,楼层面上安装的悬挑工字钢对运输、施工造成极大影响,三是墙体预留工字钢洞口的后期修补难度大,易渗漏。如何解决这几个影响因素,GB51210-2016《建筑施工脚手架安全技术统一标准》、JGJ130-201《建筑施工扣件式钢管脚手架安全技术规范》等规范尚无明确的指导,而江苏省于二。一一年颁布实施《建筑施工悬挑式钢管脚手架安全技术规程》,有效的解决了花篮拉杆型钢式悬挑脚手架的施工理论、验收依据问题,本文对江苏省规程中未涉及的在阳台处花篮拉杆型钢悬挑脚手架的施工处理技术,进行了实践后的总结和探讨。1、花篮拉杆型钢式悬挑脚手架方案概述本工程位于江苏省苏州市昆山市千灯镇,地上建筑面积为 120868.18m2,地下建筑面积为37784.28m',由 11 栋楼组成的小区。1.1 钢管脚手架:本工程各楼主体结构施工时,沿楼外墙周边区域搭设双排悬挑式钢管扣件脚手架,采用① 48.0x3.0 钢管(考虑折旧等因素受力计算按照① 48.0x2.8),立杆纵距1.5m,横距为 0.85m(净距 0.8m),步距为 1.8m,内立杆距墙 0.3m,脚手架外立面设置连续剪刀撑。1.2 脚手板、安全网:采用钢笆片满铺,外侧满挂密目网。1.3 连墙件根据实际情况,每层设置,按照两步三跨原则布置。1.4 悬挑高度设计:每步悬挑高度不超过 20 米,悬挑层数按最高不超越六层设计,1#楼 6#楼悬挑 4 步,8#楼悬挑 3 步。1.5 悬挑水平钢梁设计:悬挑脚手架悬挑水平钢梁采用 18#工字钢,工字钢根部锚固板220x200x1...
