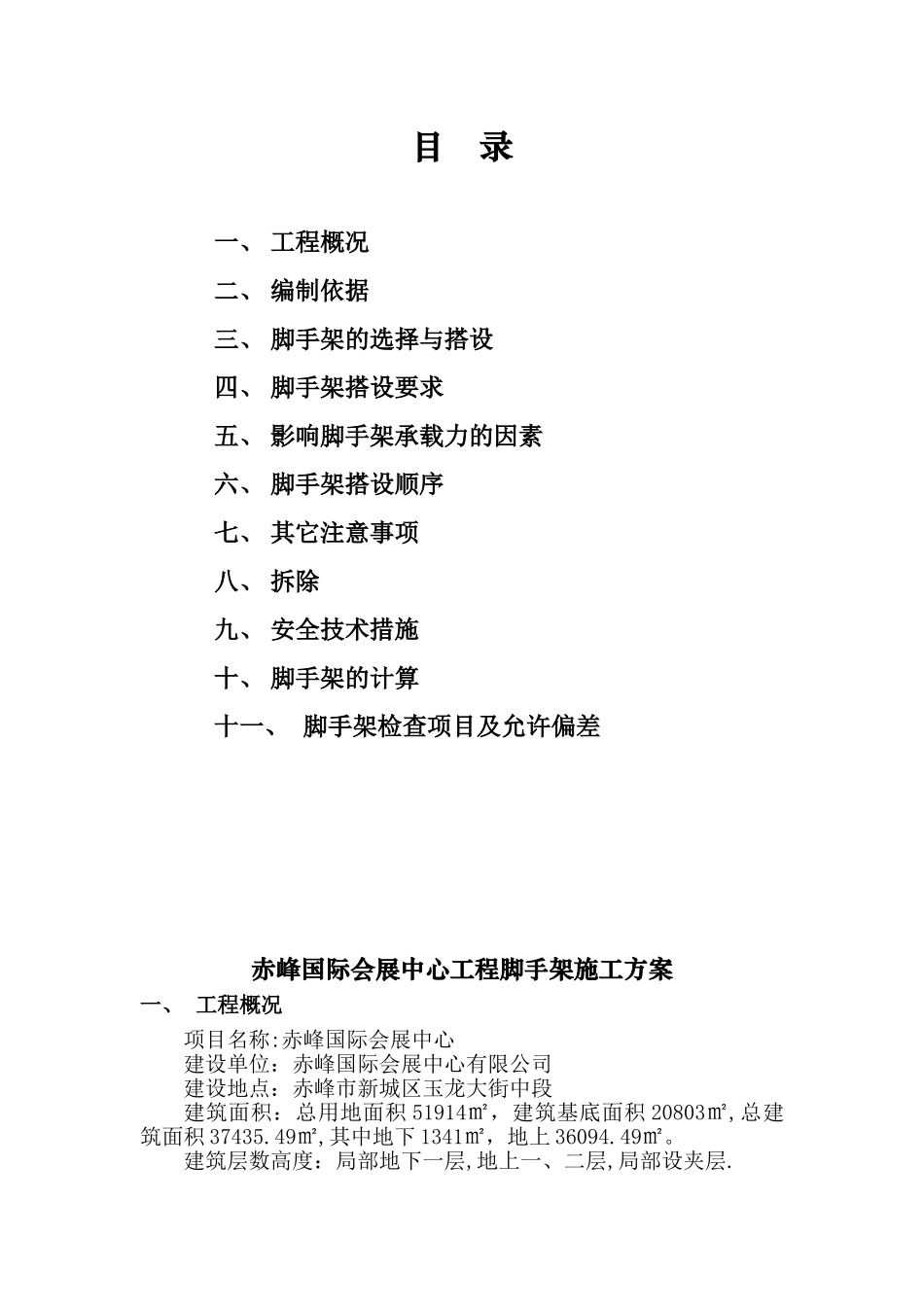

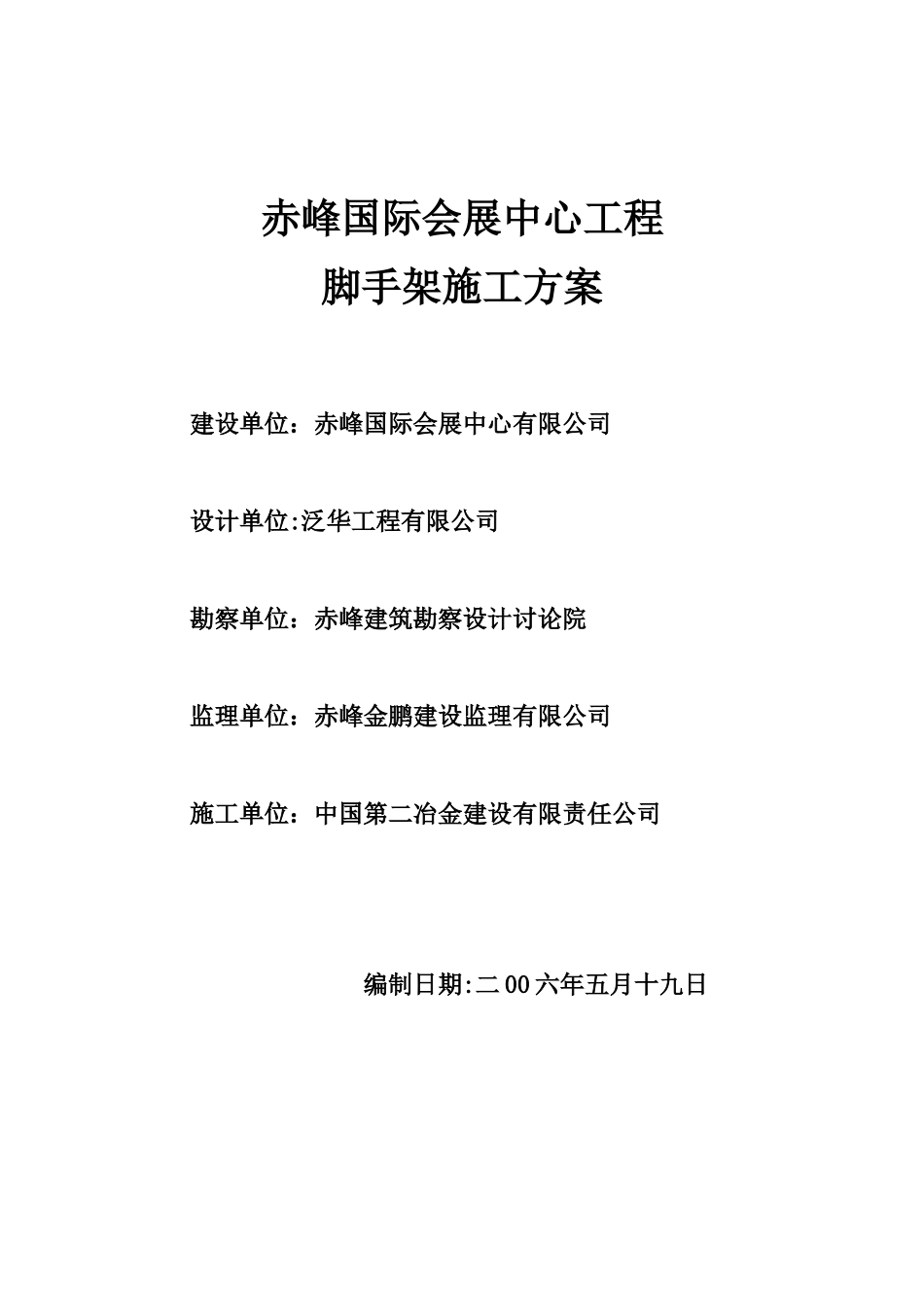

赤峰国际会展中心工程脚手架施工方案建设单位:赤峰国际会展中心有限公司设计单位:泛华工程有限公司勘察单位:赤峰建筑勘察设计讨论院监理单位:赤峰金鹏建设监理有限公司施工单位:中国第二冶金建设有限责任公司编制日期:二 00 六年五月十九日工程名称赤峰市国际会展中心日期2006—5-19施工单位审核意见:编制人: 审批人: 建设单位审核意见:工程负责人: 监理单位审核意见:监理工程师: 总监理工程师: 目 录一、 工程概况二、 编制依据三、 脚手架的选择与搭设四、 脚手架搭设要求五、 影响脚手架承载力的因素六、 脚手架搭设顺序七、 其它注意事项八、 拆除九、 安全技术措施十、 脚手架的计算十一、 脚手架检查项目及允许偏差赤峰国际会展中心工程脚手架施工方案一、 工程概况项目名称:赤峰国际会展中心建设单位:赤峰国际会展中心有限公司建设地点:赤峰市新城区玉龙大街中段建筑面积:总用地面积 51914㎡,建筑基底面积 20803㎡,总建筑面积 37435.49㎡,其中地下 1341㎡,地上 36094.49㎡。建筑层数高度:局部地下一层,地上一、二层,局部设夹层.结构形式:钢筋混凝土框架、剪力墙结构,屋面结构形式采纳钢网架.二、 编制依据1、建筑施工扣件式钢管脚手架安全技术法律规范-JGJ130—20012、建筑施工手册3、扣件式钢管脚手架搭设要求与设计计算三、 脚手架的选择与搭设1、依据实际条件等因素,采纳扣件钢管脚手架,双排脚手板及挡脚板采纳木板(厚度 50㎜),并采纳连墙件与建筑物进行连接,以保证脚手架的稳定。2、搭设高度:22m3、外架按装修架考虑,立杆纵距 1.5m,水平纵杆步距 1。5m,立杆横距 1。2m,水平横杆每个节点处设一道。4、剪力撑随立杆、水平纵杆、水平横杆等同步沿脚手架高度连续搭设布置,每6 步为一组,倾角 45°,连续设置。5、连墙杆按三步三跨布置,采纳刚性连接法连接,每根连墙杆控制脚手架的面积不大于 40㎡,架子沿水平横杆平面在步距之间增设斜杆,沿脚手架横向平面的高度呈之字型连续布置,捌角处设中间@6m 设一道,按二步三跨布置拉墙杆。6、脚手架必须下垫通常木板,50㎜厚,200 宽木跳板,垫板长度 2-2.5m 时,垂直于墙面设置,当长度大于 3m 时,平行于墙面布置.7、脚手板满铺,使用木脚手板,木脚手板厚度 50㎜,宽度 200㎜,铺设二排。8、扫地杆沿纵、横向连续布置,距地 200㎜。9、斜道:设置人行斜道,宽度 1200㎜,坡度 1:3,随架子一起搭设。10、密目网封闭,每间隔...
