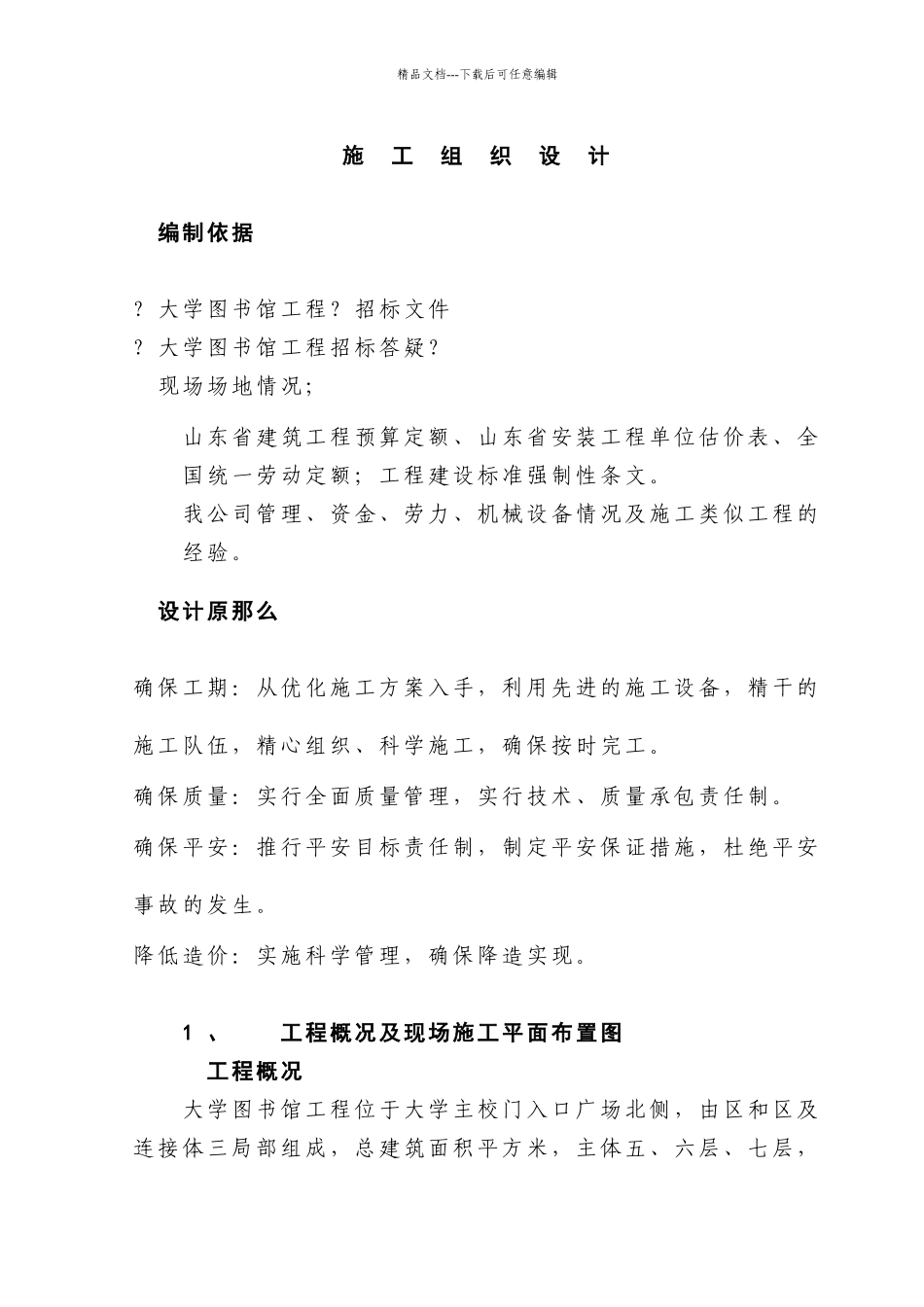

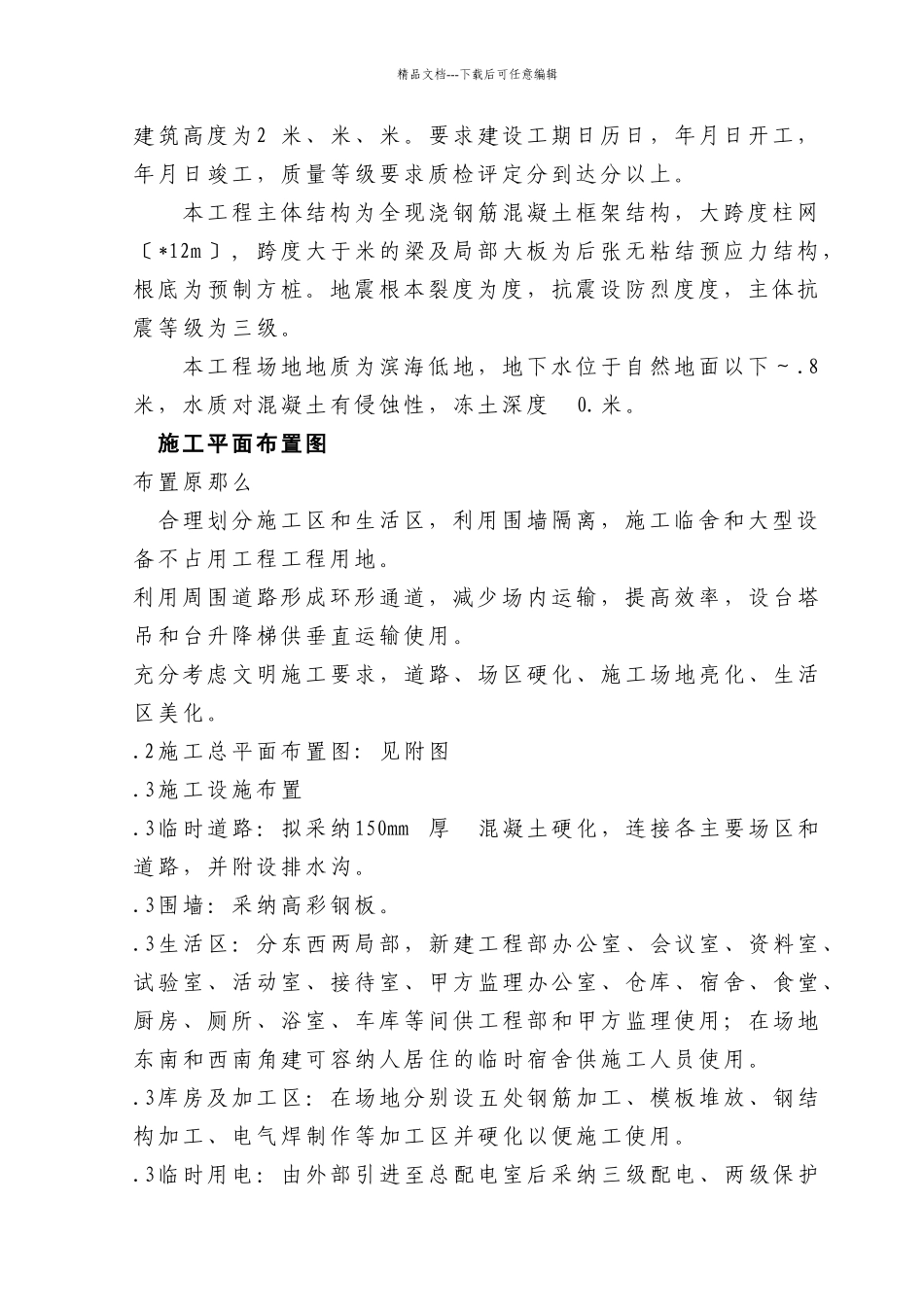

精品文档---下载后可任意编辑施 工 组 织 设 计 编制依据? 大学图书馆工程? 招标文件? 大学图书馆工程招标答疑?现场场地情况;山东省建筑工程预算定额、山东省安装工程单位估价表、全国统一劳动定额;工程建设标准强制性条文。我公司管理、资金、劳力、机械设备情况及施工类似工程的经验。设计原那么确保工期:从优化施工方案入手,利用先进的施工设备,精干的施工队伍,精心组织、科学施工,确保按时完工。确保质量:实行全面质量管理,实行技术、质量承包责任制。确保平安:推行平安目标责任制,制定平安保证措施,杜绝平安事故的发生。降低造价:实施科学管理,确保降造实现。1 、工程概况及现场施工平面布置图 工程概况大学图书馆工程位于大学主校门入口广场北侧,由区和区及连接体三局部组成,总建筑面积平方米,主体五、六层、七层,精品文档---下载后可任意编辑建筑高度为2 米、米、米。要求建设工期日历日,年月日开工,年月日竣工,质量等级要求质检评定分到达分以上。本工程主体结构为全现浇钢筋混凝土框架结构,大跨度柱网〔*12m 〕, 跨度大于米的梁及局部大板为后张无粘结预应力结构 ,根底为预制方桩。地震根本裂度为度,抗震设防烈度度,主体抗震等级为三级。本工程场地地质为滨海低地,地下水位于自然地面以下~ .8米,水质对混凝土有侵蚀性,冻土深度 0.米。 施工平面布置图 布置原那么 合理划分施工区和生活区,利用围墙隔离,施工临舍和大型设备不占用工程工程用地。利用周围道路形成环形通道,减少场内运输,提高效 率,设台塔吊和台升降梯供垂直运输使用。充分考虑文明施工要求,道路、场区硬化、施工场地亮化、生活区美化。.2施工总平面布置图: 见附图.3施工设施布置.3临时道路:拟采纳150mm厚 混凝土硬化,连接各主要场区和道路,并附设排水沟。.3围墙:采纳高彩钢板。.3生活区:分东西两局部,新建工程部办公室、会议室、资料室、试验室、活动室、接待室、甲方监理办公室、仓库、宿舍、食堂、厨房、厕所、浴室、车库等间供工程部和甲方监理使用;在场地东南和西南角建可容纳人居住的临时宿舍供施工人员使用。.3库房及加工区:在场地分别设五处钢筋加工、模板堆放、钢结构加工、电气焊制作等加工区并硬化以便施工使用。.3临时用电:由外部引进至总配电室后采纳三级配电、两级保护精品文档---下载后可任意编辑引至施工作业面。.3临时用水:由外部管网引入,并分别设两座10m3 水池兼做消防水池使用。....
