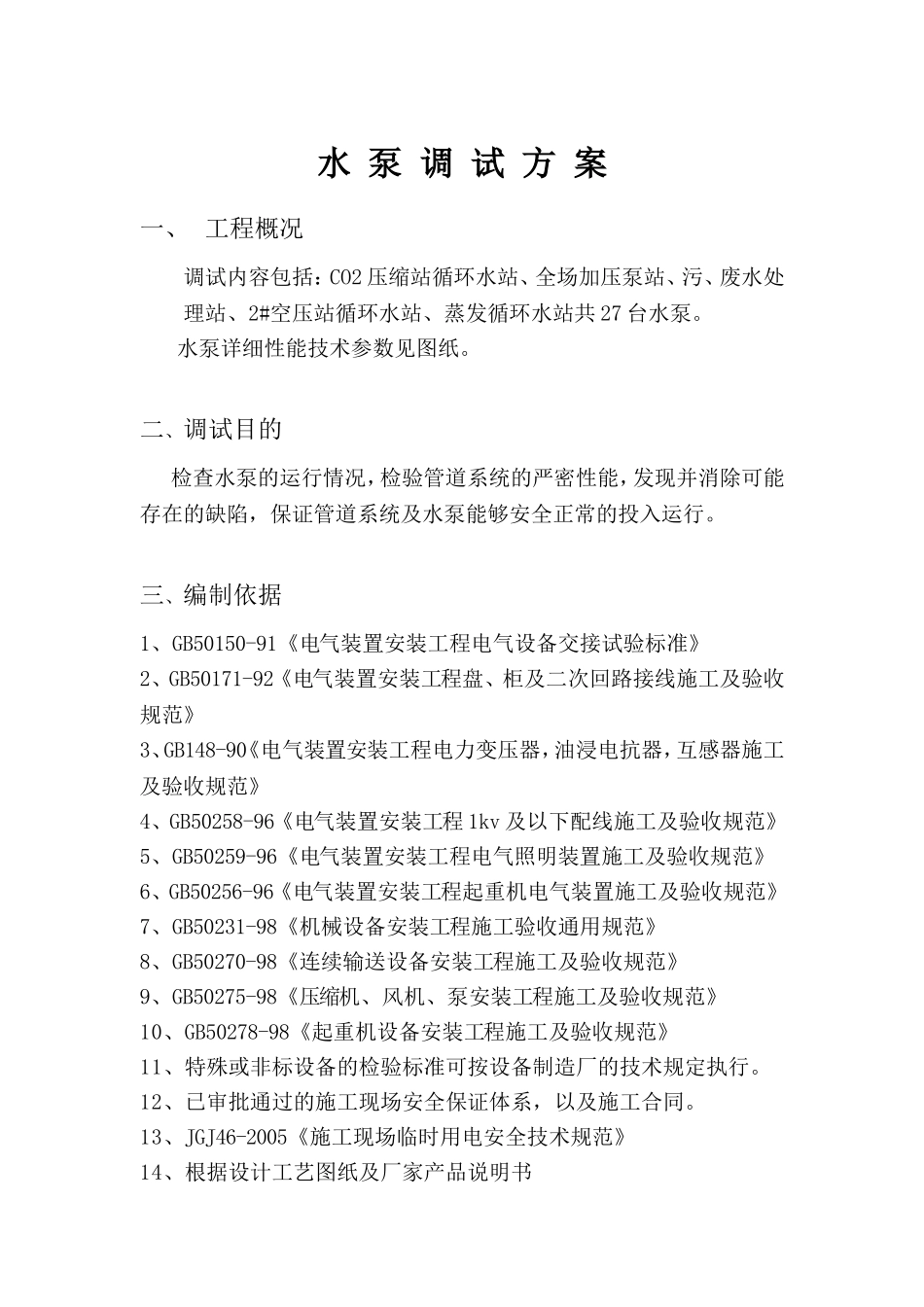

水泵调试方案一、工程概况调试内容包括:CO2压缩站循环水站、全场加压泵站、污、废水处理站、2#空压站循环水站、蒸发循环水站共27台水泵
水泵详细性能技术参数见图纸
二、调试目的检查水泵的运行情况,检验管道系统的严密性能,发现并消除可能存在的缺陷,保证管道系统及水泵能够安全正常的投入运行
三、编制依据1、GB50150-91《电气装置安装工程电气设备交接试验标准》2、GB50171-92《电气装置安装工程盘、柜及二次回路接线施工及验收规范》3、GB148-90《电气装置安装工程电力变压器,油浸电抗器,互感器施工及验收规范》4、GB50258-96《电气装置安装工程1kv及以下配线施工及验收规范》5、GB50259-96《电气装置安装工程电气照明装置施工及验收规范》6、GB50256-96《电气装置安装工程起重机电气装置施工及验收规范》7、GB50231-98《机械设备安装工程施工验收通用规范》8、GB50270-98《连续输送设备安装工程施工及验收规范》9、GB50275-98《压缩机、风机、泵安装工程施工及验收规范》10、GB50278-98《起重机设备安装工程施工及验收规范》11、特殊或非标设备的检验标准可按设备制造厂的技术规定执行
12、已审批通过的施工现场安全保证体系,以及施工合同

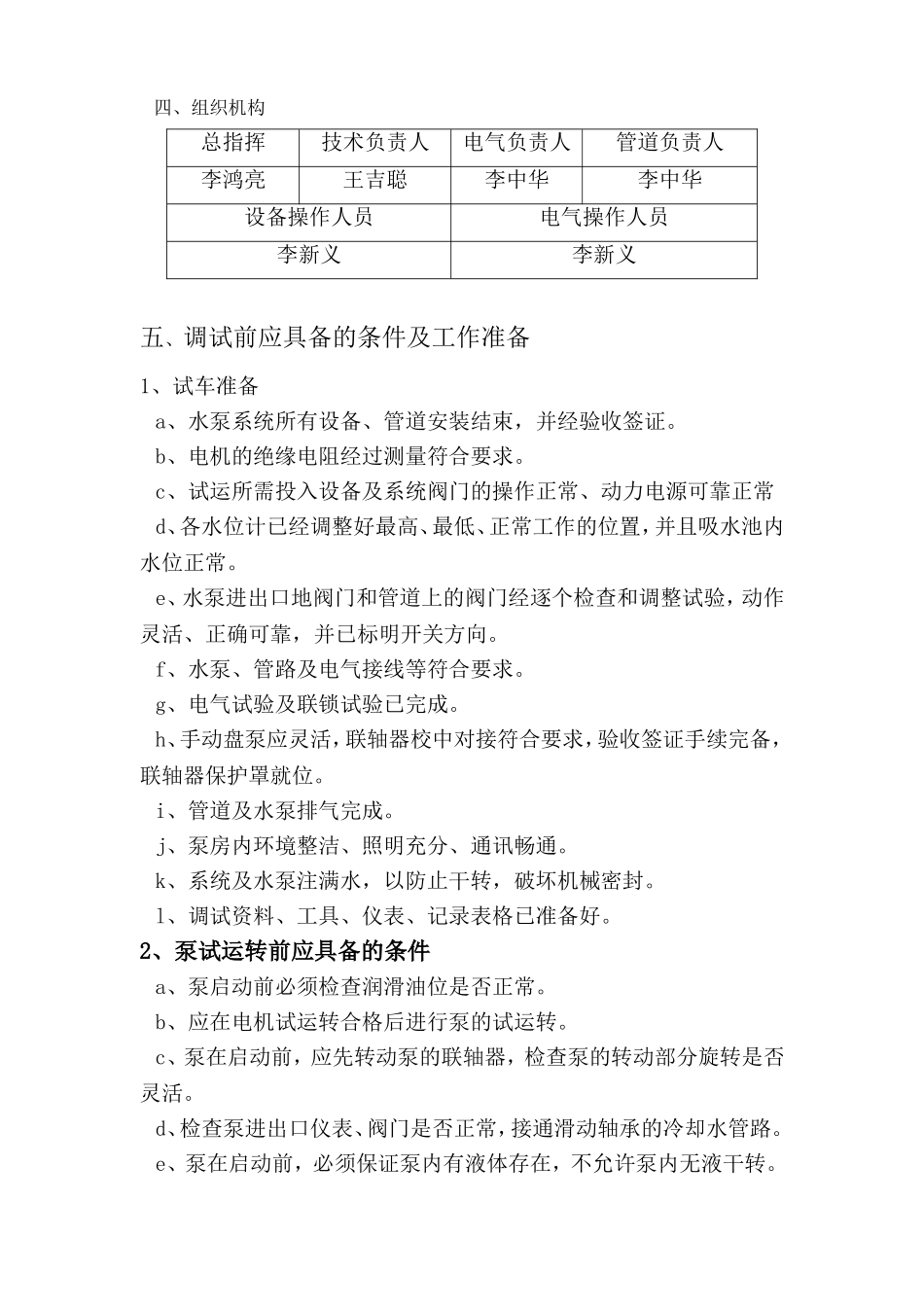

13、JGJ46-2005《施工现场临时用电安全技术规范》14、根据设计工艺图纸及厂家产品说明书四、组织机构总指挥技术负责人电气负责人管道负责人李鸿亮王吉聪李中华李中华设备操作人员电气操作人员李新义李新义五、调试前应具备的条件及工作准备1、试车准备a、水泵系统所有设备、管道安装结束,并经验收签证
b、电机的绝缘电阻经过测量符合要求
c、试运所需投入设备及系统阀门的操作正常、动力电源可靠正常d、各水位计已经调整好最高、最低、正常工作的位置,并且吸水池内水位正常

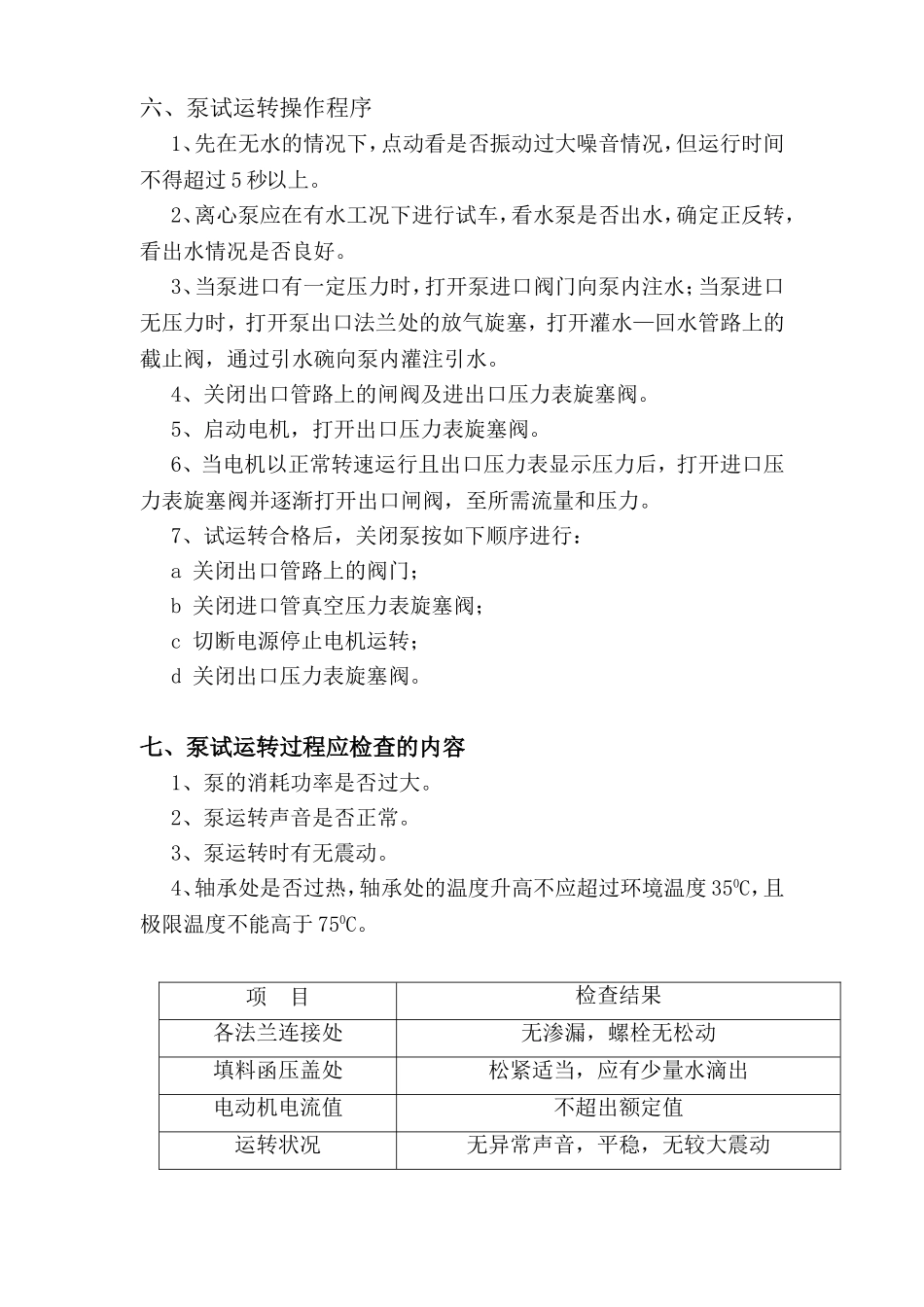

e、水泵进出口地阀门和管道上的
