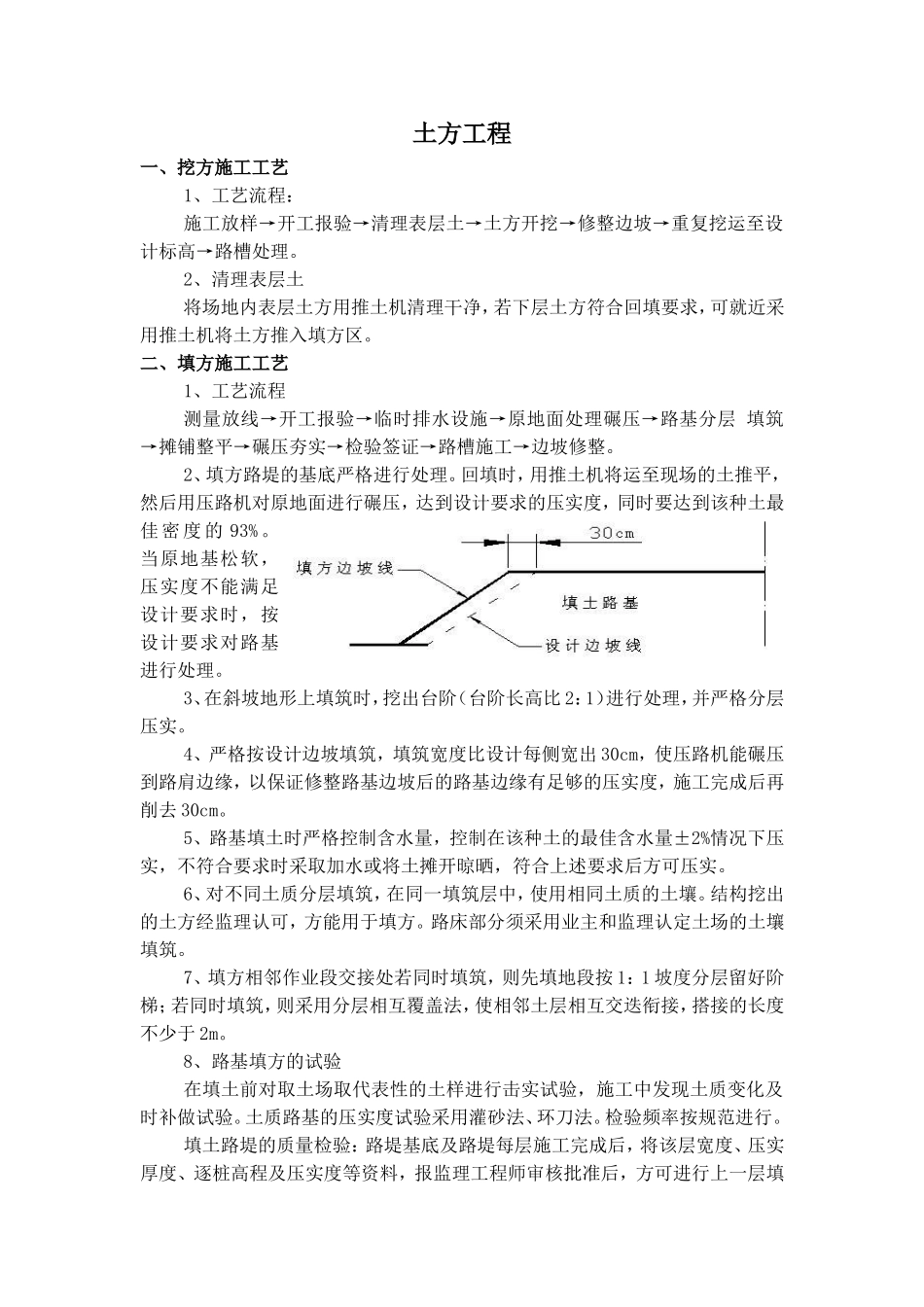

土方工程一、挖方施工工艺1、工艺流程:施工放样→开工报验→清理表层土→土方开挖→修整边坡→重复挖运至设计标高→路槽处理
2、清理表层土将场地内表层土方用推土机清理干净,若下层土方符合回填要求,可就近采用推土机将土方推入填方区
二、填方施工工艺1、工艺流程测量放线→开工报验→临时排水设施→原地面处理碾压→路基分层填筑→摊铺整平→碾压夯实→检验签证→路槽施工→边坡修整
2、填方路堤的基底严格进行处理
回填时,用推土机将运至现场的土推平,然后用压路机对原地面进行碾压,达到设计要求的压实度,同时要达到该种土最佳密度的93%
当原地基松软,压实度不能满足设计要求时,按设计要求对路基进行处理
3、在斜坡地形上填筑时,挖出台阶(台阶长高比2:1)进行处理,并严格分层压实
4、严格按设计边坡填筑,填筑宽度比设计每侧宽出30cm,使压路机能碾压到路肩边缘,以保证修整路基边坡后的路基边缘有足够的压实度,施工完成后再削去30cm
5、路基填土时严格控制含水量,控制在该种土的最佳含水量±2%情况下压实,不符合要求时采取加水或将土摊开晾晒,符合上述要求后方可压实
6、对不同土质分层填筑,在同一填筑层中,使用相同土质的土壤
结构挖出的土方经监理认可,方能用于填方
路床部分须采用业主和监理认定土场的土壤填筑
7、填方相邻作业段交接处若同时填筑,则先填地段按1:1坡度分层留好阶梯;若同时填筑,则采用分层相互覆盖法,使相邻土层相互交迭衔接,搭接的长度不少于2m
8、路基填方的试验在填土前对取土场取代表性的土样进行击实试验,施工中发现土质变化及时补做试验
土质路基的压实度试验采用灌砂法、环刀法
检验频率按规范进行
填土路堤的质量检验:路堤基底及路堤每层施工完成后,将该层宽度、压实厚度、逐桩高程及压实度等资料,报监理工程师审核批准后,方可进行上一层填土施工

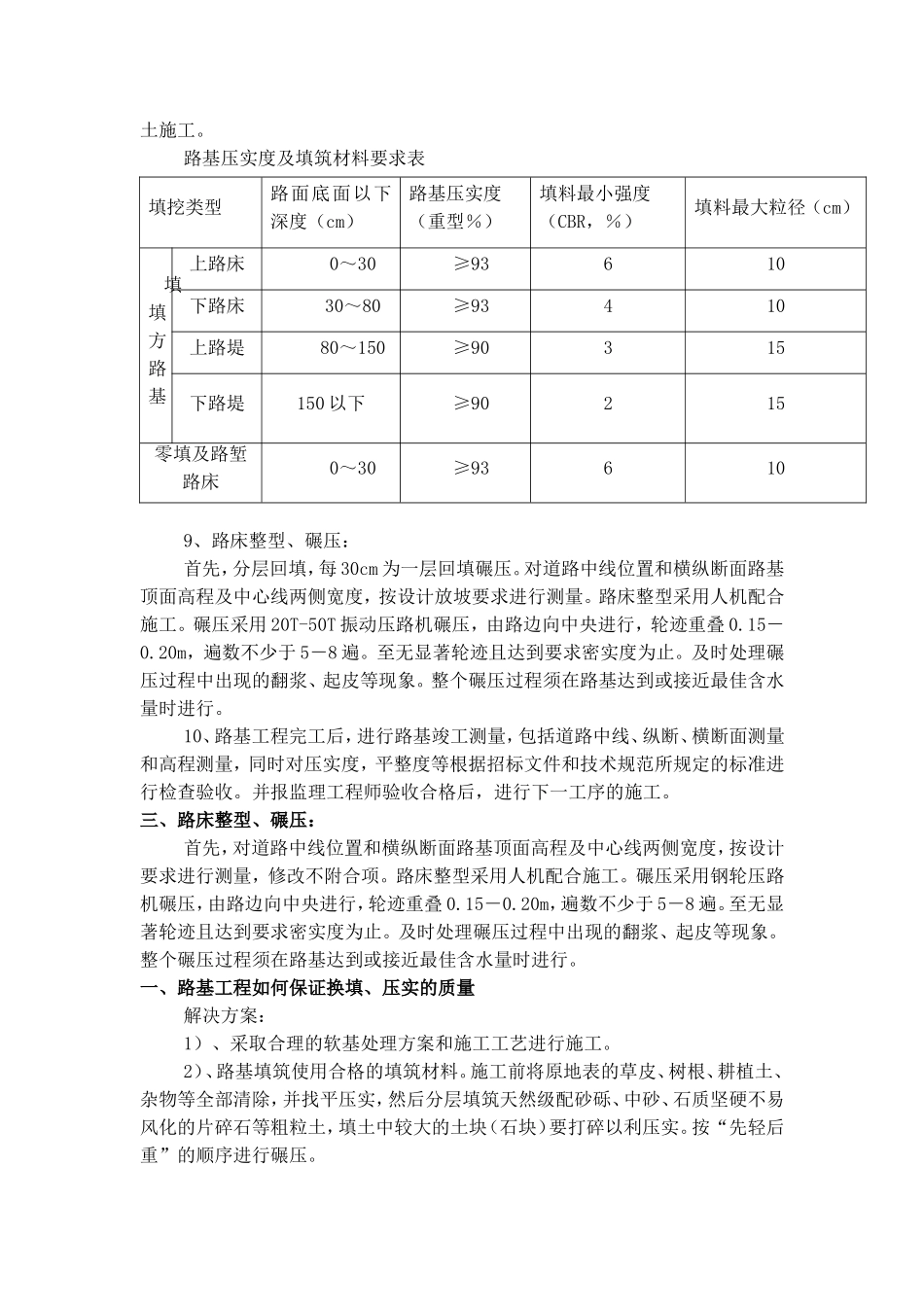

路基压实度及填筑材料要求表填挖类型路面底面以下深度(c
