隧道工程施工方案 2

总体施工方案 (1)总体施工思路 坚持采用综合的超前地质预报措施;努力提高隧道施工的机械化程度;坚持围岩监控量测、实施隧道信息化动态设计施工
(2)总体施工方案 本标段隧道采用小型运输机械无轨运输方案
根据工期安排,隧道全部安排平行施工
隧道按新奥法组织施工,严格遵循“超前探、管超前、弱(不)爆破、短进尺、强支护、早封闭、勤量测、紧衬砌”的原则
用先进的探测和量测技术取得围岩状态参数,通过对信息、数据的综合分析和处理,判定地质变化,反馈于设计和施工,实行动态管理信息化施工
施工准备阶段完成临时施工便道,架设供电线路,铺设供水管路;洞口场地开挖完成后,安装和修建隧道供风、供水、供电、混凝土生产、钢构件加工等设备与设施;砌筑 洞顶 截 排水沟 ,进行洞顶 地表 加固 ,开挖洞口土石 方;尽 早修建洞口段衬砌及 洞门 ,以 策 安全
明 洞按明 挖法施工,暗 洞按锚 喷 构筑 法施工,加强超前地质探测与预报,加强围岩量测,实现 施工信息化,并 实施掘 进(钻 、爆、装、运)、锚 喷 (拌 、运、锚 、喷 )、衬砌(拌 、运、灌 、捣 )等三 条 机械化作 业 线
运用开挖掌 子 面 地质素 描 、TSP203 地震 波 反射 法、超前水平钻 探等对崩 塌 、黄 土、膨 胀 土、采空 区 等进行综合超前地质探测和预报,提前预测地层 情 况 ,根据不同 的岩层 和岩性 及 地质情 况 采取相 应 的措施进行有 效 处理以 改 善 围岩状况 ,达 到 安全、高质量施工的目 的
具 体做 法如 下 : (1)针 对隧道各 种 围岩级 别 选 定出 合理的钻 爆及 支护方案
保 证 隧道每 次 开挖进尺及 超欠 挖控制 ,在 保 证 了 隧道施工安全可 靠 的前提下 控制 支护循环 时间 ,并 做 到 经 济 合理

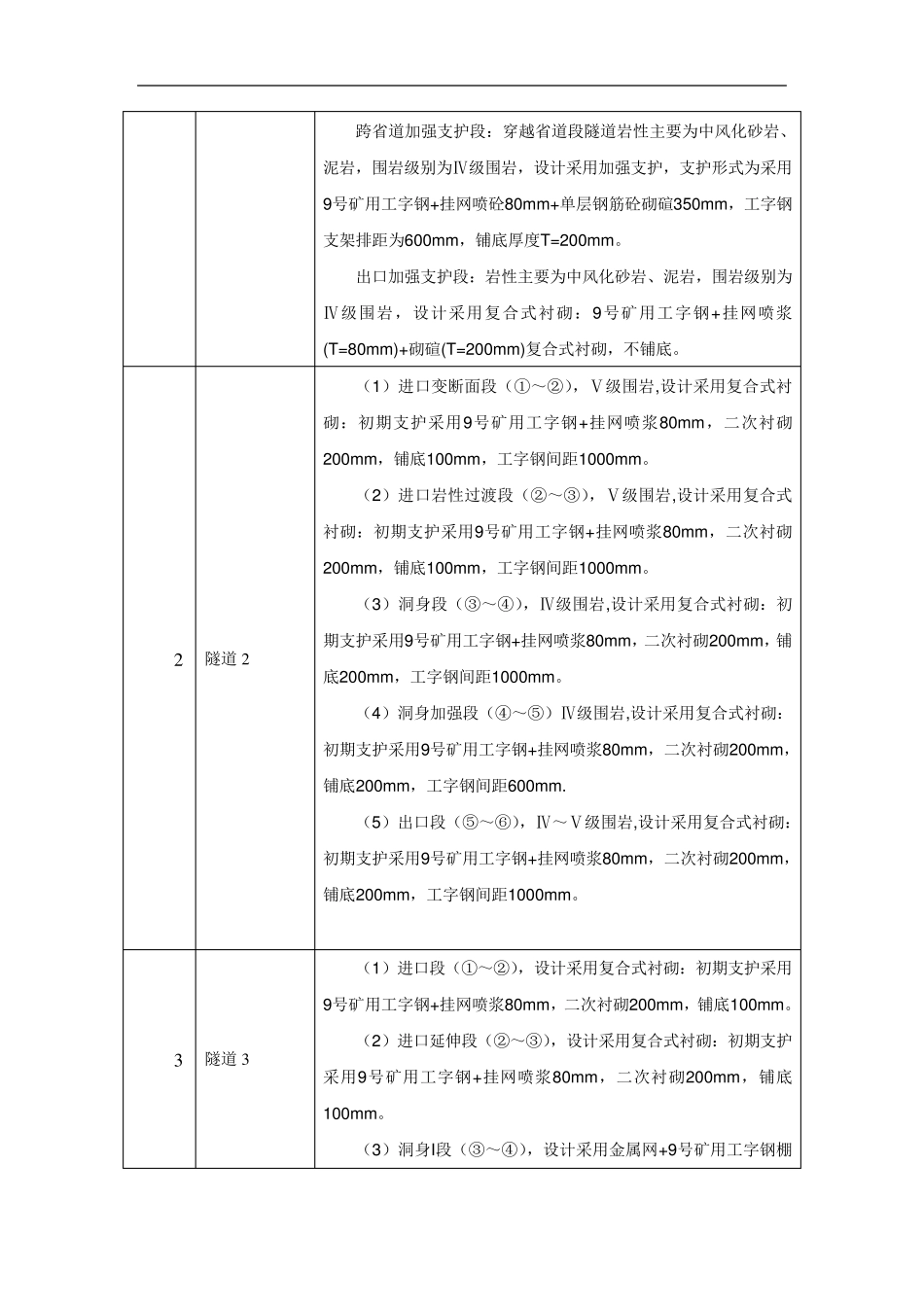

(2)根据隧道空
