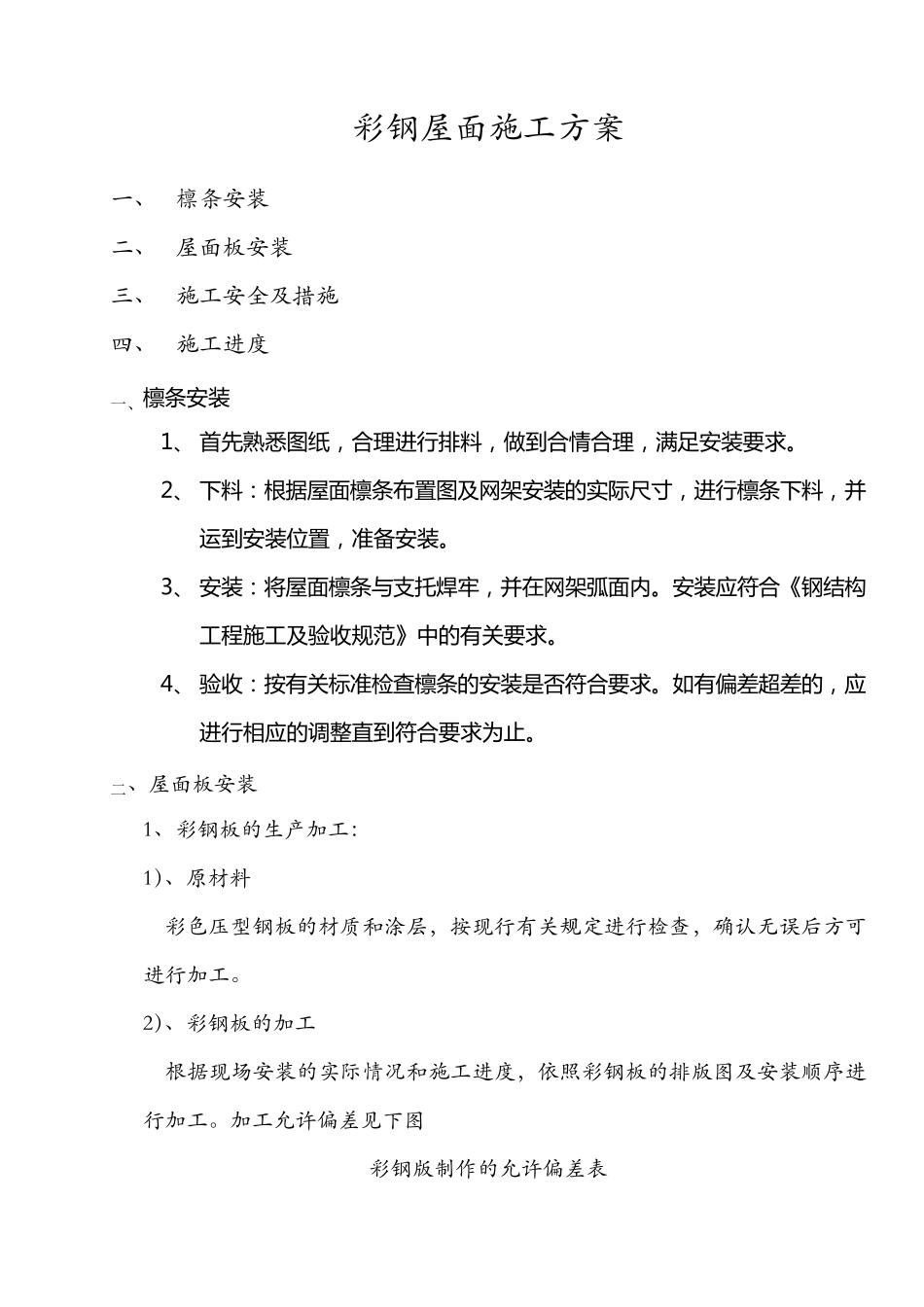

彩 钢 屋 面 施 工 方 案 一 、 檩 条 安 装 二 、 屋 面 板 安 装 三 、 施 工 安 全 及 措 施 四 、 施 工 进 度 一、檩 条 安 装 1、 首先熟悉图纸,合理进行排料,做到合情合理,满足安 装 要求
2、 下料:根据屋面檩 条 布置图及网架安 装 的实际尺寸,进行檩 条 下料,并运到安 装 位置,准备安 装
3、 安 装 :将屋面檩 条 与支托焊牢,并在网架弧面内
安 装 应符合《钢结构工程施工及验收规范》中的有关要求
4、 验收:按有关标准检查檩 条 的安 装 是否符合要求
如有偏差超差的,应进行相应的调整直到符合要求为止
二、屋 面 板 安 装 1、 彩 钢 板 的 生 产 加 工 : 1)、 原 材 料 彩 色 压 型 钢 板 的 材 质 和 涂 层 , 按 现 行 有 关 规 定 进 行 检 查 , 确 认 无 误 后 方 可进 行 加 工
2)、 彩 钢 板 的 加 工 根 据 现 场 安 装 的 实 际 情 况 和 施 工 进 度 , 依 照 彩 钢 板 的 排 版 图 及 安 装 顺 序 进行 加 工

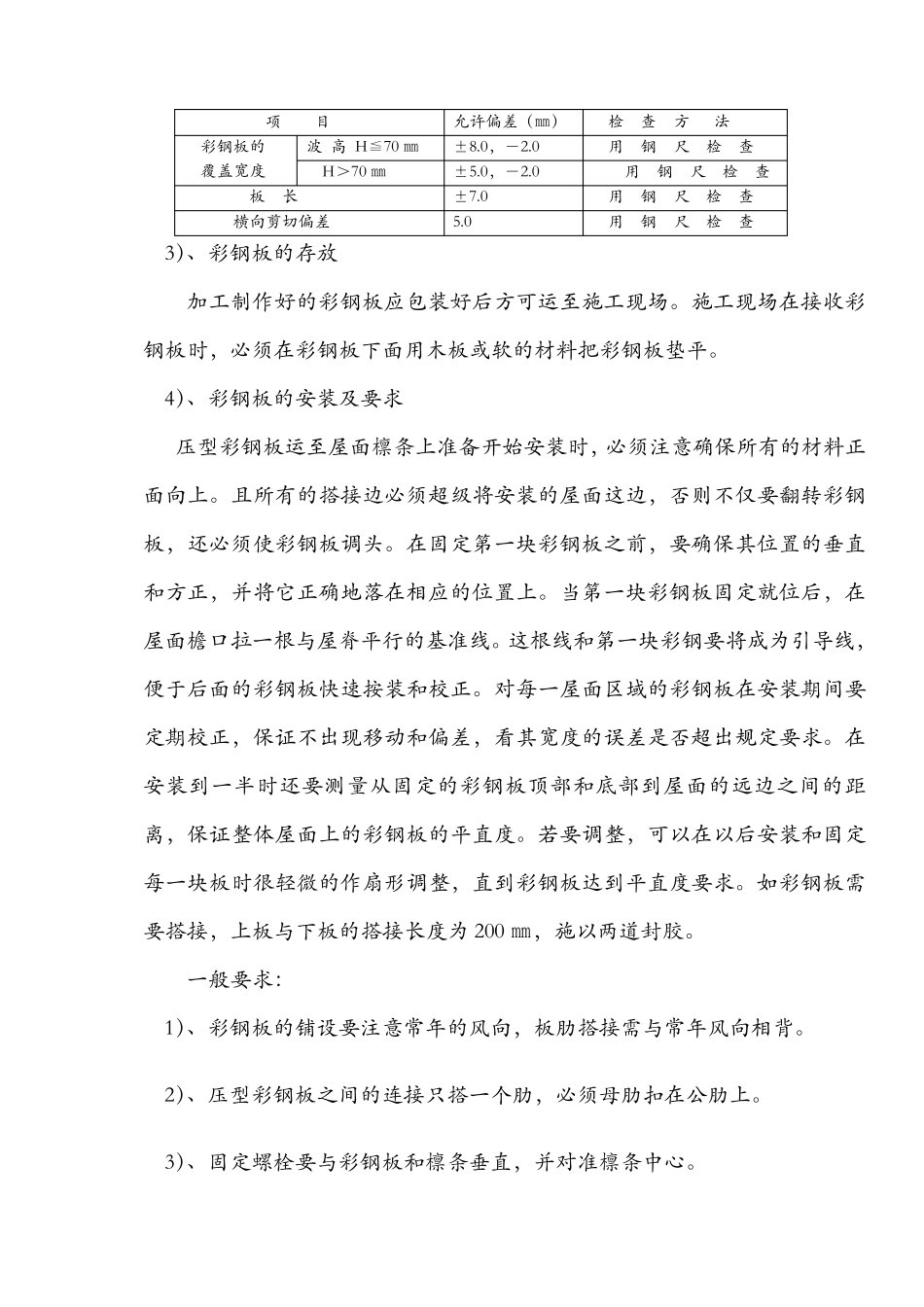

加 工 允 许 偏 差 见 下 图 彩 钢 版 制 作 的 允 许 偏 差 表 项 目 允 许 偏 差 ( ㎜ ) 检 查 方 法 彩 钢 板 的 覆 盖 宽 度 波 高 H≦ 70 ㎜ ± 8
0, - 2
0 用 钢 尺 检 查 H> 70 ㎜ ± 5
0, - 2
0 用 钢 尺 检 查 板 长 ± 7
0 用 钢 尺 检 查 横 向 剪 切 偏 差 5
0 用 钢 尺 检 查 3)、 彩 钢 板 的 存 放 加 工 制 作 好 的 彩 钢 板 应 包 装 好 后 方 可 运 至 施 工 现 场
施 工 现 场 在 接 收 彩钢 板 时 , 必 须 在 彩 钢 板 下 面 用 木 板 或 软 的 材 料
