2 彩钢板吊顶 2

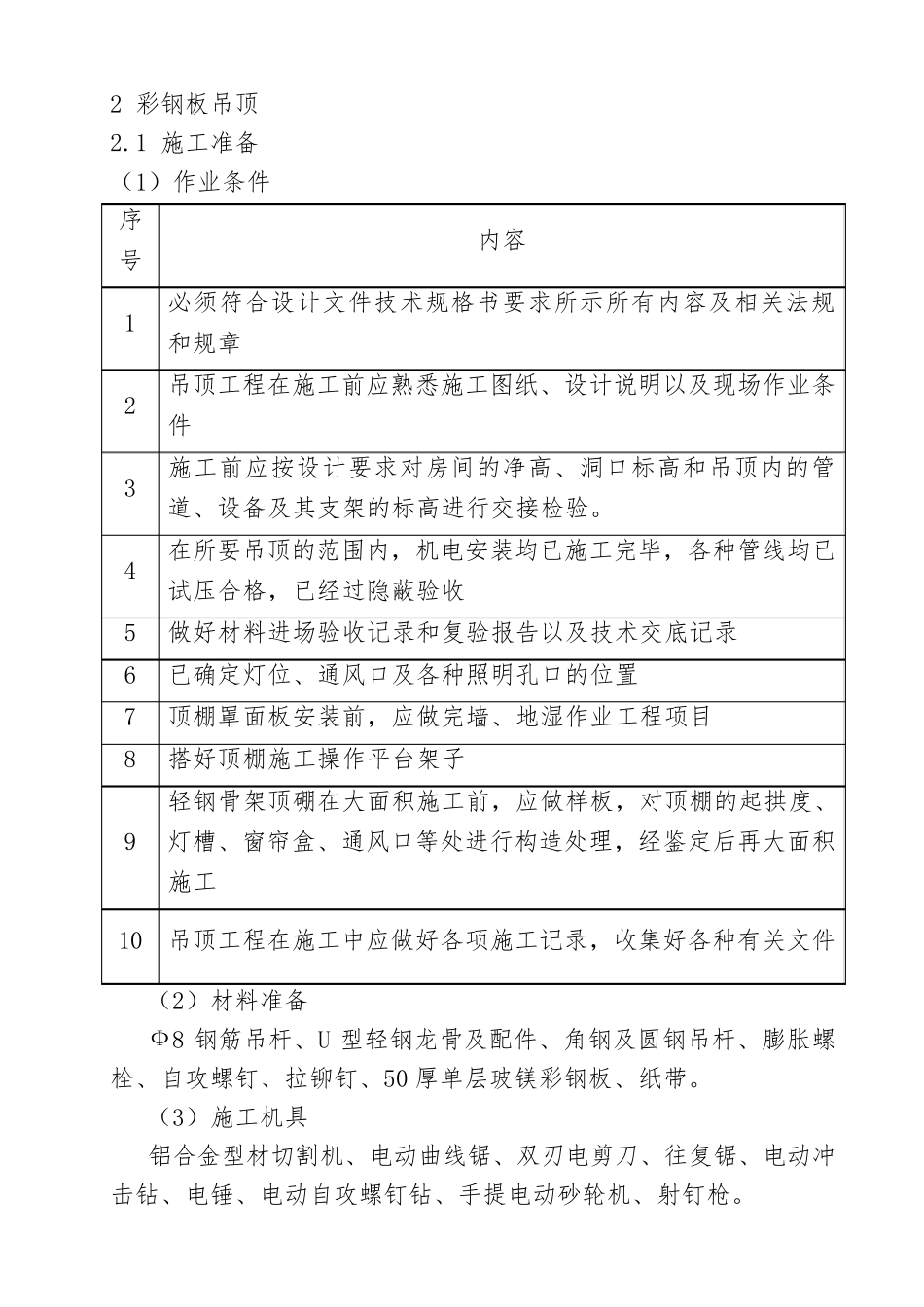

1 施工准备 (1)作业条件 序号 内容 1 必须符合设计文件技术规格书要求所示所有内容及相关法规和规章 2 吊顶工程在施工前应熟悉施工图纸、设计说明以及现场作业条件 3 施工前应按设计要求对房间的净高、洞口标高和吊顶内的管道、设备及其支架的标高进行交接检验
4 在所要吊顶的范围内,机电安装均已施工完毕,各种管线均已试压合格,已经过隐蔽验收 5 做好材料进场验收记录和复验报告以及技术交底记录 6 已确定灯位、通风口及各种照明孔口的位置 7 顶棚罩面板安装前,应做完墙、地湿作业工程项目 8 搭好顶棚施工操作平台架子 9 轻钢骨架顶硼在大面积施工前,应做样板,对顶棚的起拱度、灯槽、窗帘盒、通风口等处进行构造处理,经鉴定后再大面积施工 10 吊顶工程在施工中应做好各项施工记录,收集好各种有关文件 (2)材料准备 Ф 8 钢筋吊杆、U 型轻钢龙骨及配件、角钢及圆 钢吊杆、膨 胀 螺栓 、自 攻 螺 钉 、拉 铆 钉 、50 厚 单 层 玻 镁 彩钢板、纸带
(3)施工机具 铝 合金 型材切 割 机、电动 曲 线锯 、双 刃 电剪 刀 、往 复锯 、电动 冲击 钻 、电锤 、电动 自 攻 螺 钉 钻 、手 提 电动 砂 轮 机、射 钉 枪
2 工艺流程 顶棚标高弹水平线→ 划分龙骨分档→ 吊杆安装→ 安装主龙骨→安装次龙骨→ 安装彩钢板→ 安装压条 2
3 施工方法 2
1 弹线 用水准仪在房间内每个墙(柱)角上抄出水平点,距地面一般为500mm 弹出水准线,按吊顶平面图,在混凝土顶板弹出主龙骨的位置
2 固定吊挂杆件 1)采用膨胀螺栓固定吊挂杆件
不上人的吊顶,吊杆长度小于1000mm,可以采用φ6 的吊杆,如果大于1000mm,应采用φ8 的吊杆,如果吊杆长度大于1500mm,还应在吊杆上设置反向支撑

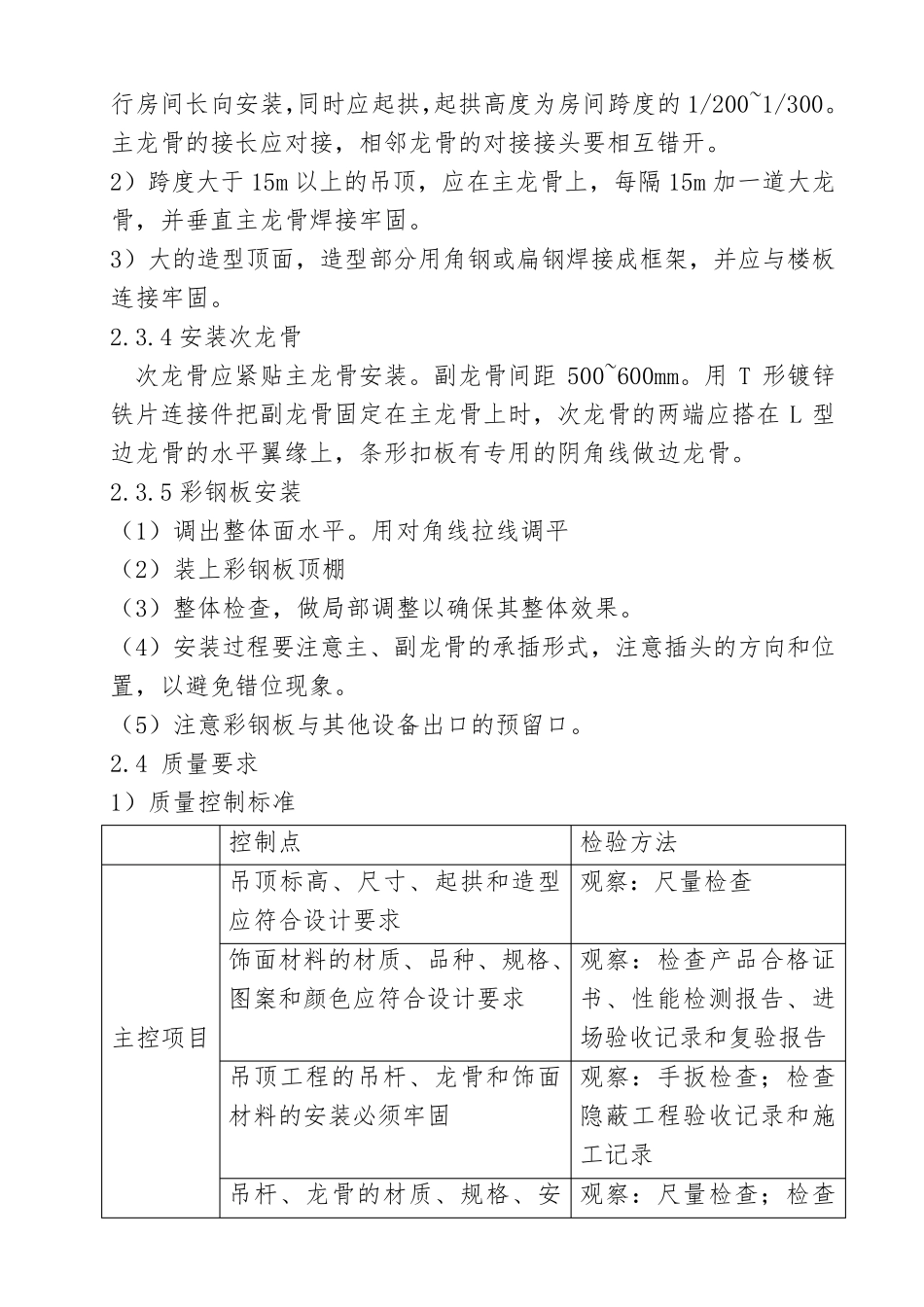

吊杆用膨胀螺栓固定在楼板上,用
