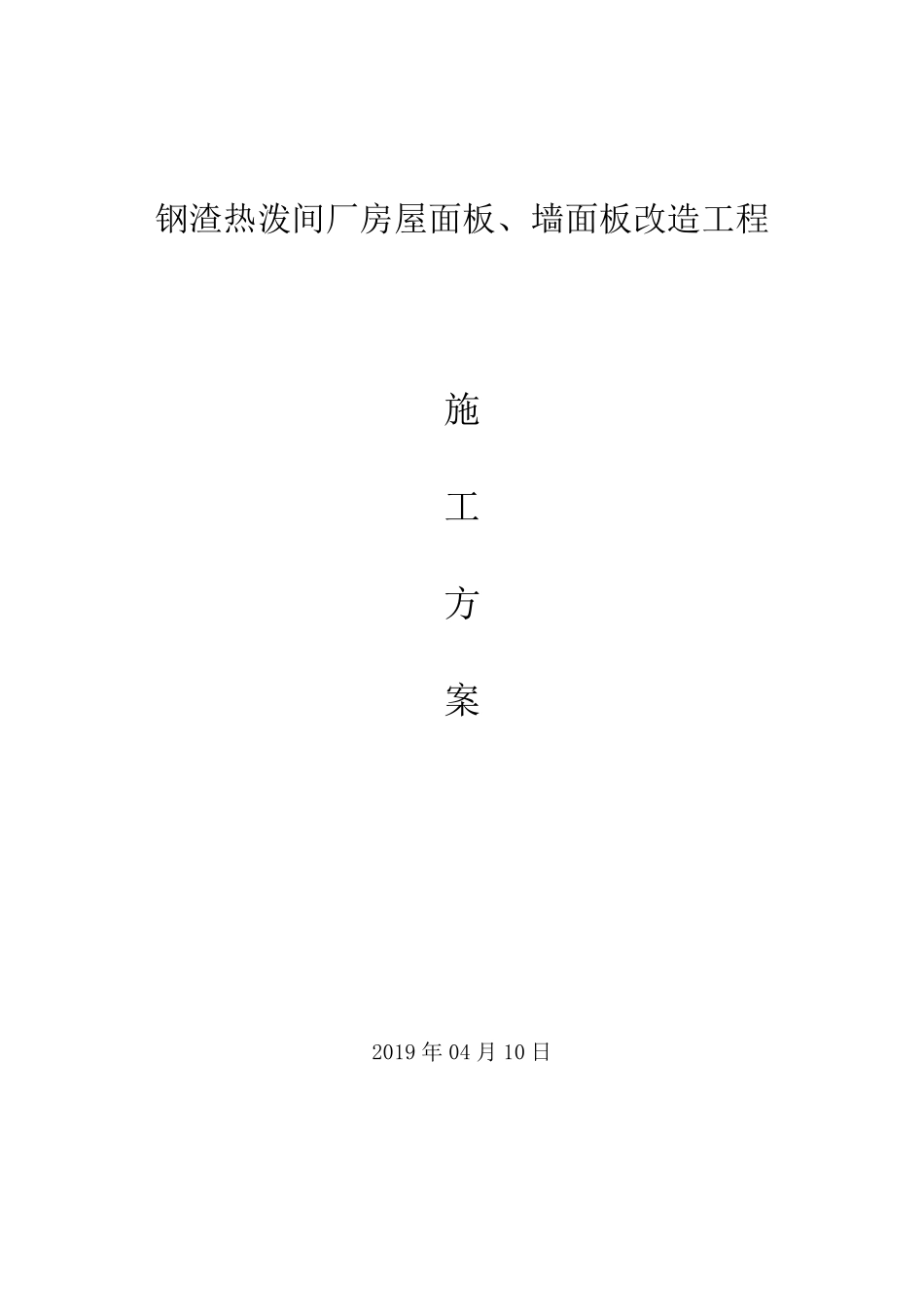

钢渣热泼间厂房屋面板、墙面板改造工程 施 工 方 案 2019 年 04 月 10 日 第一章、编制说明 第一节、适用范围 本施工方案用于指导车间屋面板拆除、新安装屋面板、保护板更换施工。 第二节、编制依据 本施工组织设计作为指导该工程施工的主要依据,主要依据以下几项编制: 1.房屋建筑强制性条文。 2.建筑质量管理条例等。 3.国家及行业、地方规范、标准。 4、施工合同及业主要求。 第三节、编制原则 一、本项目工程编制原则 1.精心组织,精心施工、科学组织、讲究实效。 2.高效组织和优化社会要素,强调质量管理。 3.采取合理的施工方法和施工措施,确保施工安全工期及施工质量 。 4.切实为业主着想,以业主关注为施工焦点。 第二章、工程概况 第一节、工程总体概况 本工程为阳春新钢铁厂钢渣热泼间厂房屋面、侧边彩板瓦更换和保护板更换工程,由于现状屋面板及墙面板材料已全部腐烂,现更换新的屋面及墙面彩钢板。本厂房长度,主要包括: 1、拆除原屋面板,拆除前搭设相应防护措施,必须保证屋架的安全且无变形,必须保证不得有杂物坠落,小雨时不得出现渗漏。 2、拆除原彩钢板墙体。并更换新的彩钢板; 第二节、项目主要施工条件 一、工程本身的特殊情况 本工程屋面年久失修,局部出现老化损坏现象,存在安全隐患,需采取措施重点关注。 二、与工程施工有关的道路和施工场地状况 本项目周围道路畅通,通行良好。 三、设备供应和交通运输等服务能力状况 1.拆除用的大、小型机械设备准备充足,优先满足本项目工程施工。 2.周围交通状况良好,适合运输。 四 、当 地供电 、供水 和通信 能力状况 施工现场水 源 、电 源 已通,通信 畅通。 第三章、施工总体部署 第一节、项目总体施工目标 一、工期目标 工期40 天。 二、安全目标 创零伤亡、无安全事故; 杜绝重大机械设备事故; 特种作业持证上岗率为100%; 隐患整改率为100%。 三、环境目标 遵守国家现行的环境保护法律、法规, 四、治安保卫目标 确保工程建设正常进行,不发生治安、刑事案件。 五、服务承诺 信守合同,竭诚为业主服务。 第二节、项目施工顺序 项目总体施工顺序及流程 1、总体施工顺序 搭设外墙防护脚手架→清理不安全部位构配件防止突然坠落→清理屋面垃圾→厂房内设备等防护→屋面板切割、拆除、吊卸→→拆除构件破碎→垃圾分类、清运→压型板、天窗制安。 2、施工分部顺序:先上后下,先里后外依次施工...
