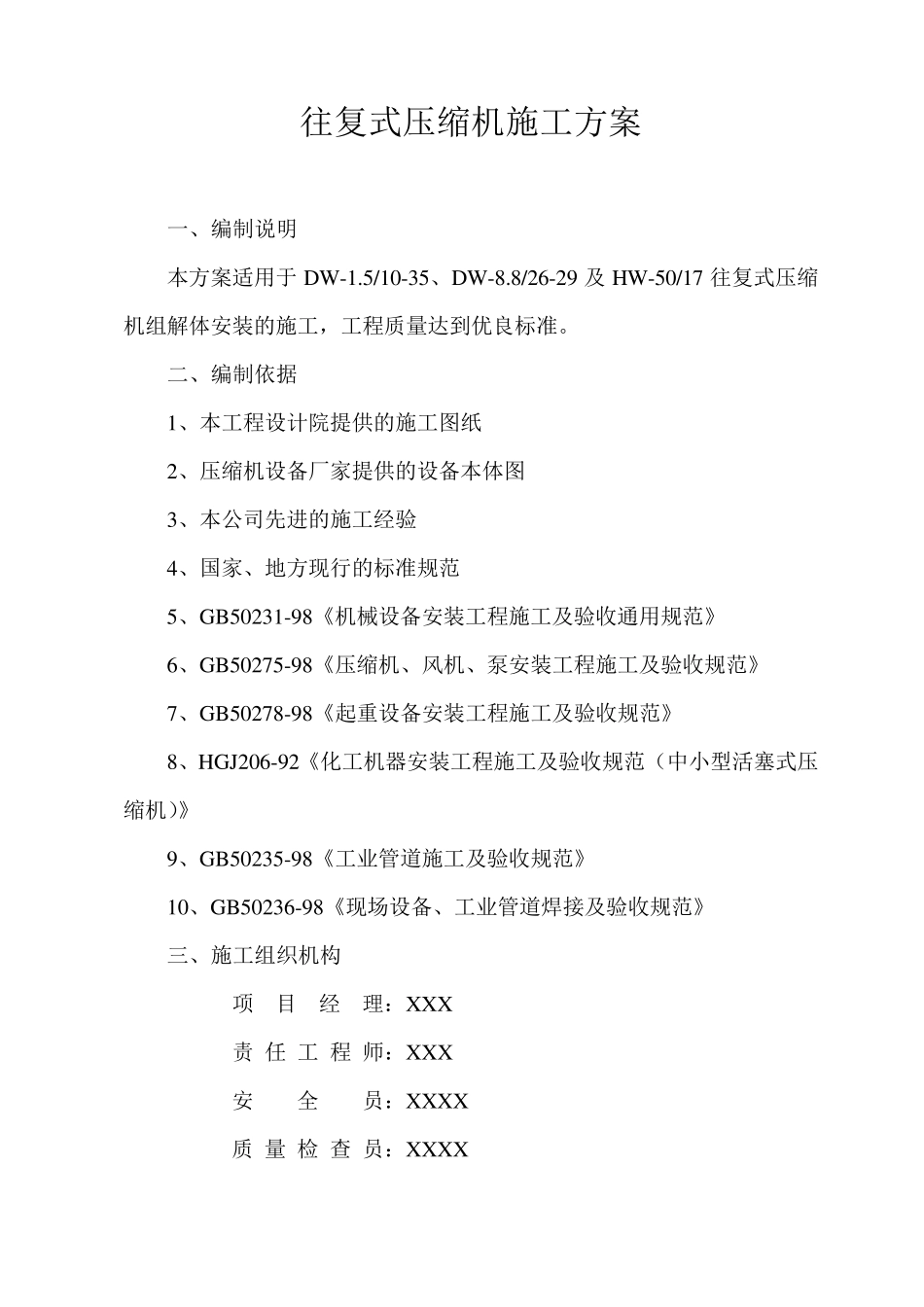

往复式压缩机施工方案 XXXXXXX 安装工程公司 XXXXX 年 X 月 XX 日往复式压缩机施工方案 一、编制说明 本方案适用于 DW-1
5/10-35、DW-8
8/26-29 及 HW-50/17 往复式压缩机组解体安装的施工,工程质量达到优良标准
二、编制依据 1、本工程设计院提供的施工图纸 2、压缩机设备厂家提供的设备本体图 3、本公司先进的施工经验 4、国家、地方现行的标准规范 5、GB50231-98《机械设备安装工程施工及验收通用规范》 6、GB50275-98《压缩机、风机、泵安装工程施工及验收规范》 7、GB50278-98《起重设备安装工程施工及验收规范》 8、HGJ206-92《化工机器安装工程施工及验收规范(中小型活塞式压缩机)》 9、GB50235-98《工业管道施工及验收规范》 10、GB50236-98《现场设备、工业管道焊接及验收规范》 三、施工组织机构 项 目 经 理:XXX 责 任 工 程 师:XXX 安 全 员:XXXX 质 量 检 查 员:XXXX 造 价 员:X X X 设备专业工程师:X X X X 工艺专业工程师:X X X X 电气专业工程师:X X 仪表专业工程师:X X X 统 计 员:X X X 材 料 员:X X X 四、施工准备 ㈠安装应具备的条件 1、制造厂提供的以下技术文件及质量证明应齐全: 2、机组的设备图、安装图、系统图及安装操作使用说明书; 3、机身、中体、气缸、主轴、连杆、活塞杆等主要部件的时效或调质处理证明书; 4、气缸体及水冷夹套、压力容器的水压试验合格证明书; 5、高压缸体、主轴、活塞杆、压力容器及高压阀件的无损探伤合格证明书
6、压缩机出厂前预组装和试运转记录
㈡施工前应具备条件 1、土建施工基本结束,厂房已封闭
2、现场施工用水、电、气及照明齐备
3、现场消防、保卫措施落实
