征地工作流程及细则

征地工作流程及细则_第1页
1/12
征地工作流程及细则_第2页
2/12
征地工作流程及细则_第3页
3/12

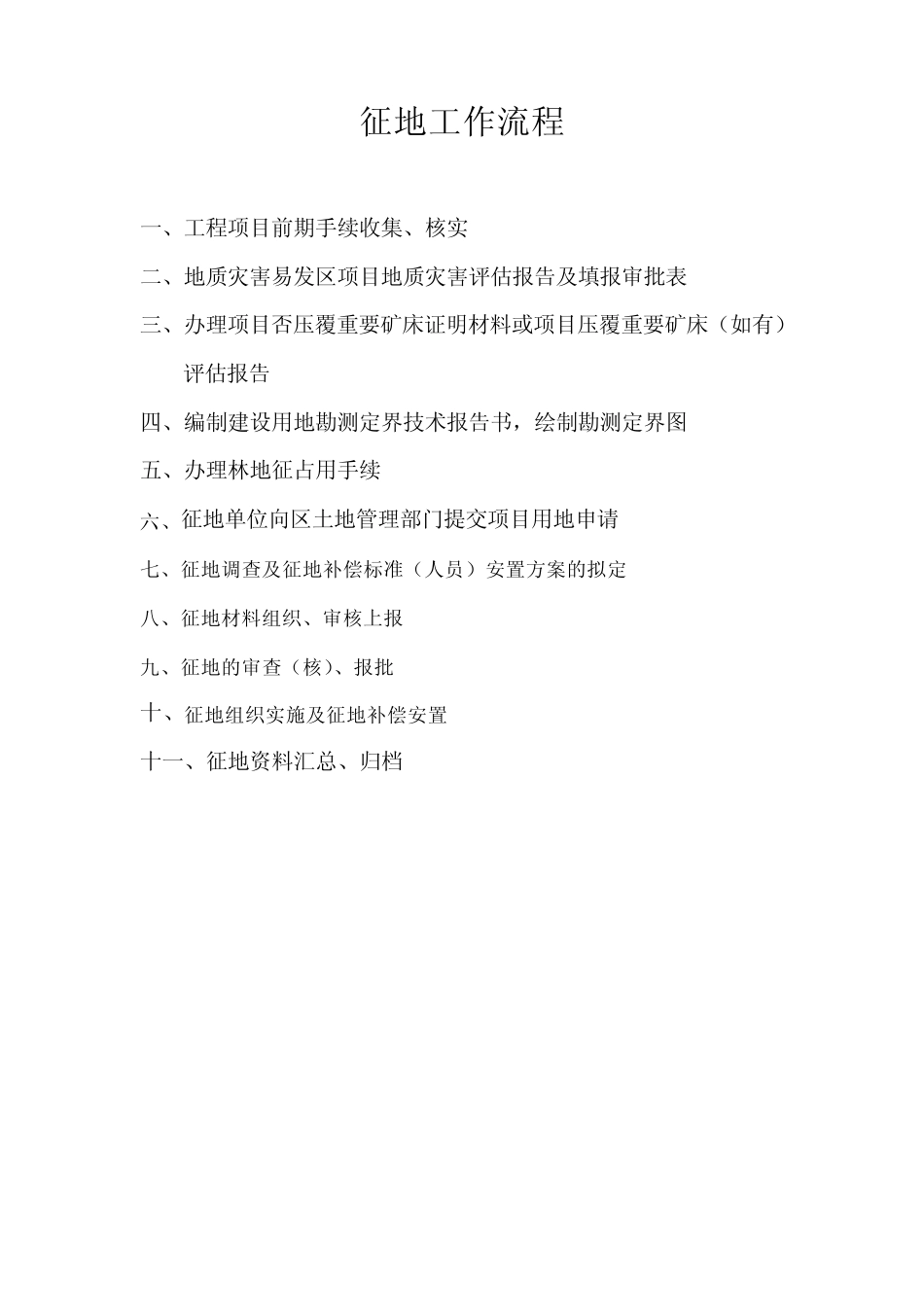

征地工作流程 一、工程项目前期手续收集、核实 二、地质灾害易发区项目地质灾害评估报告及填报审批表 三、办理项目否压覆重要矿床证明材料或项目压覆重要矿床(如有)评估报告 四、编制建设用地勘测定界技术报告书,绘制勘测定界图 五、办理林地征占用手续 六、征地单位向区土地管理部门提交项目用地申请 七、征地调查及征地补偿标准(人员)安置方案的拟定 八、征地材料组织、审核上报 九、征地的审查(核)、报批 十、征地组织实施及征地补偿安置 十一、征地资料汇总、归档 征地工作细则 一、工程项目前期手续收集、核实 1 、在征地工作前,负责征地单位首先要对前期手续进行收集。需收集前期手续: (1 )建设项目用地预审 (2 )立项批准文件、可行性报告批准文件 (3 )初步设计批准文件、初步设计批复及图纸 (4 )规划意见书及附图 (5 )建设用地定线通知及定桩报告 2 、对前期手续核实重点 (1 )各种前期手续是否具备,是否齐全、完善; (2 )各种批复文件内容是否一致; 二、地质灾害易发区项目地质灾害评估报告及填报审批表 对项目位于地质灾害易发区的组织编制项目地质灾害评估报告,由征地单位在申报征地之前到区国土资源局地矿科办理审批手续。 由征地单位征地单位填报地质灾害危险性评估报告审批表,委托有资质单位编制地质灾害评估报告并在区国土资源局备案。 三、办理项目是否压覆重要矿床证明材料或项目压覆重要矿床(如有) 评估报告 由征地单位到区国土资源分局办理是否压覆重要矿床手续,如不压覆矿床由区国土资源局出具证明材料;建设项目选址确需压覆矿产资源的,征地单位应当提交经由具有地质勘查资质的单位编制的,并经北京市矿产资源储量评审中心(根据《资源储量评审认定办法》及京国土房管储字[2001]1056 号)评审的《建设项目压覆矿产资源核查评估报告》。 四、编制建设用地勘测定界技术报告书,绘制勘测定界图 征地单位委托有资质的勘测定界单位,由征地单位组织,区国土资源局配合完成土地勘测工作。 1、规划定桩批复后,经现场实地勘察占地范围无变化,征地单位委托勘察定界单位,签订委托书面合同。 2、召开工程征地勘界工作会 征地单位约请国土局、相关镇土地科、勘测定界单位等单位召开拆迁工作启动会,会议内容: (1) 向参会单位通报工程项目基本情况; (2)明确各单位职责,确定各单位负责人员及联系方式; (3)确定现场认界勘察时间,各单位参与步骤及...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

征地工作流程及细则

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
