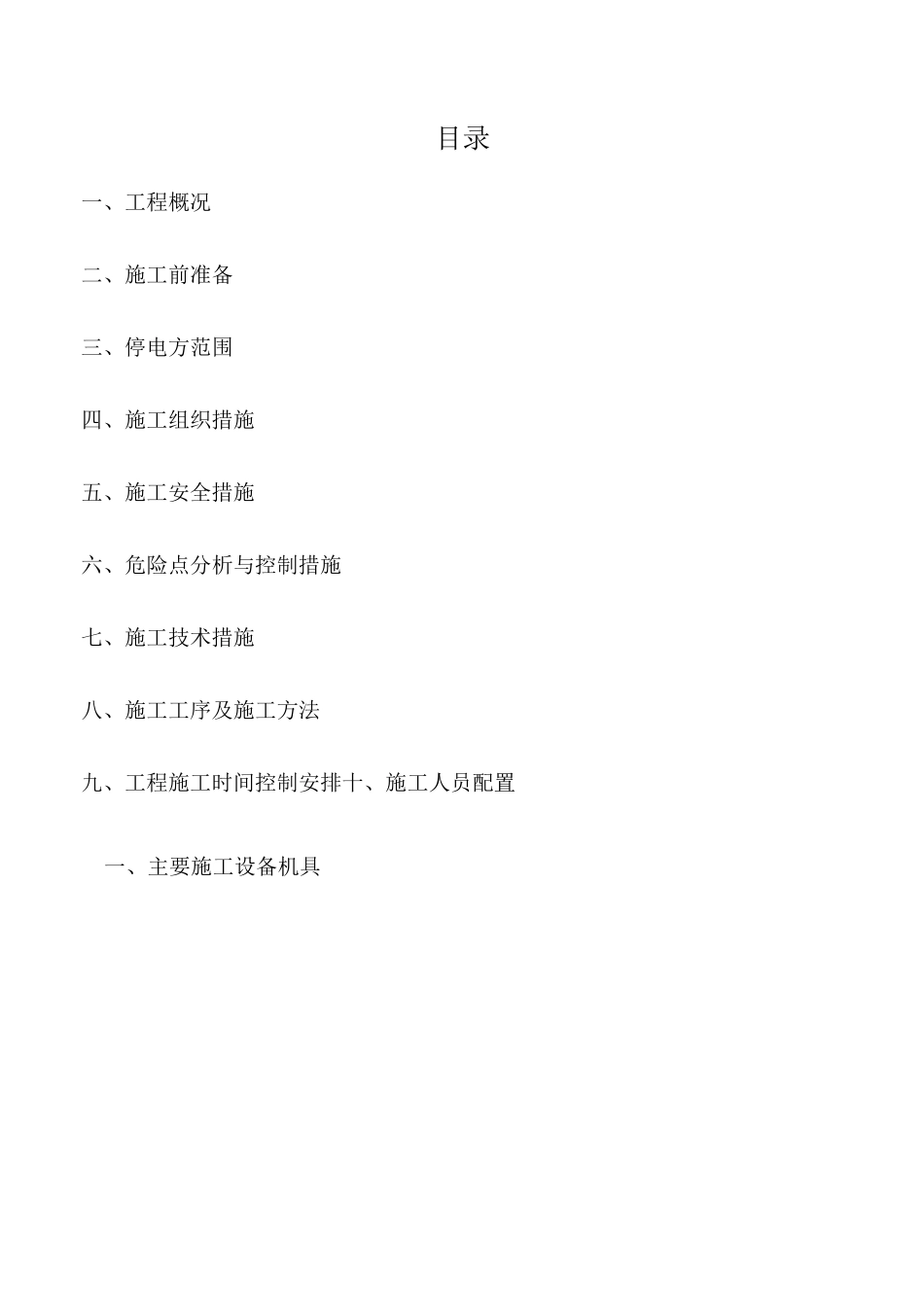

荆州监利火把堤 110KV 变电站 10KV 火 23 曾庙 II 回开闭所新建工程施工方案湖北紫龙电力工程有限公司施工项目部二 O—九年五月目录一、工程概况二、施工前准备三、停电方范围四、施工组织措施五、施工安全措施六、危险点分析与控制措施七、施工技术措施八、施工工序及施工方法九、工程施工时间控制安排十、施工人员配置一、主要施工设备机具一、工程概况:本次开闭所建设在监利火把堤 110KV 变电站内为 10KV 火 23 曾庙 II 回开闭所工程,占地面积为 134m2(20 米*6
7 米),建筑面积为 87
22m2(18
74 米),其中本次设计 10KV2 进 8 出,2 面站变柜、2 面 PT 柜、分段柜 1 面、隔离柜一面、直流瓶柜、蓄电瓶柜、自动化控制柜、室内电缆沟 53M,工作任务包含全站接地布置,全部应急照明安装以及消防配合设施建设
二、施工前准备工作1、按设计要求在 110KV 火把堤变电站办理搭建施工场地全封闭硬质围栏,并在原西院墙向路面打开 2 扇门,达到隔离运行变电站具备独立施工条件
2、编制施工方案,并由施工负责人踏勘现场后拟写
3、按工程量和设计要求提前组织好施工必备材料并检验合格
4、按工程量和设计要求准备所需的合格施工工器具
5、按工程工期要求组织合格充足的施工人员
6、编制完善的开工报审资料
三、本次施工停电范围本次施工进线柜接火,最后由设计最终确定分段各调整一个出现间隔给开闭所(暂未定)
四、施工组织措施4
1成立本次施工项目部4
1 施工项目部人员组成项目负责人:谢文革项目技术负责人:张叶婷项目安全负责人:李刚项目施工负责人:冯国金项目资料负责人:赖萌萌项目材料员:谭俊4
2 组织机构管理方框图4
3 施工负责人员分工及其职责项目负责人:谢文革对该工程安全、质量、进度保证付全部责任,负责与上级业主项目部、监理、
