编制:年月日克拉玛依天华阳光新能源投资有限公司二期 30MW 光伏并网发电项目直埋电缆施工方案批准:年月日审核:年月日本方案施工范围包括本期 35kV 进线 6 回,光伏场区箱式变压器35kV 侧环网 6 回,35kV 集电线路及通讯光缆敷设若干
1、总则目的:为使电缆线路分项工程施工作业规范化,促进本项目施工技术进步,确保施工质量,制定本施工工艺标准
适用范围:适用于克拉玛依天华新能源电力有限公司新建 100MW 光伏发电并网项目(二期 30MW)工程光伏区各类电缆的敷设施工
施工作业条件和分项工程相关的施工技术文件应齐全有效,如施工图、图纸会审纪要、施工组织设计、质量计划、工艺评定标准,及相关技术标准、规范、标准图等
参与施工的作业人员应具备相应的施工技术资质,需要时应安排对该项施工作业的适应性培训,考核合格者才能准许上岗作业
本项施工作业应使用的机具性能必须满足施工特性需要,且操作安全可靠,用于检测的计量器具量程、精确度应符合测量对象的要求,且在规定的有规检定周期内
施工环境(1)直埋电缆沟按施工图控好,其深度应满足规范要求,底砂铺好,沟内无杂物
(2)电缆敷设宜选择无雨天气下进行,气温宜在 0°C 以上

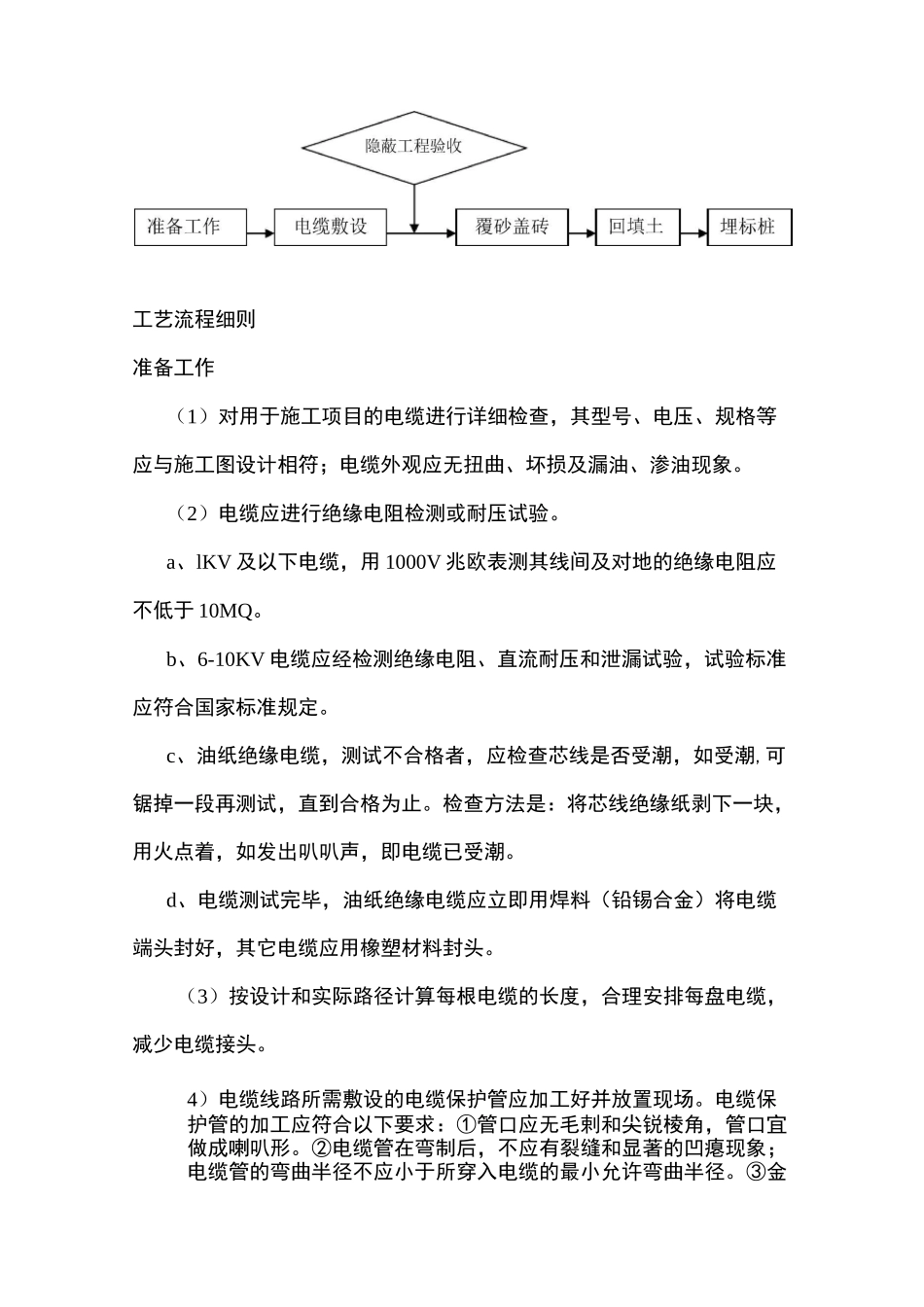

2、操作工艺工艺流程图工艺流程细则准备工作(1)对用于施工项目的电缆进行详细检查,其型号、电压、规格等应与施工图设计相符;电缆外观应无扭曲、坏损及漏油、渗油现象
(2)电缆应进行绝缘电阻检测或耐压试验
a、lKV 及以下电缆,用 1000V 兆欧表测其线间及对地的绝缘电阻应不低于 10MQ
b、6-10KV 电缆应经检测绝缘电阻、直流耐压和泄漏试验,试验标准应符合国家标准规定
c、油纸绝缘电缆,测试不合格者,应检查芯线是否受潮,如受潮,可锯掉一段再测试,直到合格为止
检查方法是:将芯线绝缘纸剥下一块,用火点着,如发出叭叭声,即电缆已受潮
d、电缆测试完毕,油纸绝缘电
