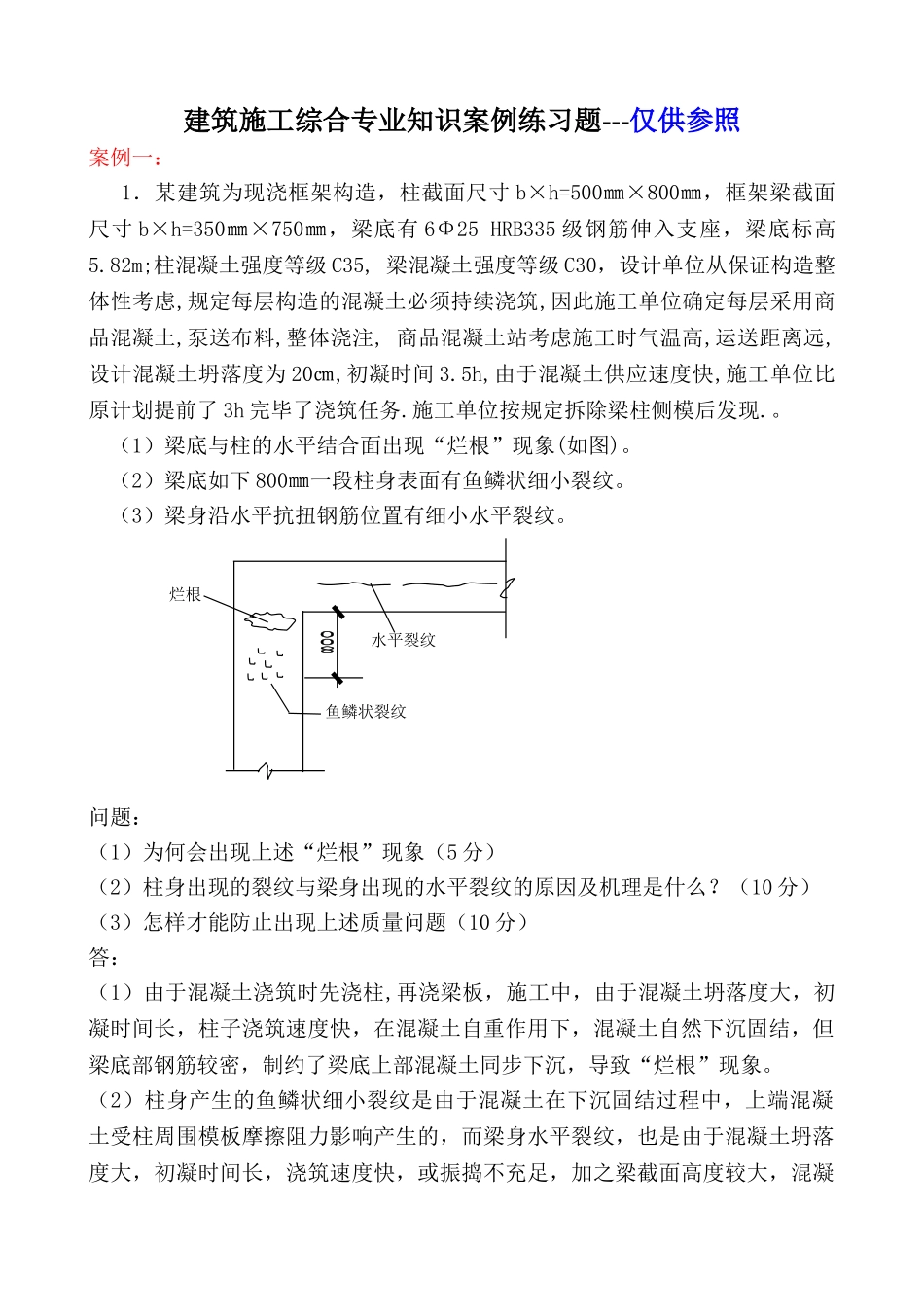

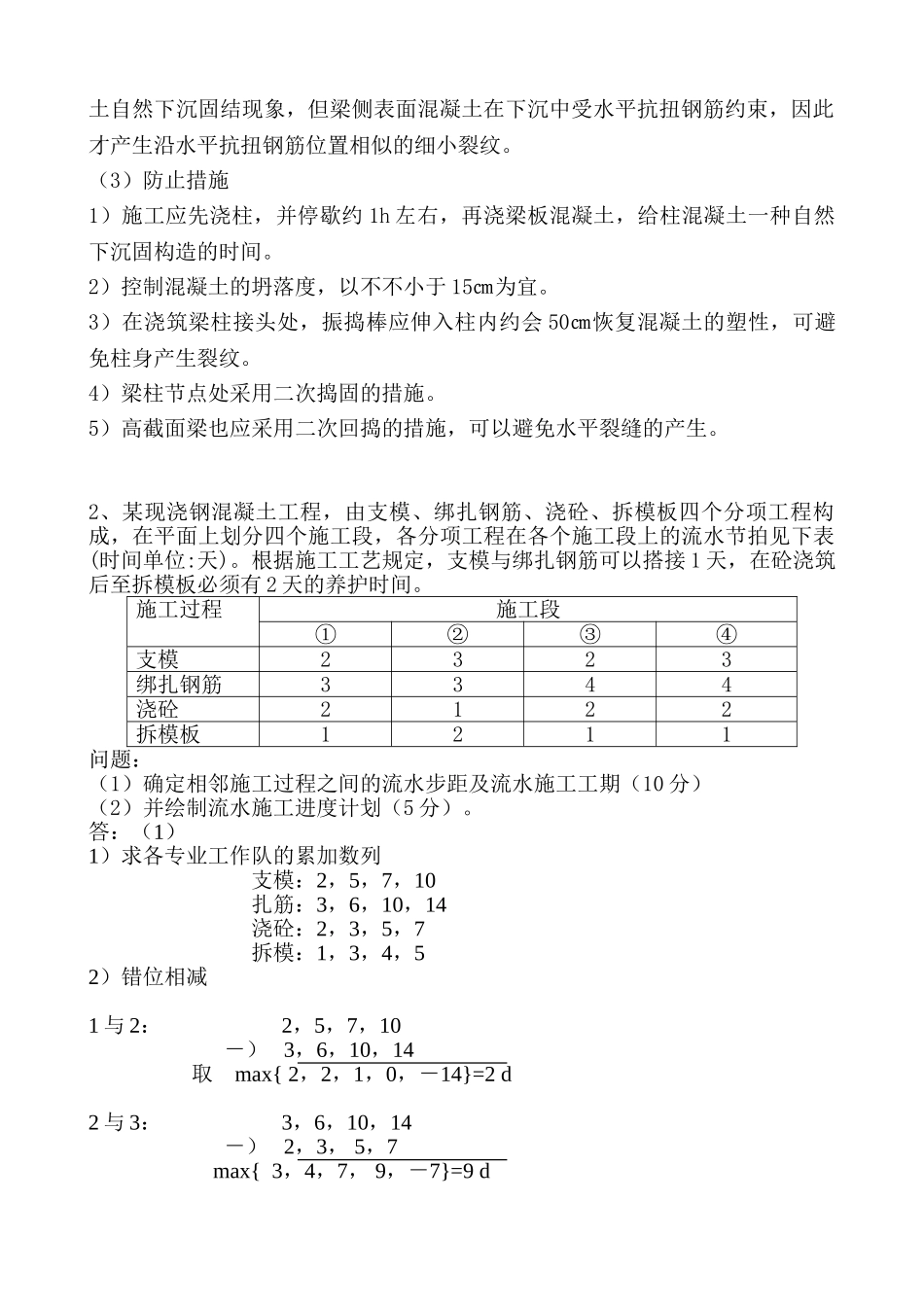

建筑施工综合专业知识案例练习题---仅供参照案例一:1.某建筑为现浇框架构造,柱截面尺寸 b×h=500㎜×800㎜,框架梁截面尺寸 b×h=350㎜×750㎜,梁底有 6Φ25 HRB335 级钢筋伸入支座,梁底标高5.82m;柱混凝土强度等级 C35, 梁混凝土强度等级 C30,设计单位从保证构造整体性考虑,规定每层构造的混凝土必须持续浇筑,因此施工单位确定每层采用商品混凝土,泵送布料,整体浇注, 商品混凝土站考虑施工时气温高,运送距离远,设计混凝土坍落度为 20㎝,初凝时间 3.5h,由于混凝土供应速度快,施工单位比原计划提前了 3h 完毕了浇筑任务.施工单位按规定拆除梁柱侧模后发现.。(1)梁底与柱的水平结合面出现“烂根”现象(如图)。(2)梁底如下 800㎜一段柱身表面有鱼鳞状细小裂纹。(3)梁身沿水平抗扭钢筋位置有细小水平裂纹。问题:(1)为何会出现上述“烂根”现象(5 分)(2)柱身出现的裂纹与梁身出现的水平裂纹的原因及机理是什么?(10 分)(3)怎样才能防止出现上述质量问题(10 分)答:(1)由于混凝土浇筑时先浇柱,再浇梁板,施工中,由于混凝土坍落度大,初凝时间长,柱子浇筑速度快,在混凝土自重作用下,混凝土自然下沉固结,但梁底部钢筋较密,制约了梁底上部混凝土同步下沉,导致“烂根”现象。(2)柱身产生的鱼鳞状细小裂纹是由于混凝土在下沉固结过程中,上端混凝土受柱周围模板摩擦阻力影响产生的,而梁身水平裂纹,也是由于混凝土坍落度大,初凝时间长,浇筑速度快,或振捣不充足,加之梁截面高度较大,混凝水平裂纹烂根鱼鳞状裂纹土自然下沉固结现象,但梁侧表面混凝土在下沉中受水平抗扭钢筋约束,因此才产生沿水平抗扭钢筋位置相似的细小裂纹。(3)防止措施1)施工应先浇柱,并停歇约 1h 左右,再浇梁板混凝土,给柱混凝土一种自然下沉固构造的时间。2)控制混凝土的坍落度,以不不小于 15㎝为宜。3)在浇筑梁柱接头处,振捣棒应伸入柱内约会 50㎝恢复混凝土的塑性,可避免柱身产生裂纹。4)梁柱节点处采用二次捣固的措施。5)高截面梁也应采用二次回捣的措施,可以避免水平裂缝的产生。2、某现浇钢混凝土工程,由支模、绑扎钢筋、浇砼、拆模板四个分项工程构成,在平面上划分四个施工段,各分项工程在各个施工段上的流水节拍见下表(时间单位:天)。根据施工工艺规定,支模与绑扎钢筋可以搭接 1 天,在砼浇筑后至拆模板必须有 2 天的养护时间。施工过程施工段①②③④支模2323绑扎钢筋3344浇砼2122拆模板12...
