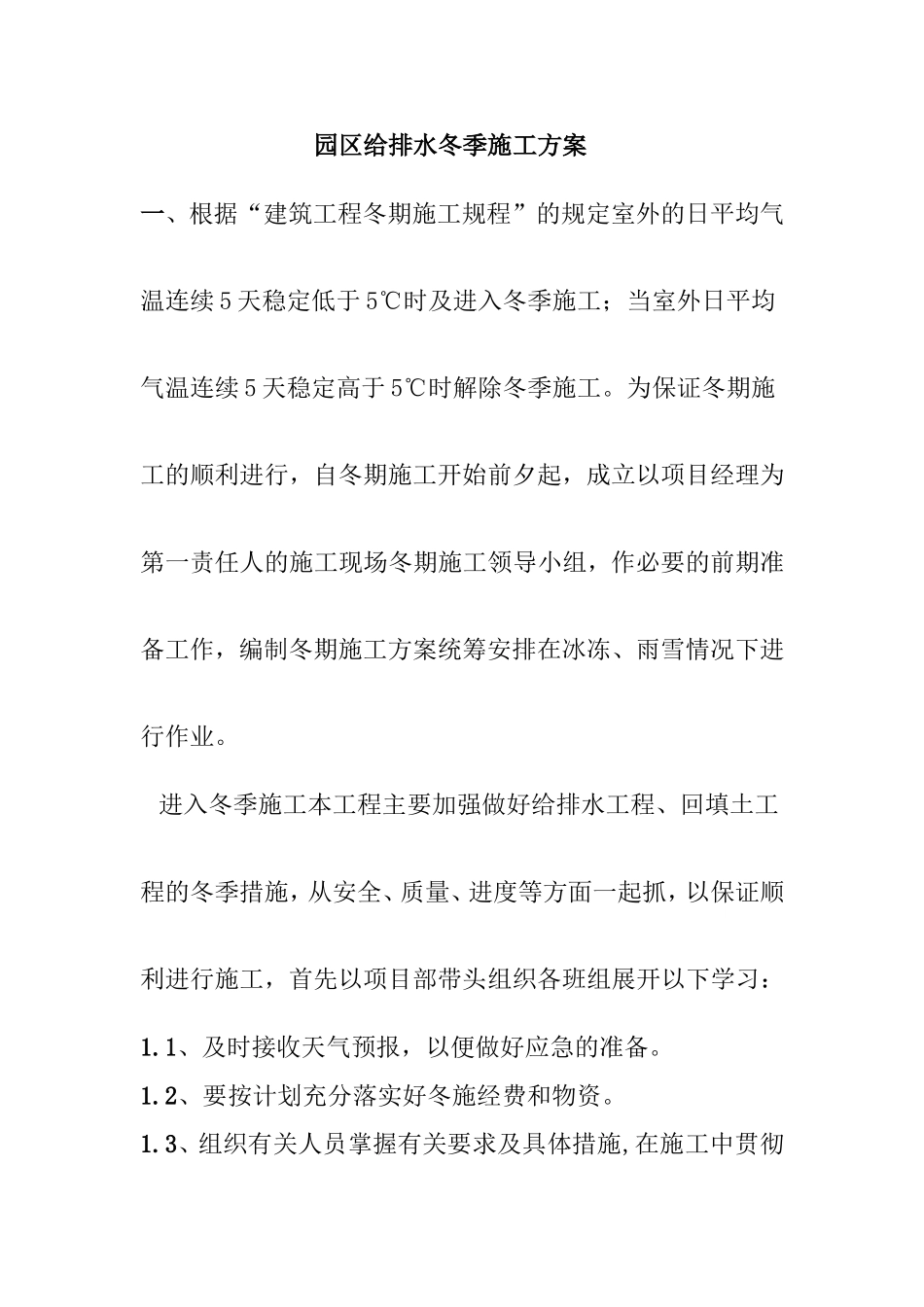

园区给排水冬季施工方案一、根据“建筑工程冬期施工规程”的规定室外的日平均气温连续5天稳定低于5℃时及进入冬季施工;当室外日平均气温连续5天稳定高于5℃时解除冬季施工
为保证冬期施工的顺利进行,自冬期施工开始前夕起,成立以项目经理为第一责任人的施工现场冬期施工领导小组,作必要的前期准备工作,编制冬期施工方案统筹安排在冰冻、雨雪情况下进行作业
进入冬季施工本工程主要加强做好给排水工程、回填土工程的冬季措施,从安全、质量、进度等方面一起抓,以保证顺利进行施工,首先以项目部带头组织各班组展开以下学习:1

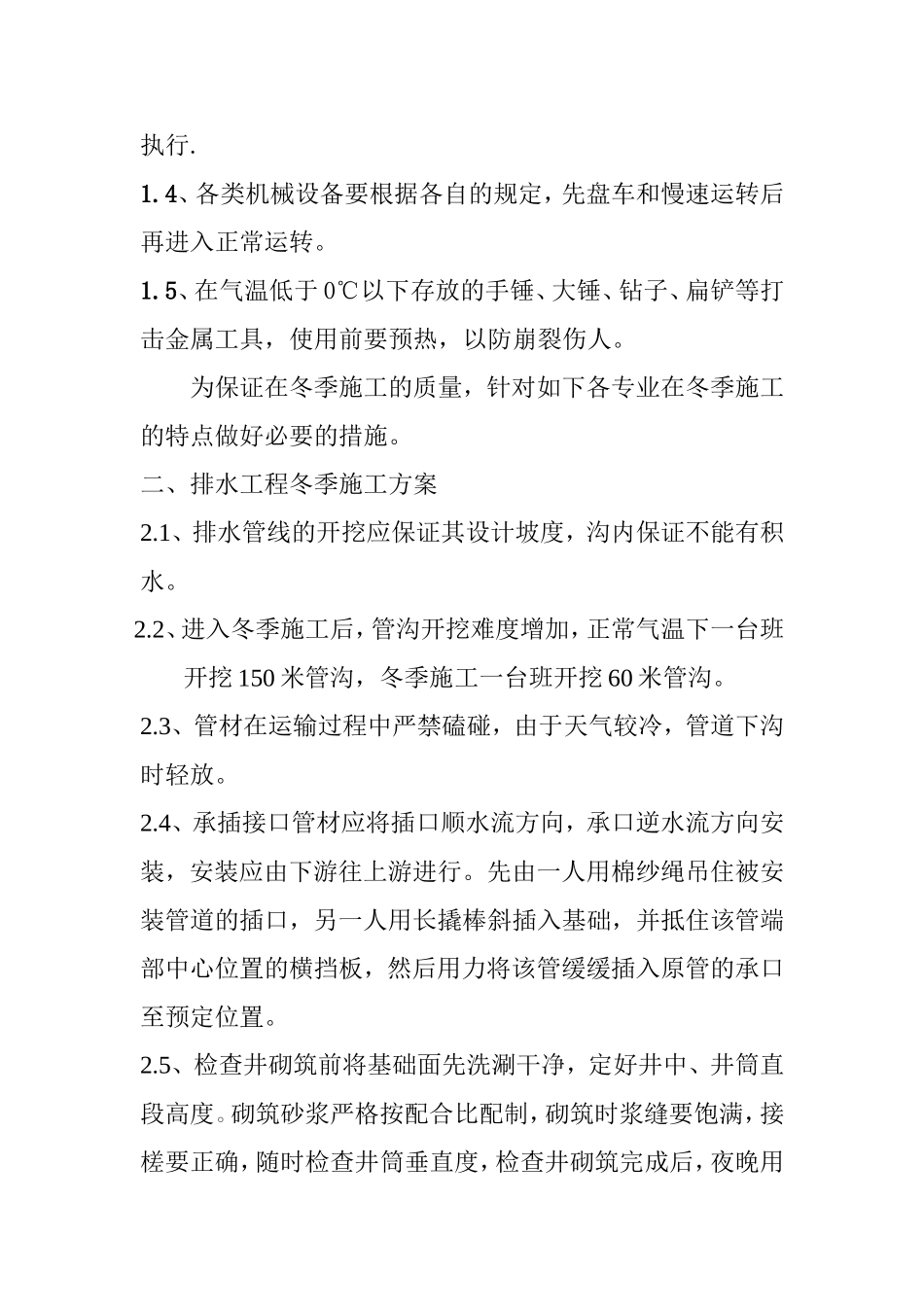

1、及时接收天气预报,以便做好应急的准备
2、要按计划充分落实好冬施经费和物资
3、组织有关人员掌握有关要求及具体措施,在施工中贯彻执行
4、各类机械设备要根据各自的规定,先盘车和慢速运转后再进入正常运转
5、在气温低于0℃以下存放的手锤、大锤、钻子、扁铲等打击金属工具,使用前要预热,以防崩裂伤人
为保证在冬季施工的质量,针对如下各专业在冬季施工的特点做好必要的措施
二、排水工程冬季施工方案2
1、排水管线的开挖应保证其设计坡度,沟内保证不能有积水
2、进入冬季施工后,管沟开挖难度增加,正常气温下一台班开挖150米管沟,冬季施工一台班开挖60米管沟
3、管材在运输过程中严禁磕碰,由于天气较冷,管道下沟时轻放
4、承插接口管材应将插口顺水流方向,承口逆水流方向安装,安装应由下游往上游进行
先由一人用棉纱绳吊住被安装管道的插口,另一人用长撬棒斜插入基础,并抵住该管端部中心位置的横挡板,然后用力将该管缓缓插入原管的承口至预定位置
5、检查井砌筑前将基础面先洗涮干净,定好井中、井筒直段高度
砌筑砂浆严格按配合比配制,砌筑时浆缝要饱满,接槎要正确,随时检查井筒垂直度,检查井砌筑完成后,夜晚用毡垫覆盖用以保温待路面施工时同步安装井环、井盖
井环、井盖必须完整无缺
