- 1 - 目 录 1、工程概况………………………………………………………………2 2、设计依据………………………………………………………………2 3、设计方案(详见附图1、 2 所示) …………………………………2 4、 悬挑卸料平台设计计算………………………………………………2 5、操作平台安全要求……………………………………………………8 6、钢平台安装……………………………………………………………9 - 2 - 悬挑式卸料平台施工方案 一、 工程概况: 广东公路大厦建设规模,地下三层,地上30 层、 其中首层层高为6
2m,二层层高为4
5m,三层层高为4
8m,四至三十层(标准层)层高为3
1m,总建筑面积38385m2
为了克服以往主体施工中卸料平台与主体连接复杂(须埋设预埋件铁件、吊环);搭设外架时须专门留设卸料平台口;本工程采用悬挑式转料平台设计,拆装方便,能够多次利用,悬挑式卸料平台二层开始设置,位于BA-AB*B2 轴处
计算依据《建筑施工安全检查标准》(JGJ59-99)和 《钢结构设计规范》(GB50017-2003)
悬挂式卸料平台的计算参照连续梁的计算进行

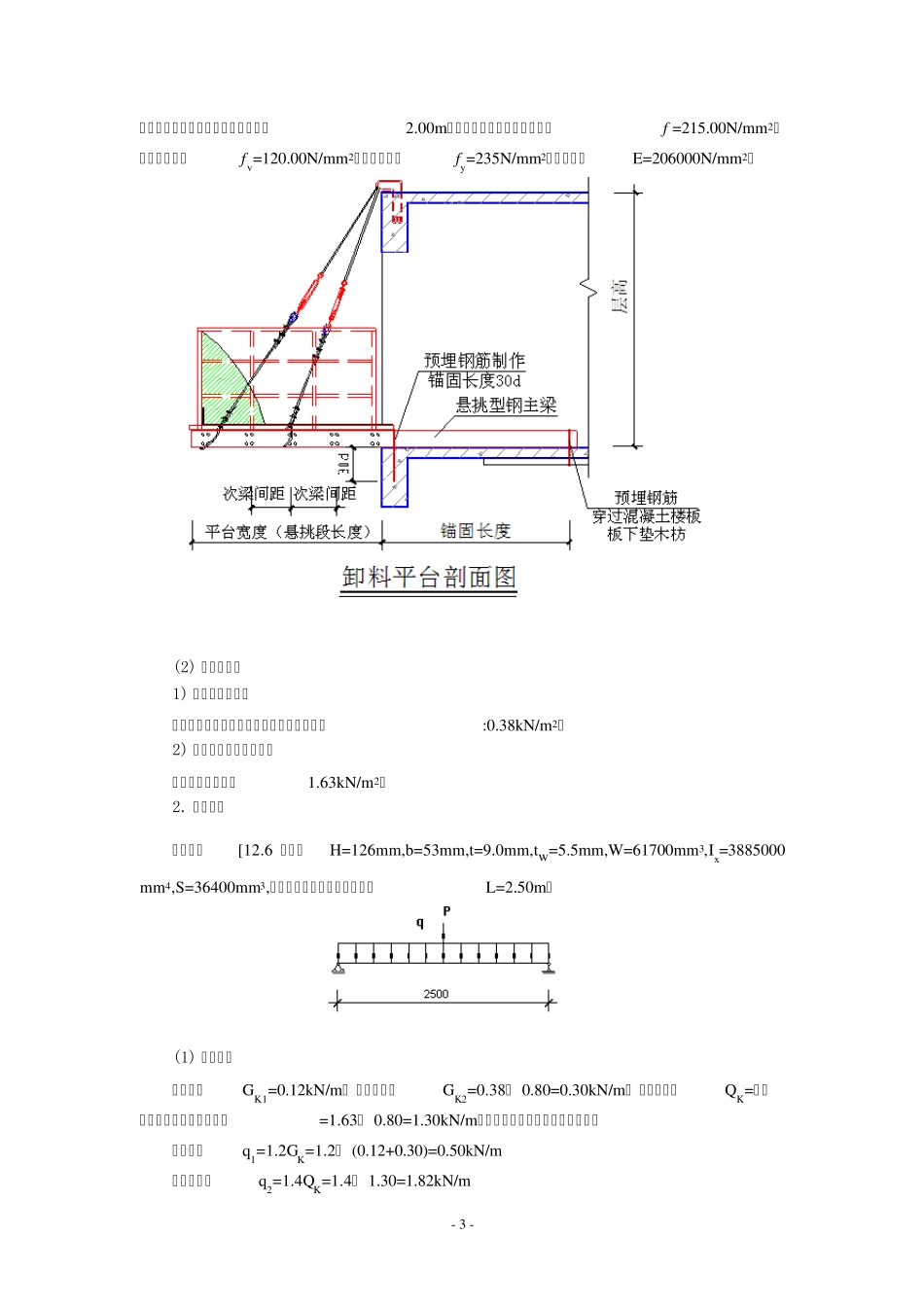

由于卸料平台的悬挑长度和所受荷载都很大,因此必须严格地进行设计和验算
平台水平钢梁(主梁)的悬挑长度4
4 m,悬挑水平钢梁间距(平台宽度)2
用2根钢丝绳斜拉固定,2根作为备用,主梁采用16a号槽钢槽口水平,次梁采用12
6号槽钢槽口水平,次梁间距2
施工堆载、活荷载1
63kN/m 2; 二、设计依据: 1
《建筑施工高处作业安全技术规程》(JGJ80— 91) 2
《钢结构设计规范》(GB50017— 2003) 3
《建筑施工安全检查标准》(JGJ59— 99) 三、设计方案(详见附图1、 2 所示) 卸料平台宽度4
40m ,长度2
50m ,楼层高度3
