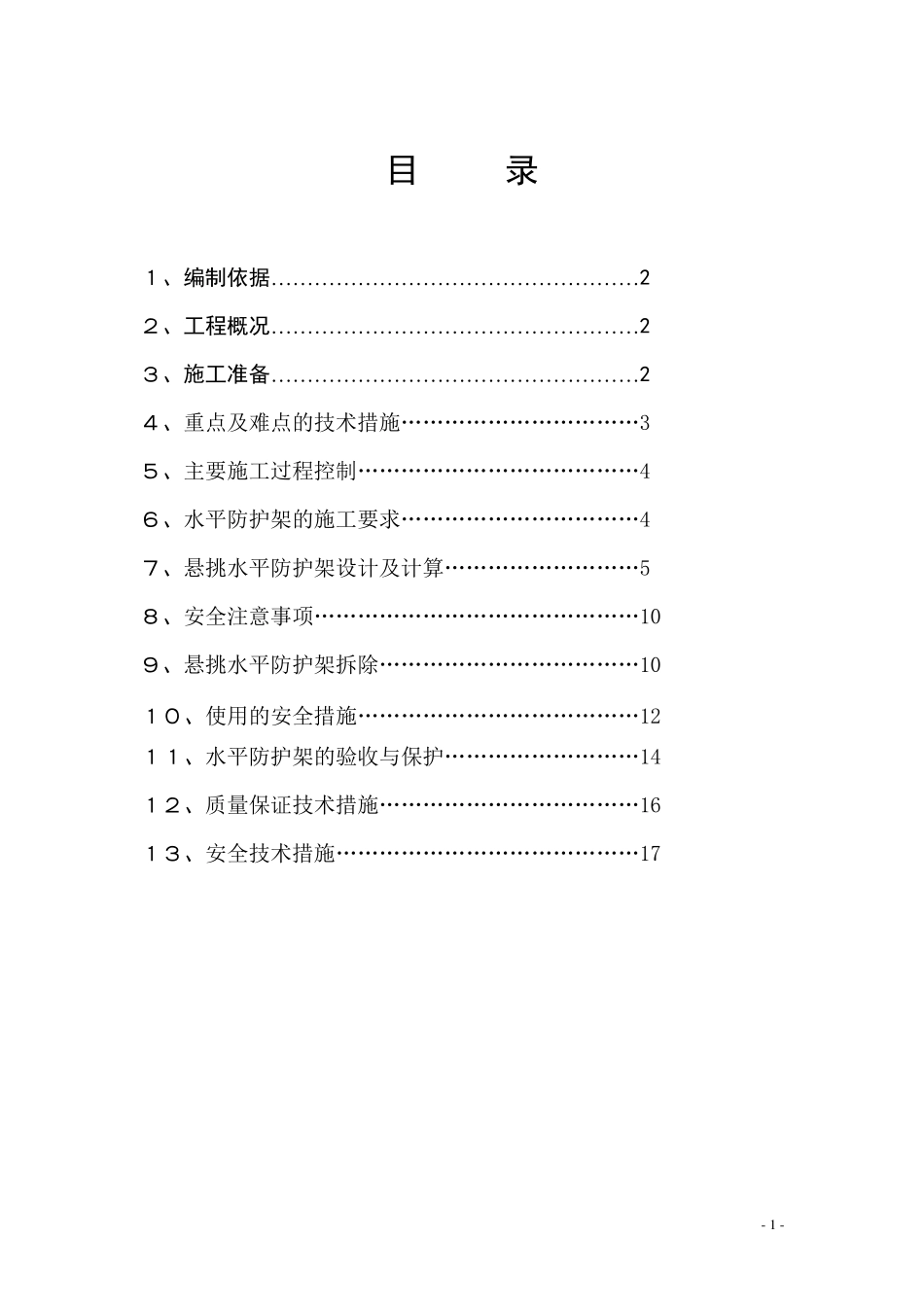

- 1 - 目 录 1、编制依据……………………………………………2 2、工程概况……………………………………………2 3、施工准备……………………………………………2 4、重点及难点的技术措施……………………………3 5、主要施工过程控制…………………………………4 6、水平防护架的施工要求……………………………4 7、悬挑水平防护架设计及计算………………………5 8、安全注意事项………………………………………10 9、悬挑水平防护架拆除………………………………10 10、使用的安全措施…………………………………12 11、水平防护架的验收与保护………………………14 12、质量保证技术措施………………………………16 13、安全技术措施……………………………………17 - 2 - 一、 编制依据: 1、 施工组织设计及施工图纸 2、《建筑施工安全检查标准》 JGJ59-2011; 3、《建筑施工扣件式钢管脚手架安全技术规范》 JGJ130-2001; 4、《建筑施工高处作业安全技术规范》 JGJ80-91; 5、现行《建筑施工规范大全》 二、工程概况: 大渡口区 K25 地块安置房一标段 5#、6#、7#楼均为一类高层建筑,每栋建筑面积约为 20000 平方米,5#楼建筑层数为 28 层,建筑高度约为 84 米;6#楼建筑层数为 33 层,建筑高度约为 99 米,7#楼建筑层数为 25 层,建筑高度约 75 米
外立面设计 15 米以下为外墙砖,15 米以上为外墙漆,抗震等级 5#、6#楼为三级,7#楼为四级,设防烈度为 6 度,设计使用年限 50 年

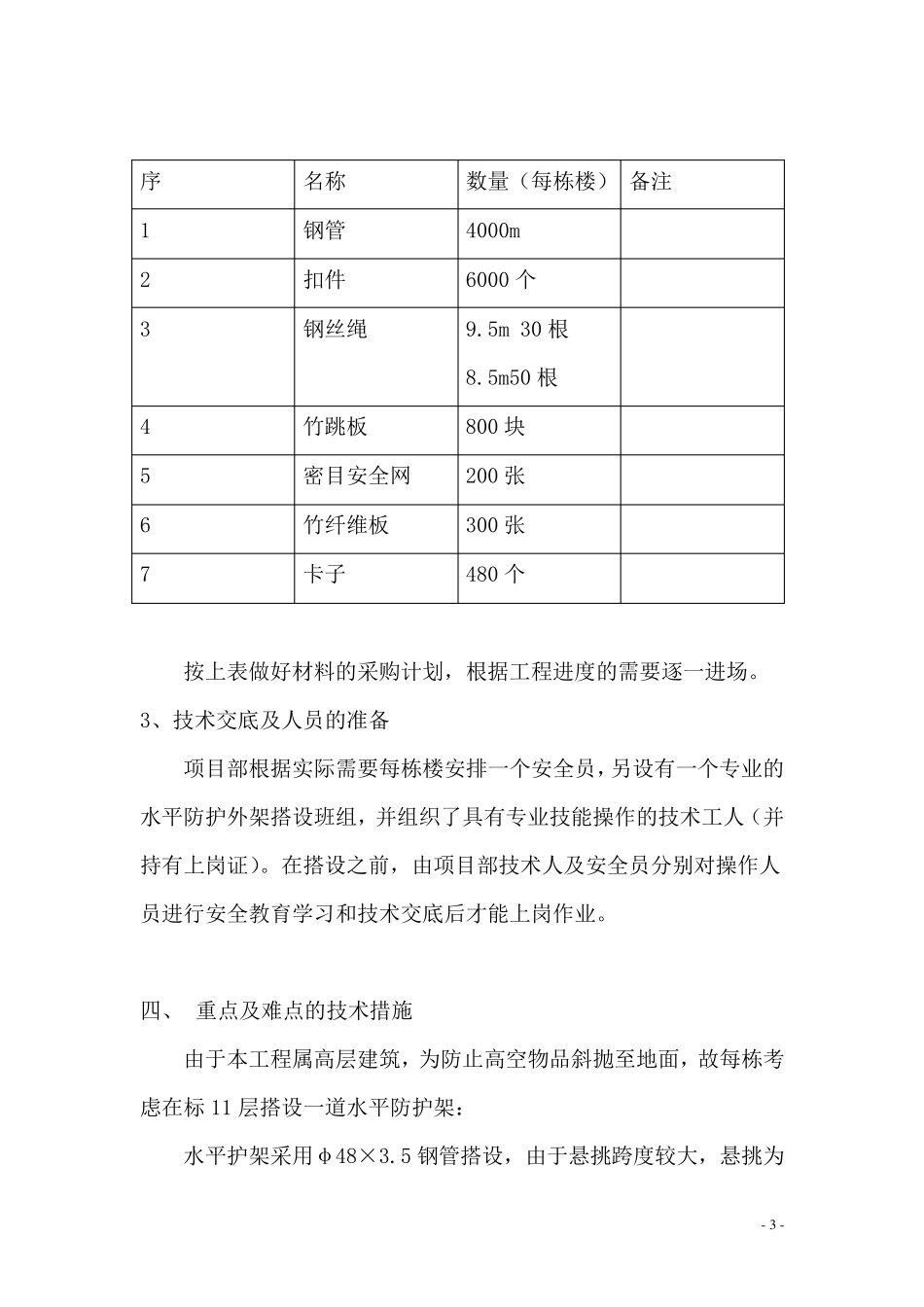

三、施工准备 1、前期准备: 依据设计施工图和本工程特点,编制详细的施工方案,根据施工组织设计的内容及技术要求,上报监理、建设单位逐一审核,是否有不明确的部位及建议返回后并重新修改完善,便于保质、保量、保安全落实实施
