第 1 页 共 11 页 分段悬挑扣件式钢管脚手架计算书 一、外脚手架方案要点 1
分段搭设,分段卸载,每段高度为30m
悬挑外脚手架跟随主体结构上升而逐段、逐层搭设,待进行悬挑第二段结构施工、脚手架升高搭设时,拆除第一悬挑段脚手架的钢管、脚手板、安全网等,用于第三段悬挑脚手架的搭设,依次循环向上进行
搭设材料:用钢管扣件搭设双排脚手架的基本架体,立杆、大小横管均采用φ48×3
5钢管(钢材强度设计值 fc=205 N/mm2),以竹笆片作为脚手板,架体外侧用密目安全网封闭
外脚手架基本技术参数 立杆横距:lb=1
0m 立杆纵距:la=1
5m 步距:h=1
8 m 连墙件为2步 3跨 对脚手架施工活荷载计算,主体施工阶段考虑一层作业,荷载标准值为3KN/m2;装饰阶段考虑二层同时作业,荷载标准值为2KN/m2
执行标准:《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130—2001、J84—2001)
二、分段悬挑扣件式钢管脚手架构造 采用扣件式钢管脚手架搭设的分段悬挑脚手架构造示意图见下页所示
三、荷载计算 按《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130—2001、J84—2001)的有关规定执行

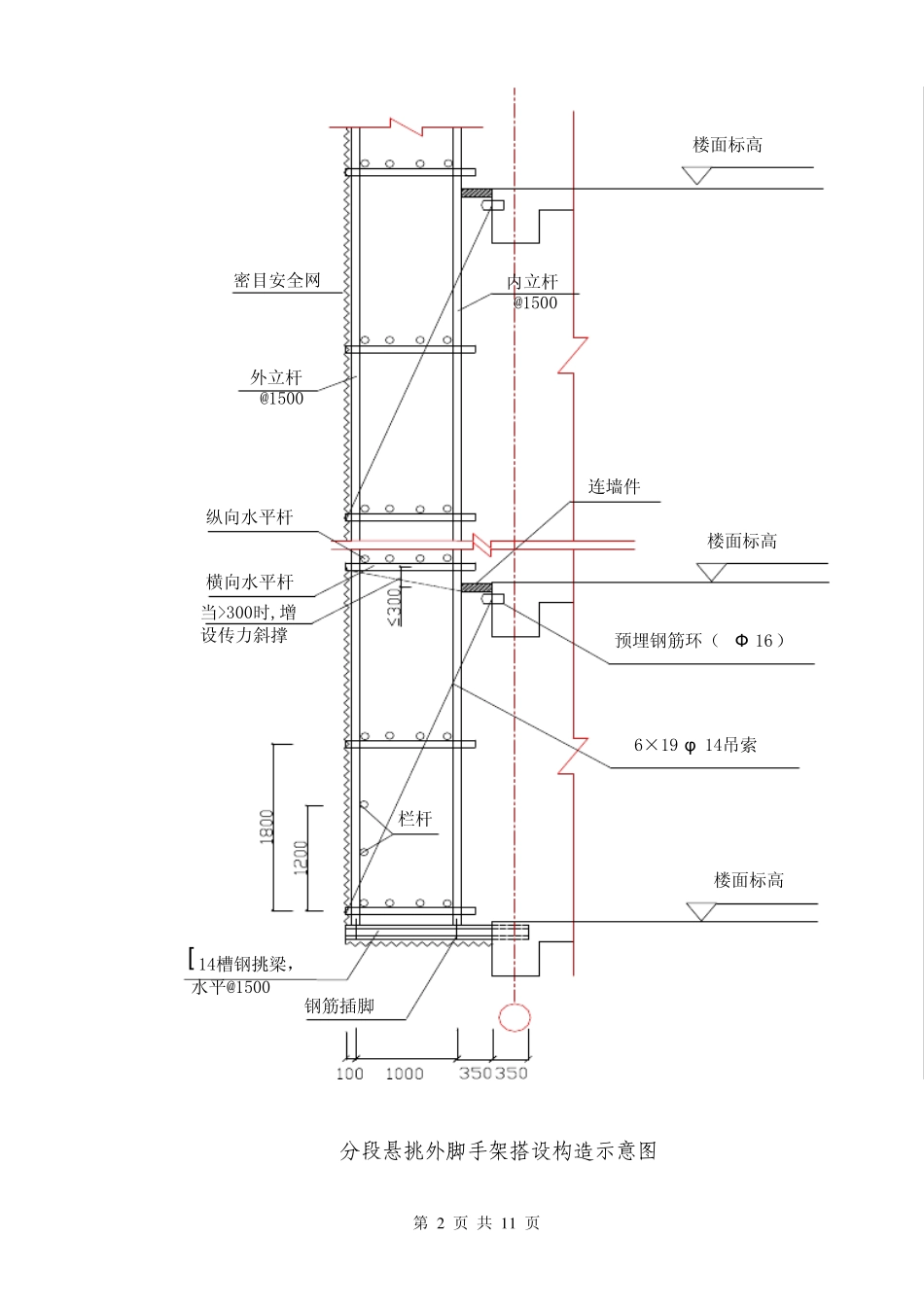

第 2 页 共 1 1 页 分段悬挑外脚手架搭设构造示意图 [ 14槽钢挑梁,水平@1500钢筋插脚楼面标高密目安全网预埋钢筋环(Ф 16)6×19 φ 14吊索楼面标高楼面标高外立杆@1500内立杆@1500连墙件栏杆纵向水平杆横向水平杆当>300时,增设传力斜撑第 3 页 共 11 页 1
恒载标准值计算 由于搭设时,立杆的纵距la=1
5m,取纵向1
5m宽为计算单元,以悬挑高 度30m 高为一个验算段
(1)结构自重标准值:按(JGJ1301—2001,J84--2001)附录A表A-1:构架基本结构部件自重 : gk1=
