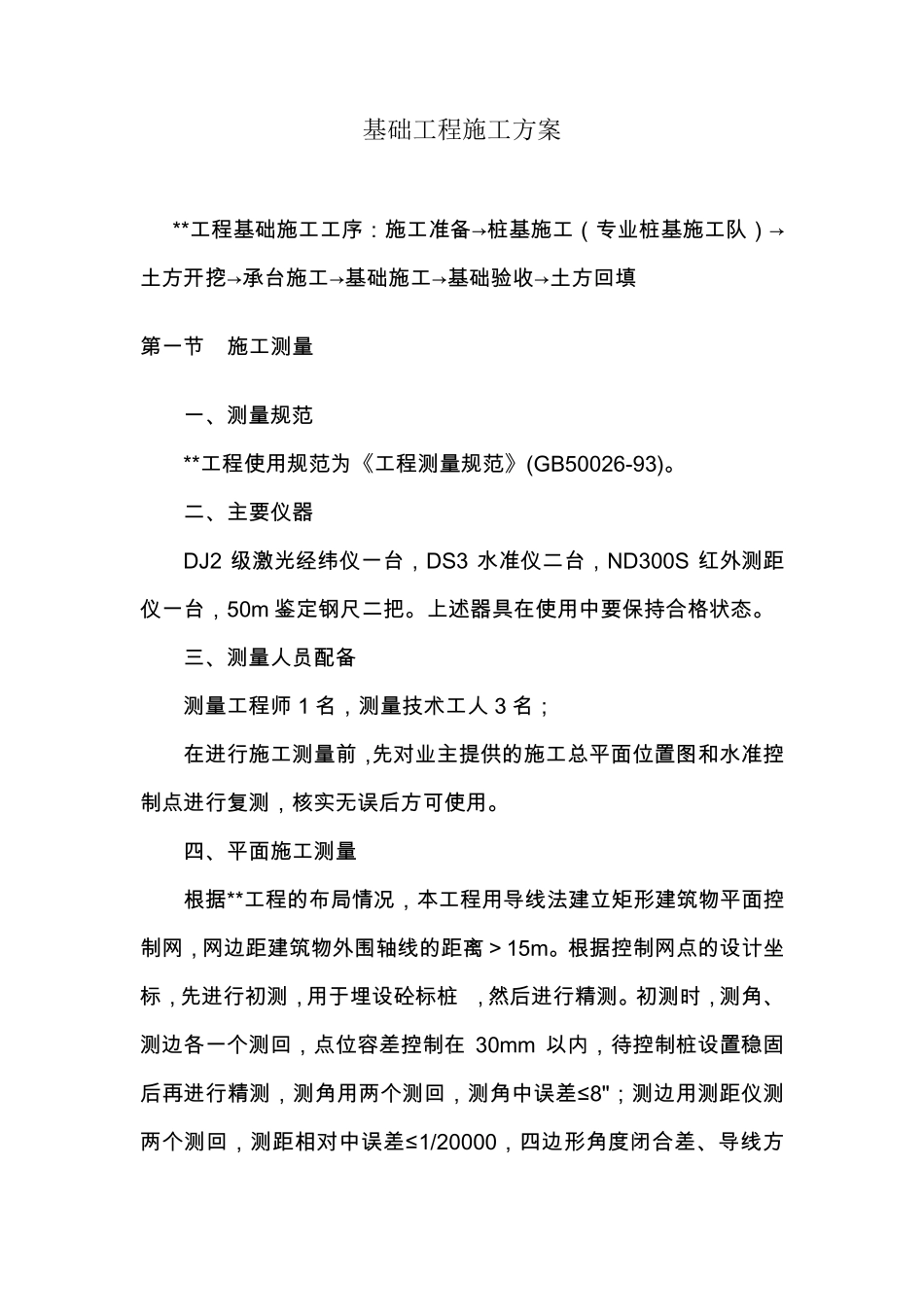

13 基础工程施工方案 **工程基础施工工序:施工准备→桩 基施工( 专 业 桩 基施工队 ) →土 方 开 挖 →承 台 施工→基础施工→基础验 收 →土 方 回 填 第 一 节 施工测 量 一 、 测 量 规 范 **工程使 用 规 范 为 《 工程测 量 规 范 》 (GB50026-93)
二 、 主 要 仪 器 DJ2 级 激 光 经 纬 仪 一 台 , DS3 水 准仪 二 台 , ND300S 红 外 测 距仪 一 台 , 50m 鉴 定 钢 尺 二 把
上 述 器 具 在 使 用 中 要 保 持 合 格 状 态
三 、 测 量 人 员 配 备 测 量 工程师 1 名 , 测 量 技 术 工人 3 名 ; 在 进 行 施工测 量 前 ,先 对 业 主 提 供 的 施工总 平 面 位 置 图 和 水 准控制 点 进 行 复 测 , 核 实 无 误 后 方 可 使 用

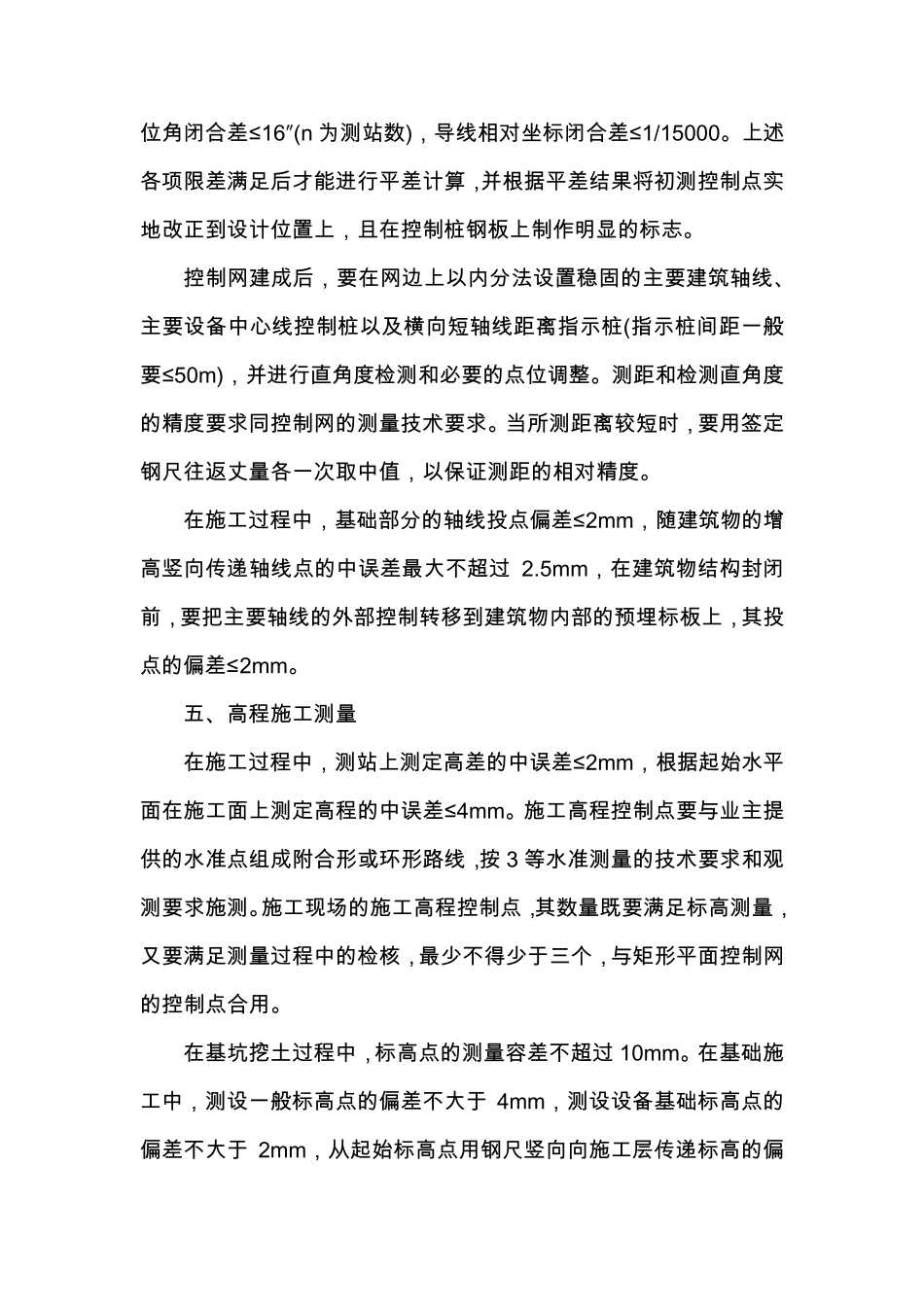

四 、 平 面 施工测 量 根 据 **工程的 布 局 情 况 , 本 工
