1 / 36 房屋建筑施工全过程图解 1、土方开挖后,承台砖胎膜砌筑 2、承台基础梁砖胎膜砌筑 2 / 36 3、承台、底板垫层砼浇捣后 4、地下室底板及承台基础梁防水卷材施工 3 / 36 5、 钢筋绑扎中 6、地下室外墙及消防水池的施工缝处的止水钢板焊接施工中 4 / 36 7、外墙施工缝处模板挂模 5 / 36 8、外墙模板挂模

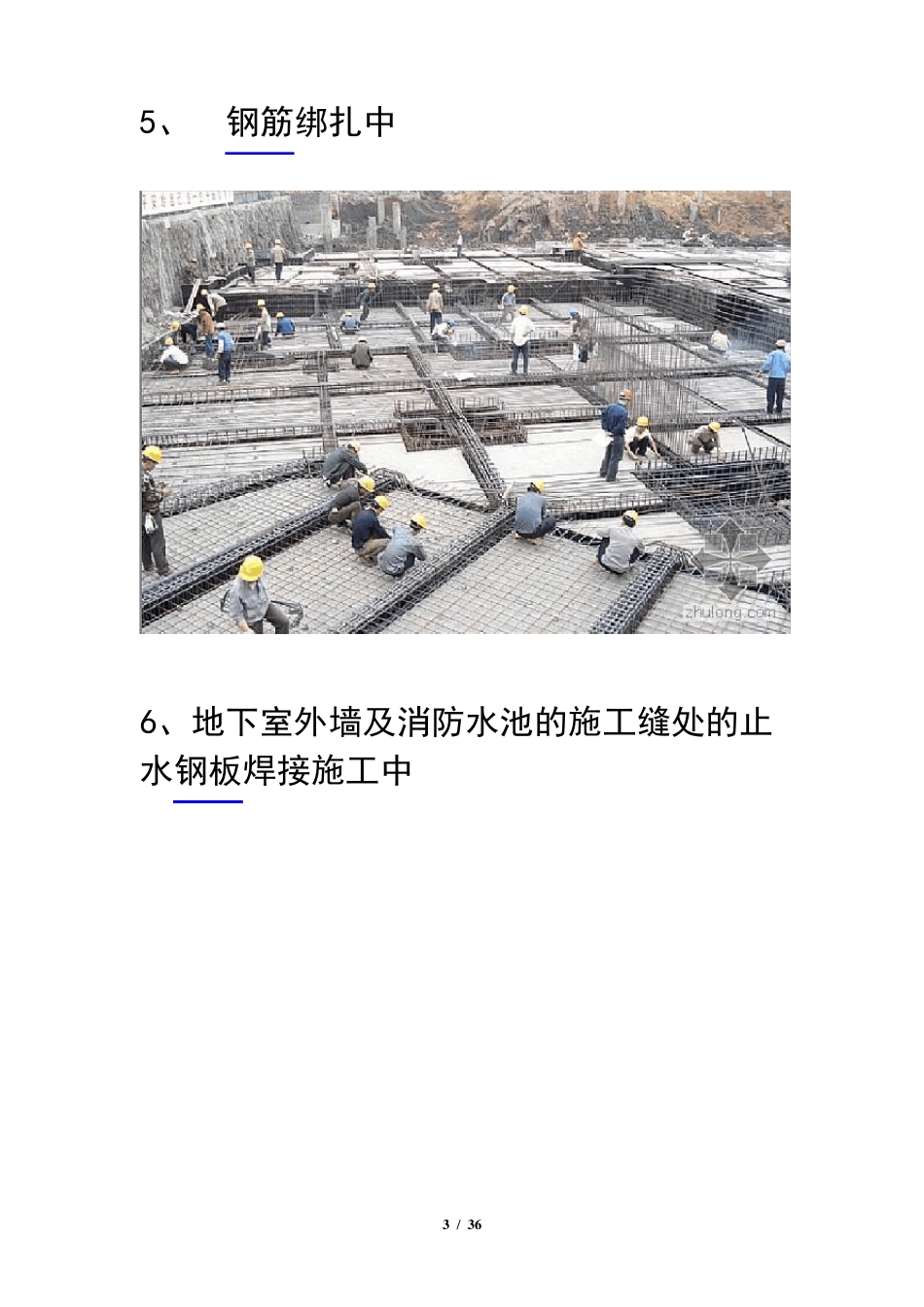

注意要用止水螺杆 9、 管道预埋 6 / 36 10、高低跨处模板的下部我们焊上了钢筋支架 7 / 36 地下室高低跨处模板挂模 11、 止水钢板在柱的节点,当然各地在此次的做法可以都不大一样啊,有的地方的止水钢板有直接通过柱的箍筋,也就是箍筋断开,止水钢板不断,然后箍筋采取焊接
有的地方就是止水钢板到柱边就断开,保证柱箍筋不断开
8 / 36 12、地下室底板砼浇捣后 9 / 36 13、地下室放线,柱头砼凿毛 14、模板钢管架搭设 15、外墙施工缝处凿毛 10 / 36 16、柱脚焊的定位钢筋 11 / 36 17、地下室外墙模板施工中,止水螺杆外加一小块木块,目的是为了使以后割掉止水螺杆后留下的那个小凹槽,可以直接用水泥砂浆补平,以防止螺杆露在外面
18、柱的垂直度检查 12 / 36 19、地下室柱的砼浇捣完毕 13 / 36 20、人防门预埋安装中 14 / 36 21、地下室顶板砼浇捣中 22、地下室外墙模板拆除后的止水螺杆处理 15 / 36 23、外墙模板拆除后,外墙上的止水螺杆处理,人工凿除原先埋在砼中的小木块 16 / 36 24、外墙止水螺杆割除后水泥砂浆修补 17 / 36 25、外墙防水卷材施工中 26、模板的支撑上面的顶托旋上去太高了,需要整改的地方
还有个别木方挑头太长了
18 / 36 27、圆柱模板安装施工中 19 / 36 28、地下室拆模后的情景,呵呵,该处是消20 / 36 防水池的地方,满墙壁都
